„Sag mal, du hast doch mal eine Fotodokumentation bei einer Baustelle der Lebenshilfe in Berndorf fotografiert? Wir wollen so was in der Art beim Neubau der Volksschule auch haben, geht das?“
Diese zwei Fragen waren der Startschuss zu (und das lässt sich schon nach wenigen Monaten und weit vor Abschluss sagen) einer der umfangreichsten und spannendsten Reportagen, die ich bis dato fotografiert/dokumentiert habe. Anders als bei dem Projekt in Berndorf fotografiere ich diese Baustelle durchgehend digital, wodurch einerseits eine größere Flexibilität gegeben ist (v.a. durch die Notwendigkeit des zeitgleichen Fotografierens im Innen- und Außenbereich), aber andererseits auch meine Auslösehemmung stark reduziert hat (und deswegen gibt´s um einiges mehr an Bildmaterial). Okay, der zweite Punkt ist definitiv hausgemacht, aber lieber ein paar mehr als ein paar Bilder zu wenig (und außerdem ist dieses Projekt dadurch auch gleich DER ultimative Langzeittest/Härtetest für meine Pixii A2572 :).
Um eine Durchgängigkeit der Aufnahmen zu erreichen, habe ich für die meisten Aufnahmen das Voigtländer Ultron 28mm f2 verwendet, einige Detailaufnahmen sind mit dem Voigtländer Nokton 40mm f1.4 entstanden. Ab August ist dann zusätzlich auch noch das Voigtländer Color-Skopar 21mm f4 zum Einsatz gekommen (zuerst v.a. für die Innenaufnahmen in der Container-Schule, ab Frühjahr 2024 dann auch vermehrt für die Innenaufnahmen der neuen Schule). Wie auch immer – auf dieser Seite zeige ich in regelmäßigem Abstand so umfangreich wie möglich die jeweiligen Arbeitsschritte, dem Betrachter wünsche ich dabei viel Vergnügen!
Mein spezieller Dank richtet sich an die Verantwortlichen der Marktgemeinde Kottingbrunn & allen ausführenden Unternehmen und deren MitarbeiterInnen, denen ich bis dato hoffentlich nicht allzu sehr im Weg gestanden bin.

Ende August 2024 – das Wochenende vor Schulbeginn: (fast) fertig eingeräumt & herausgeputzt für den Ansturm am Montag…

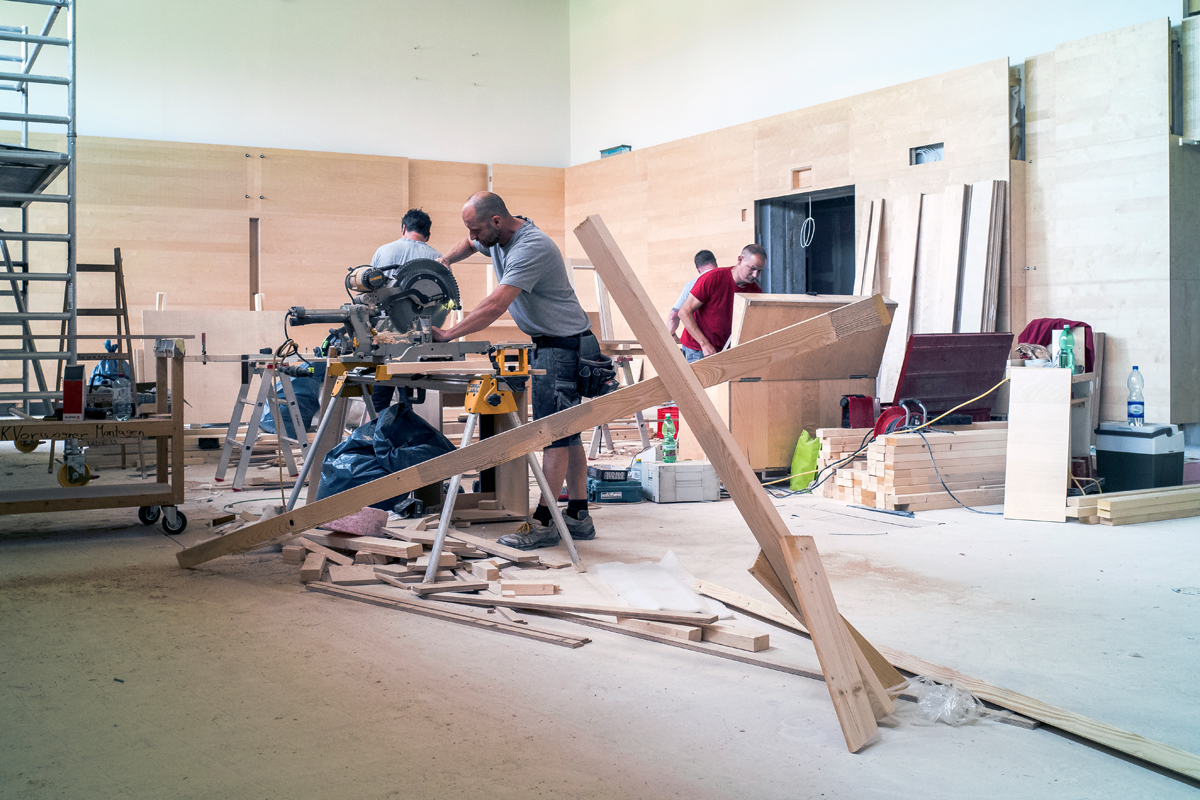

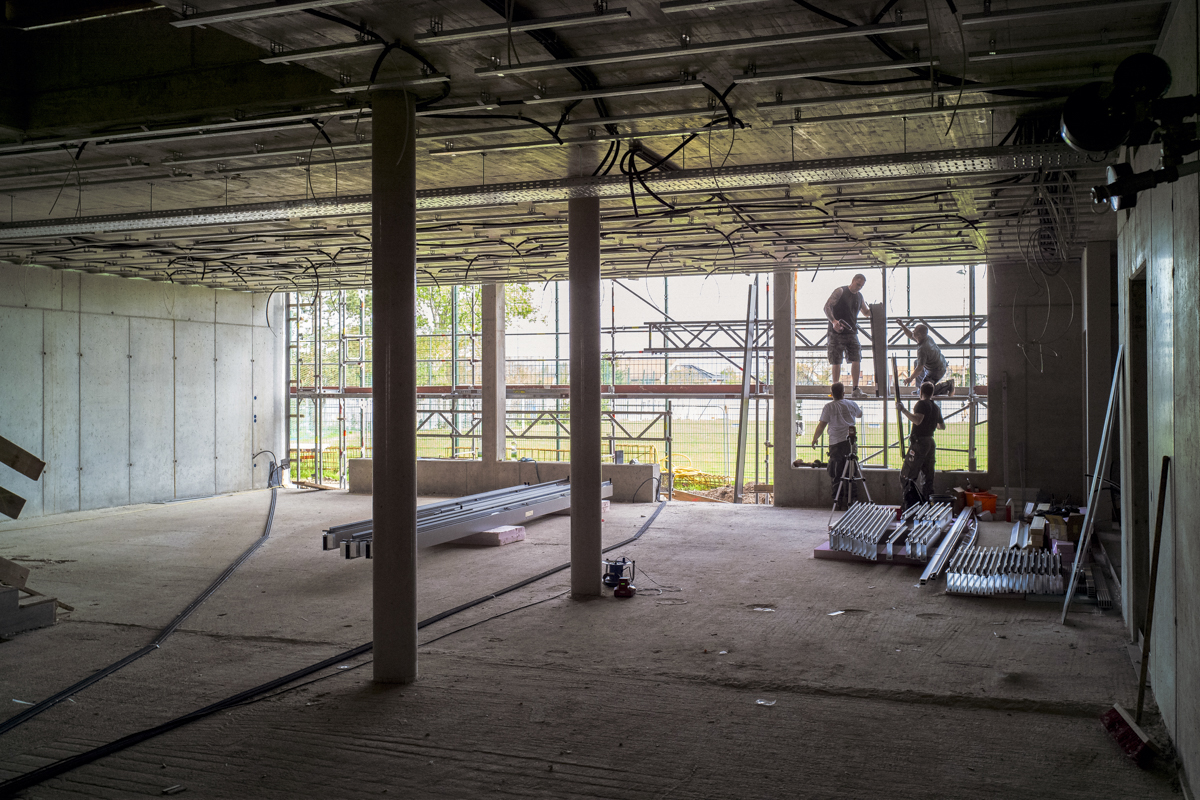

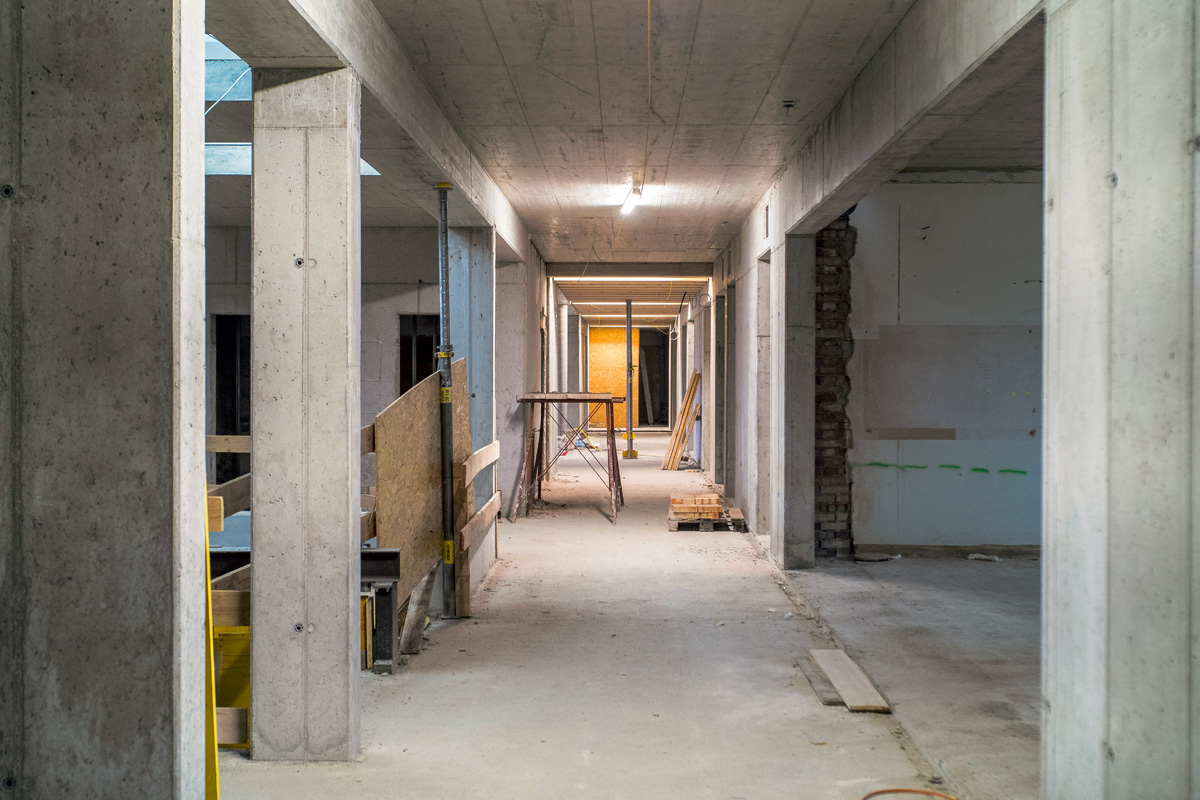

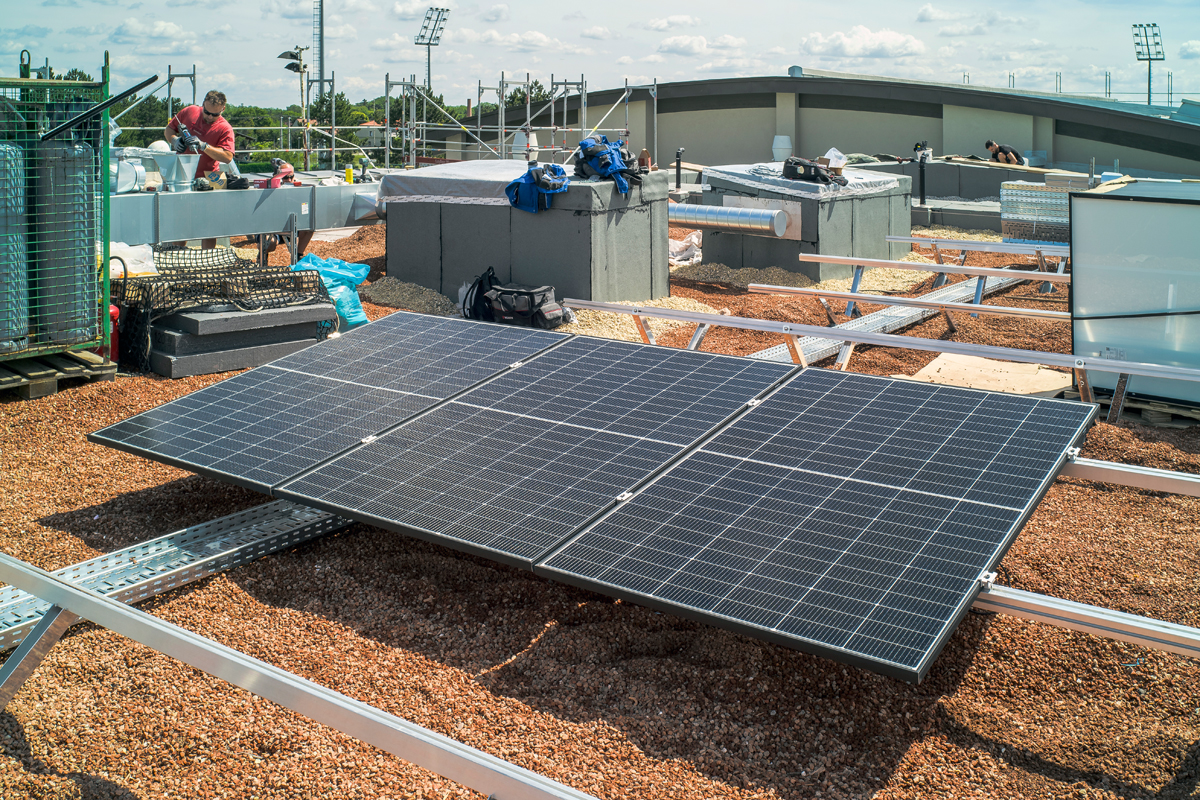

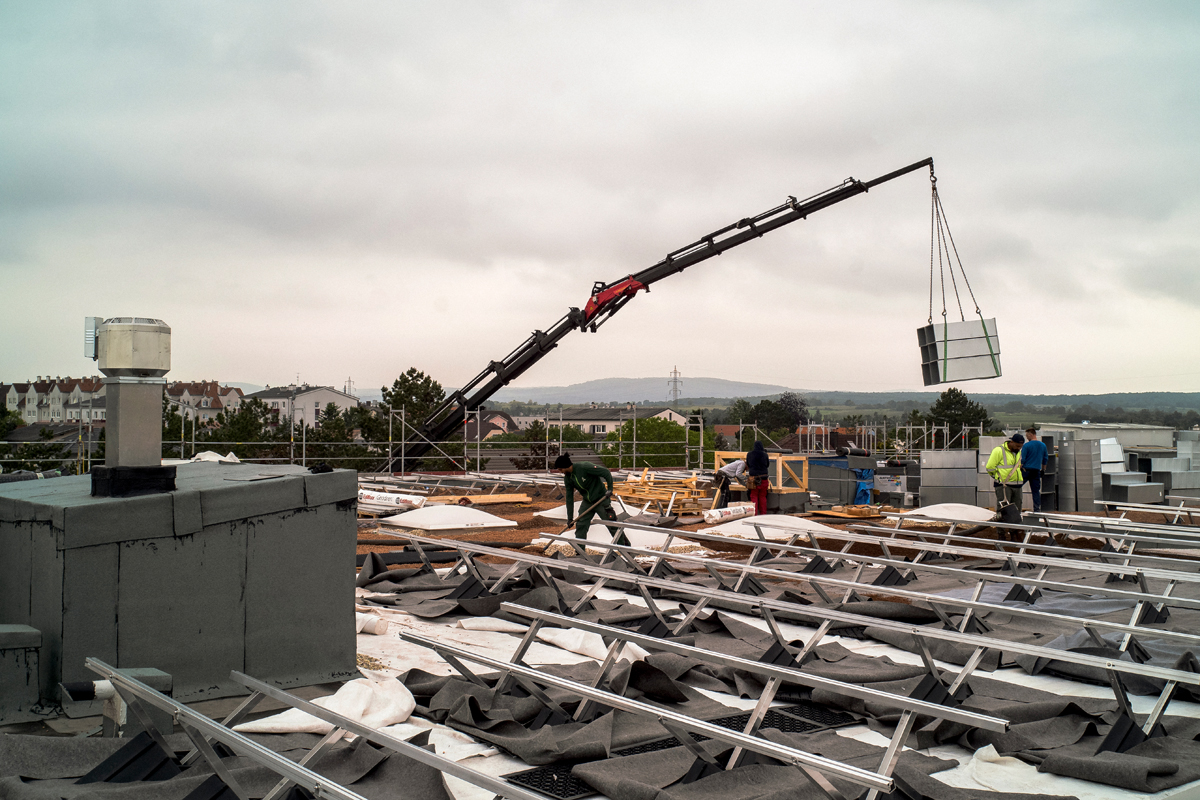

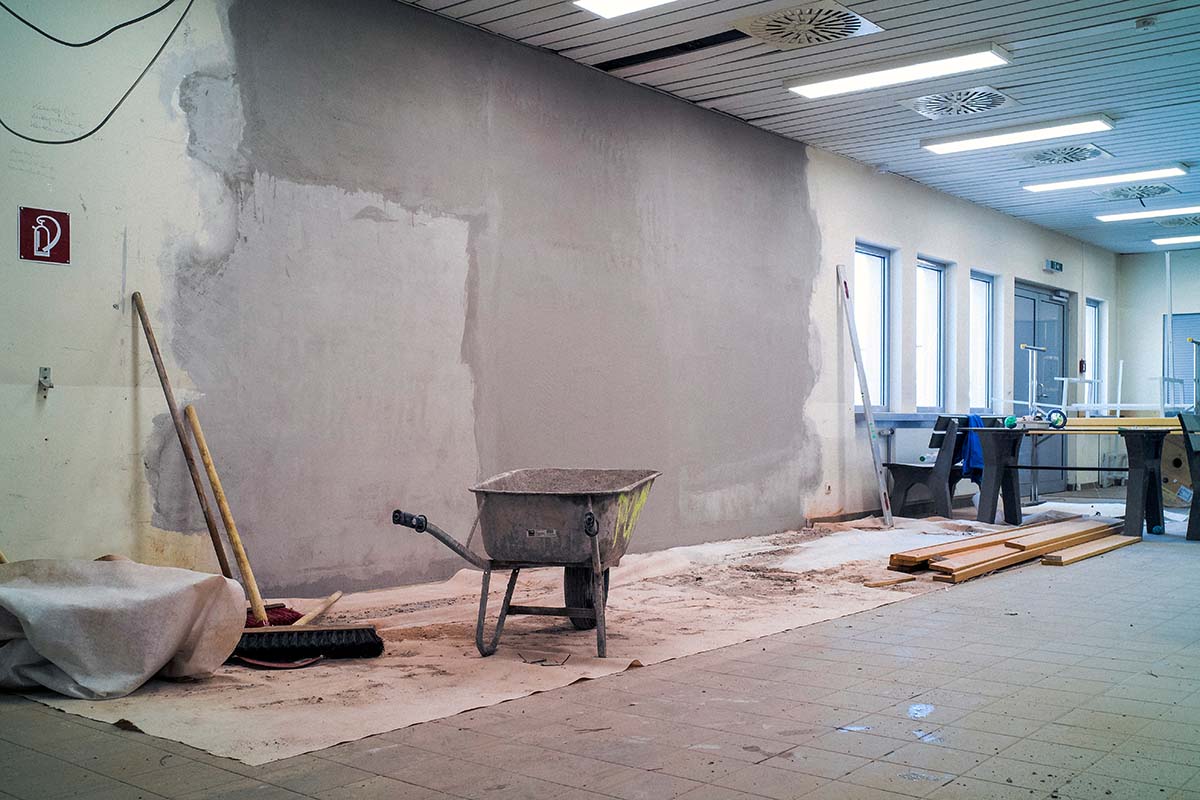

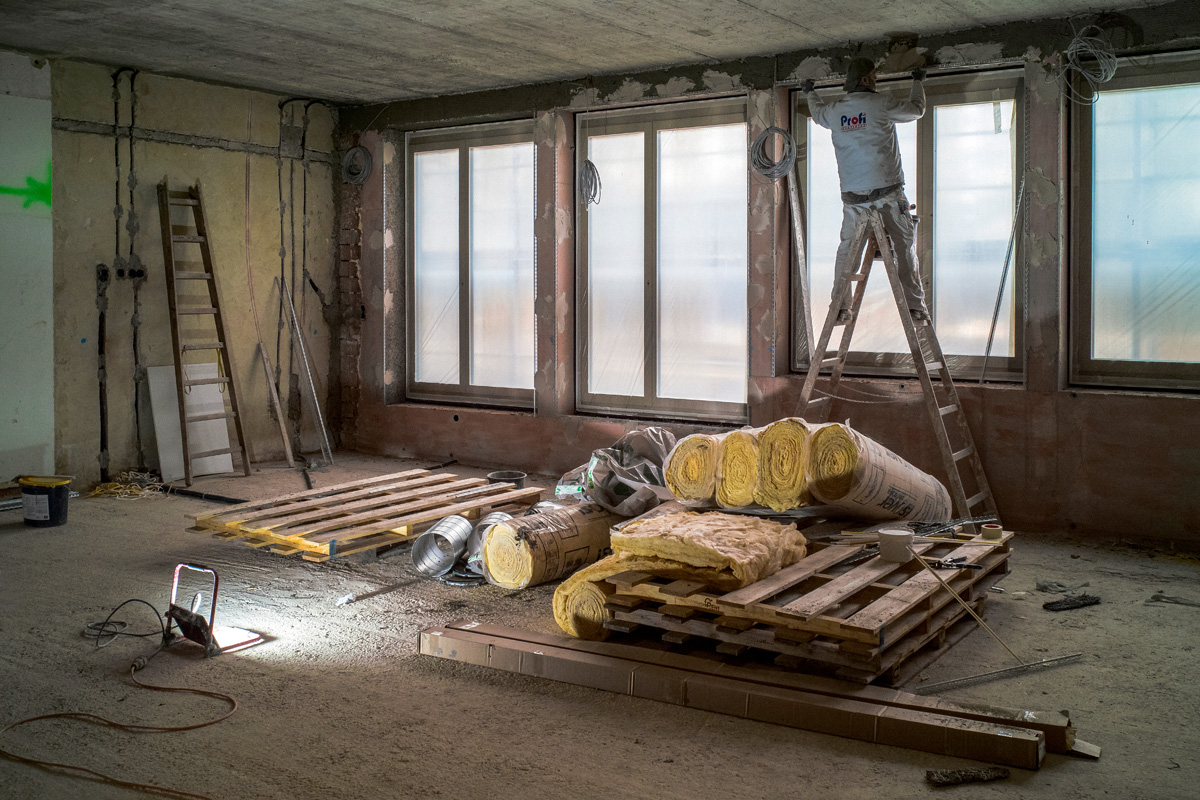

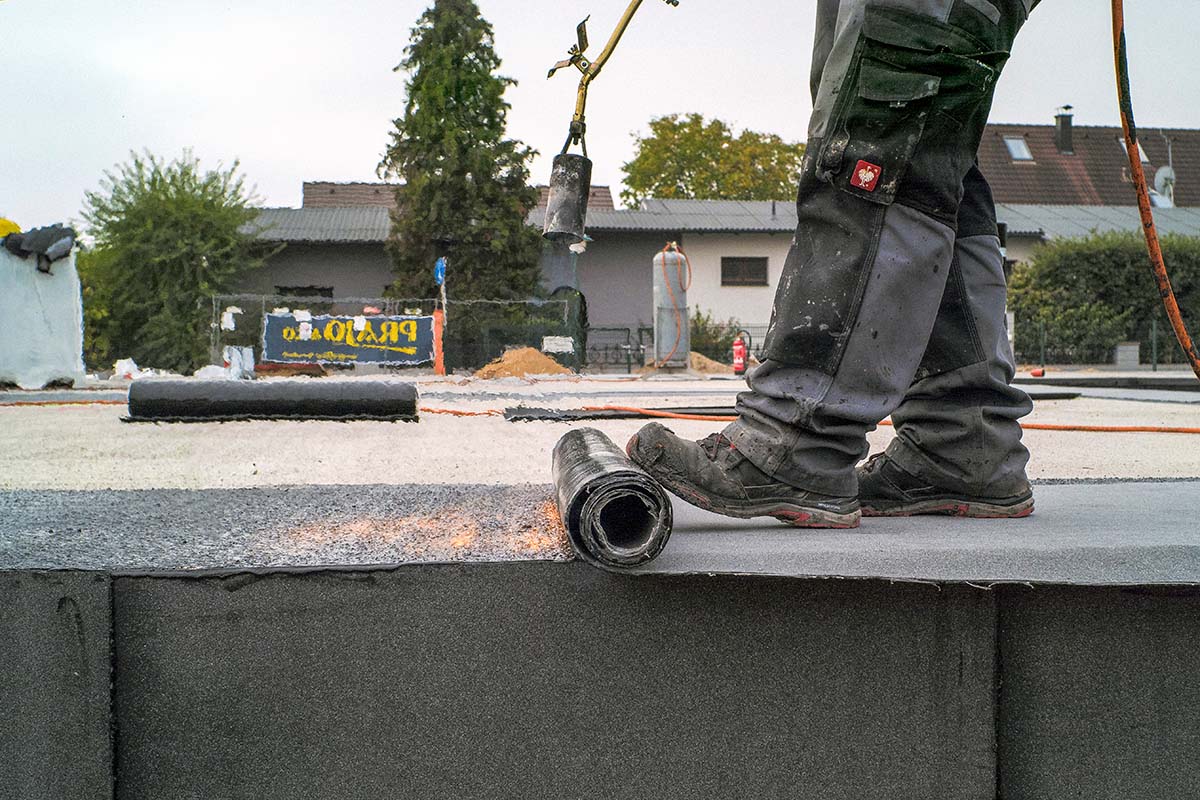

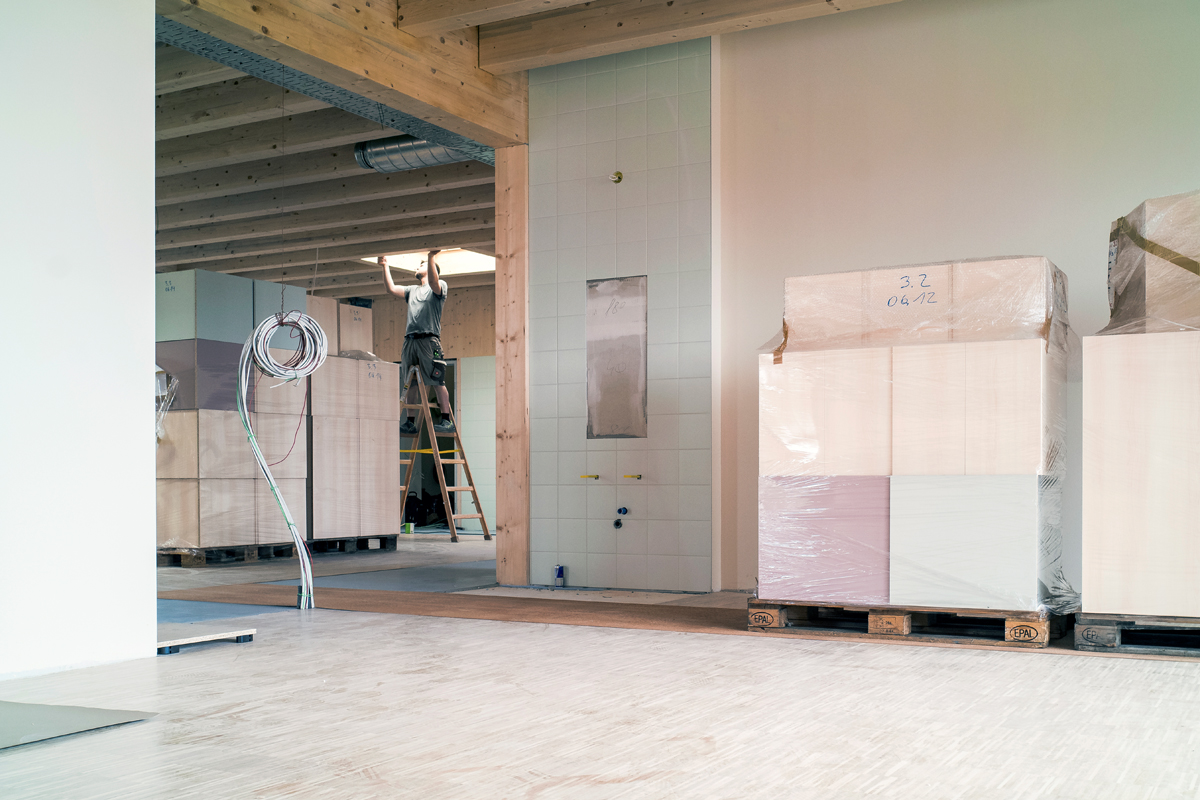

Mai, Juni & Juli 2024: Beginn der finalen Arbeiten, Montage der Photovoltaikanlage am Dach, Dämmung & Elektrik in den einzelnen Räumen, Anlieferung der Möbel, Abbau der Containerschule & Umzug in das neue Gebäude – dem Schulbeginn im September 2024 steht somit nichts im Weg!

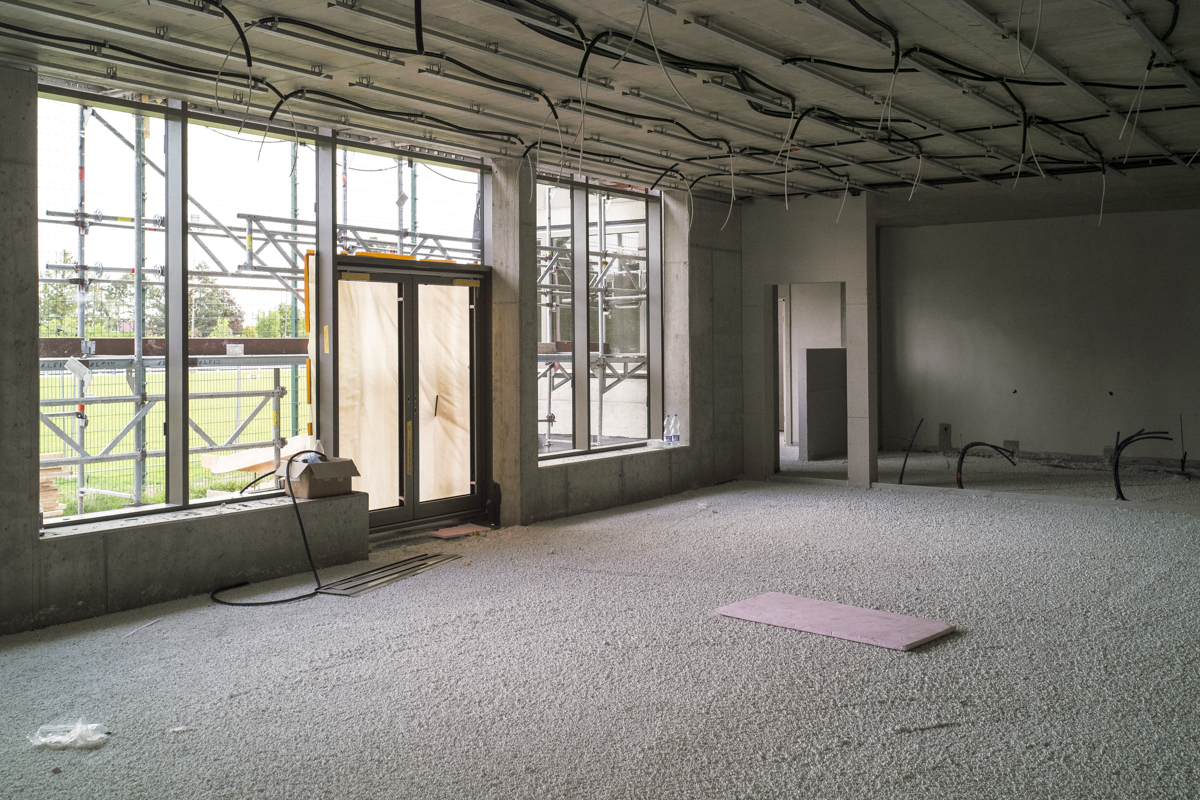

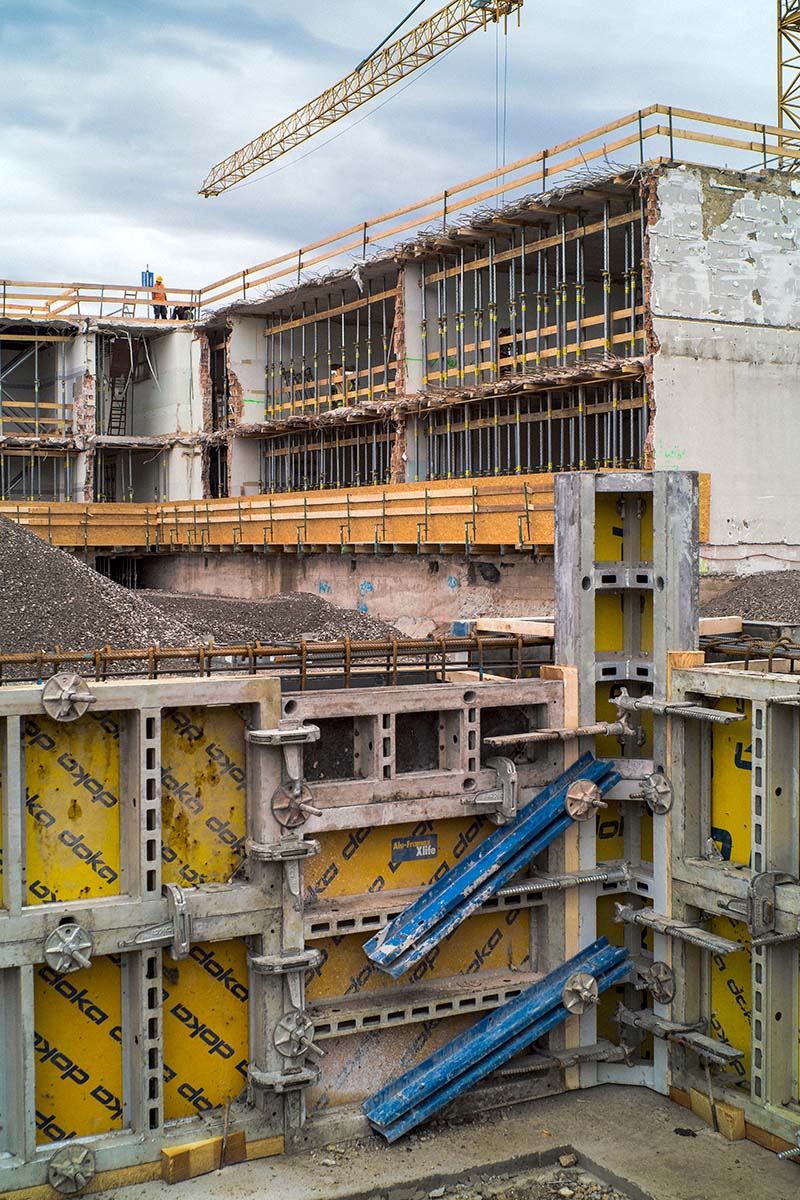

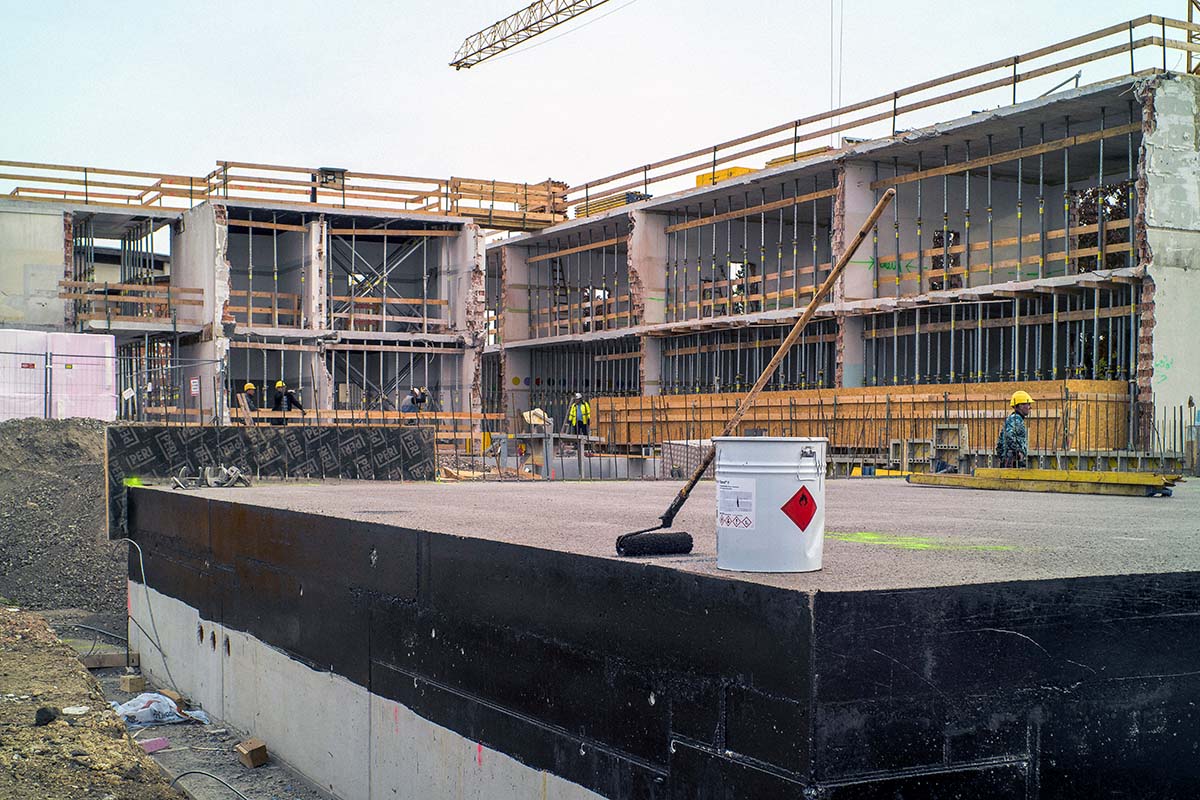

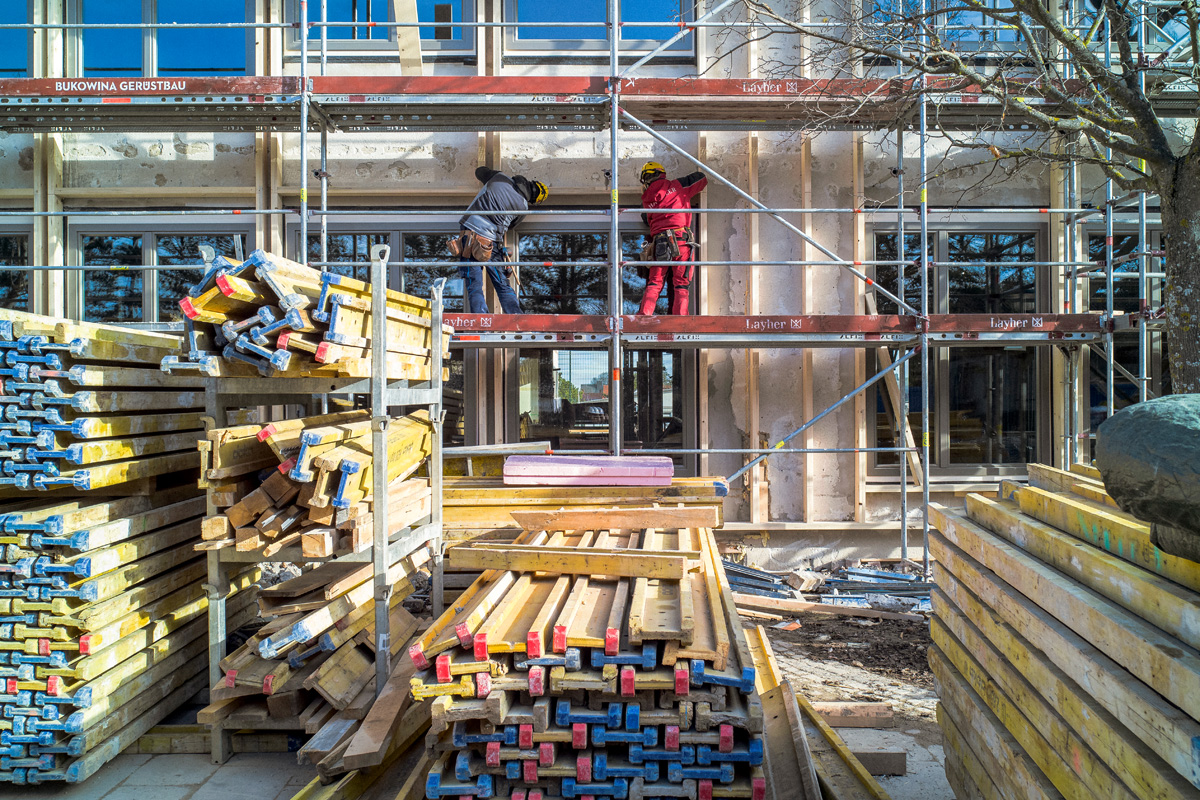

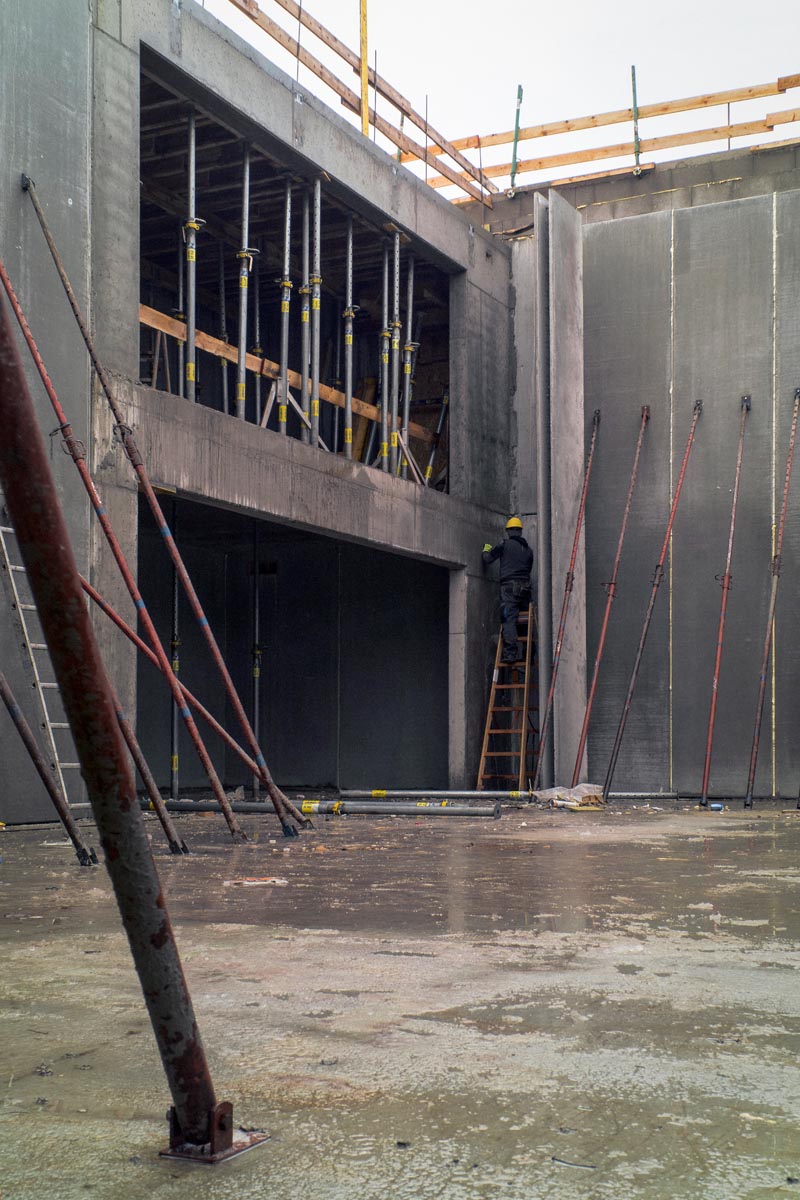

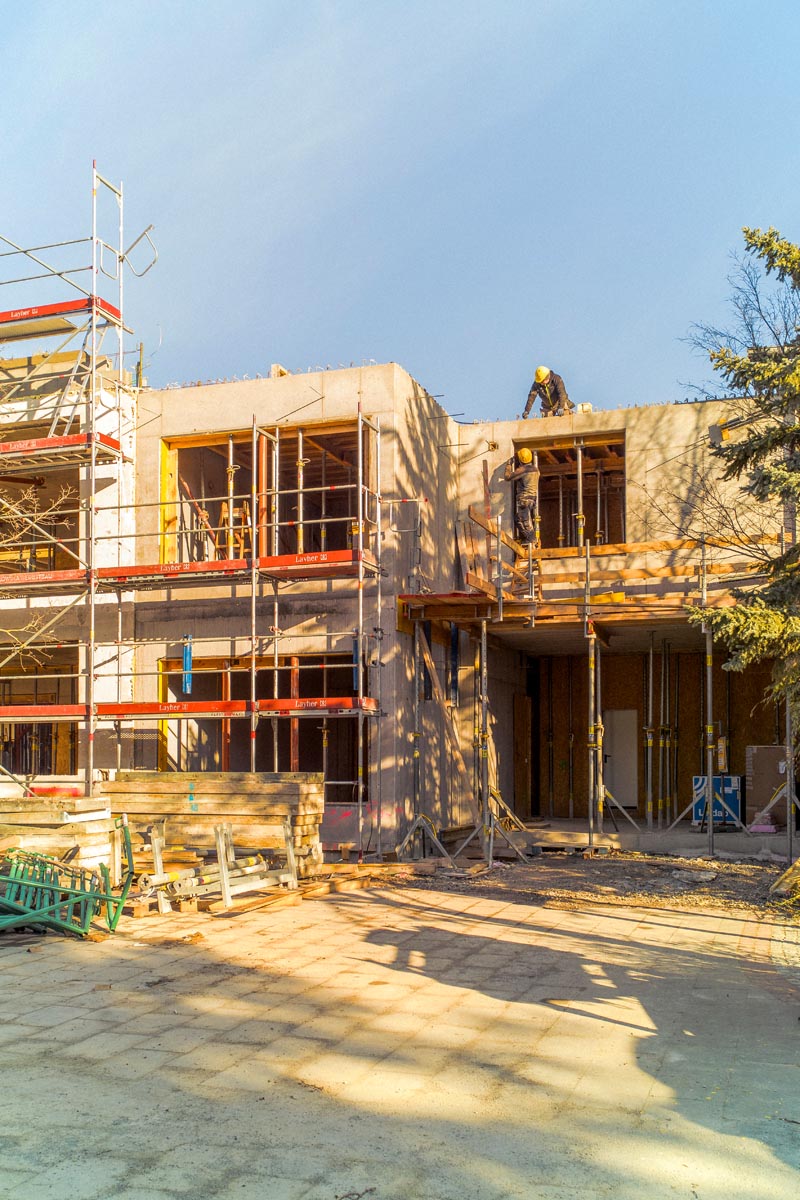

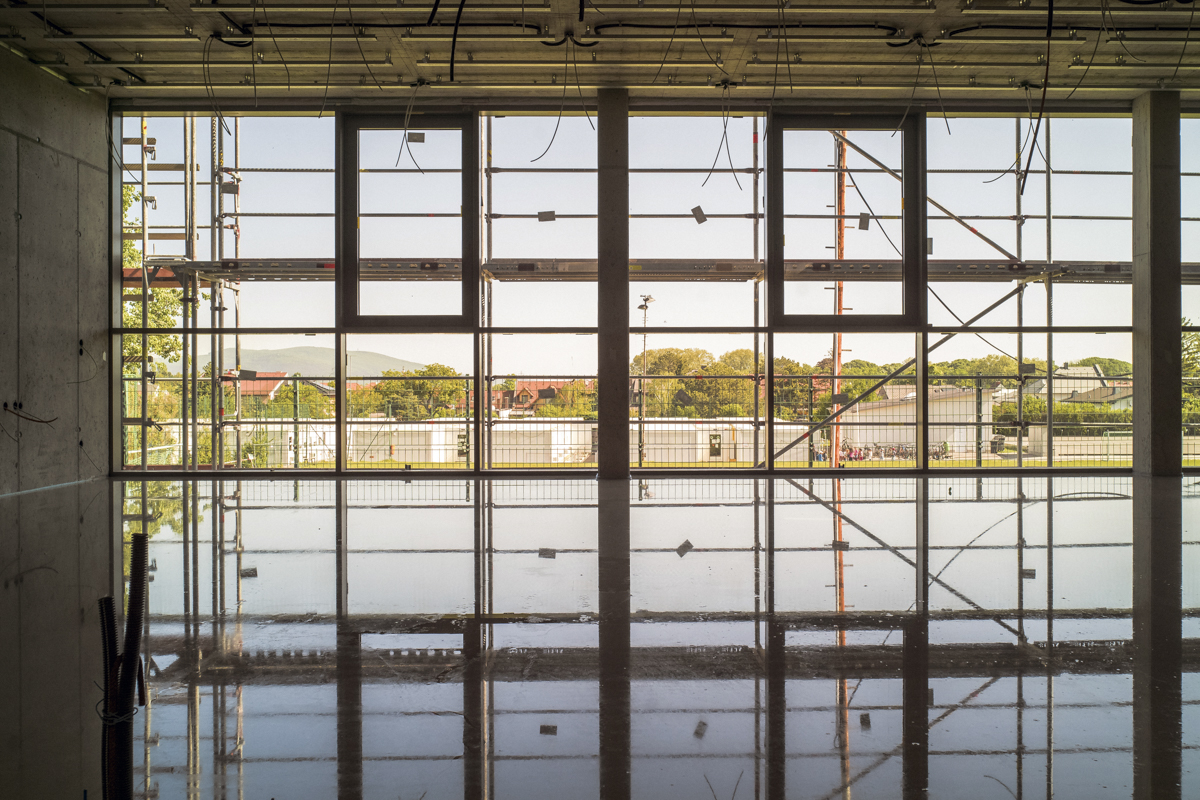

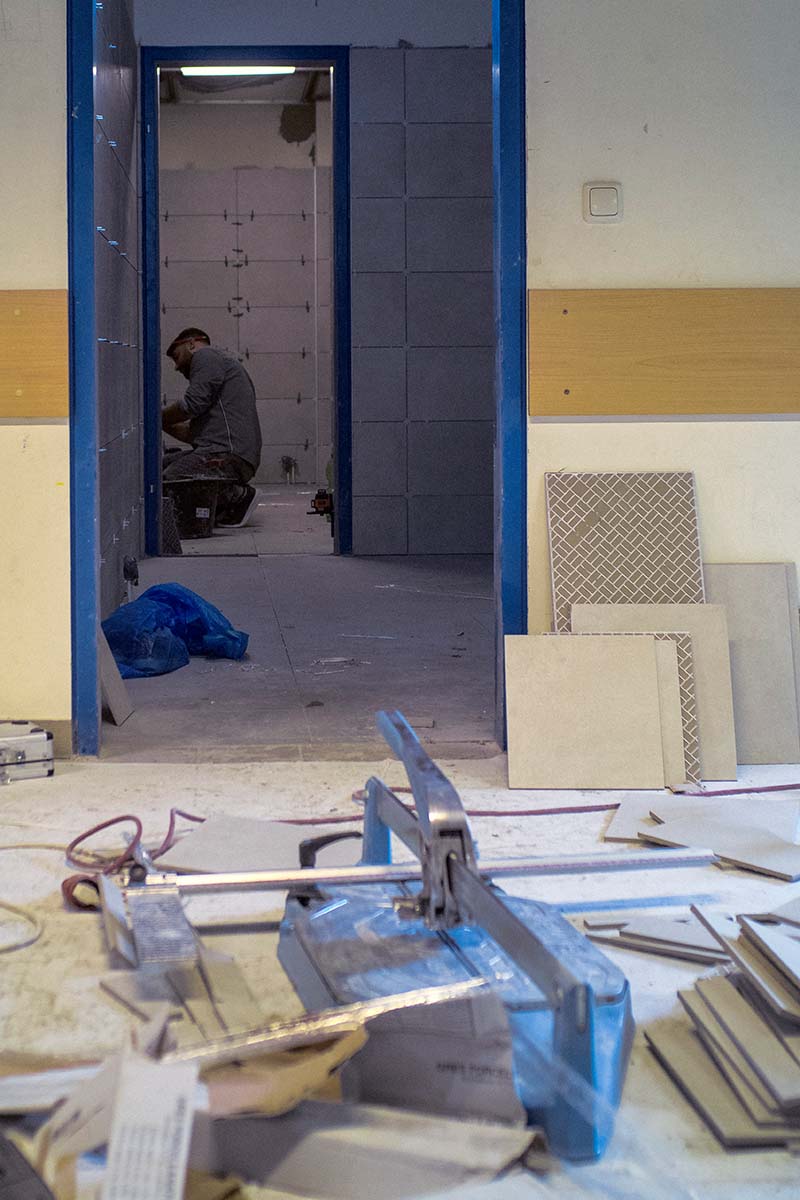

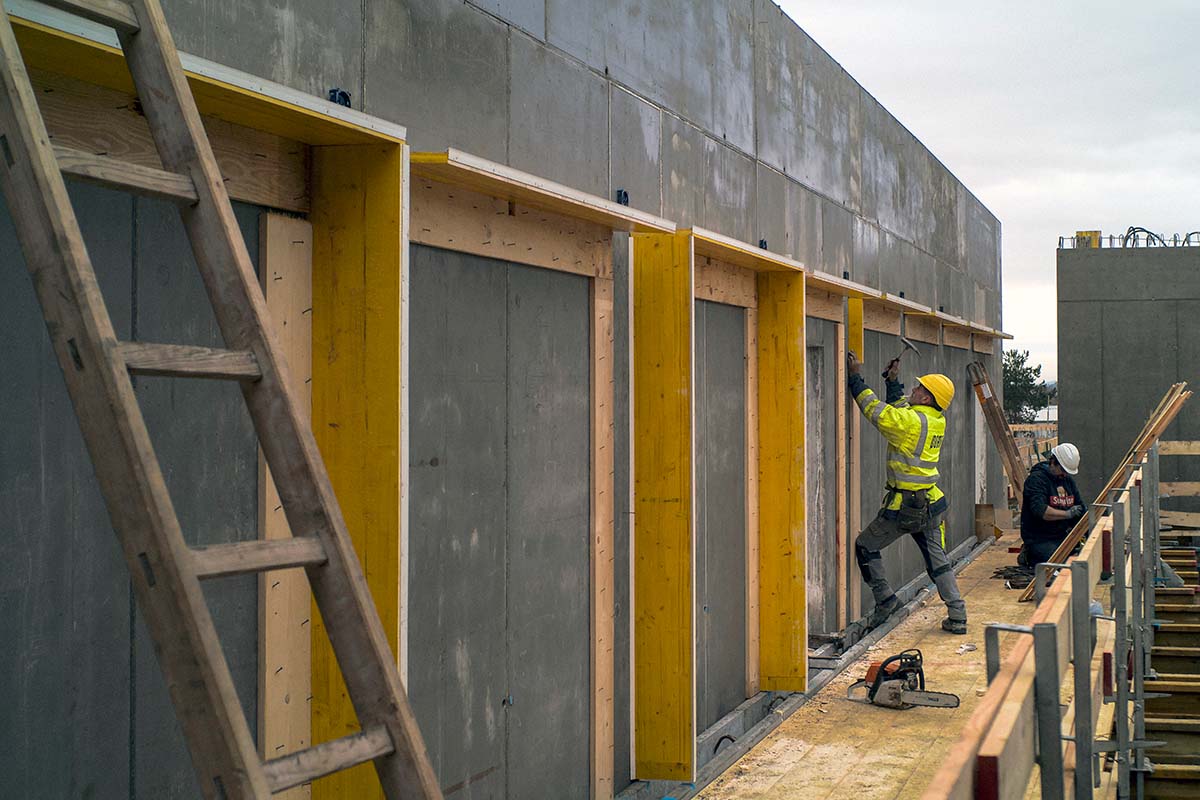

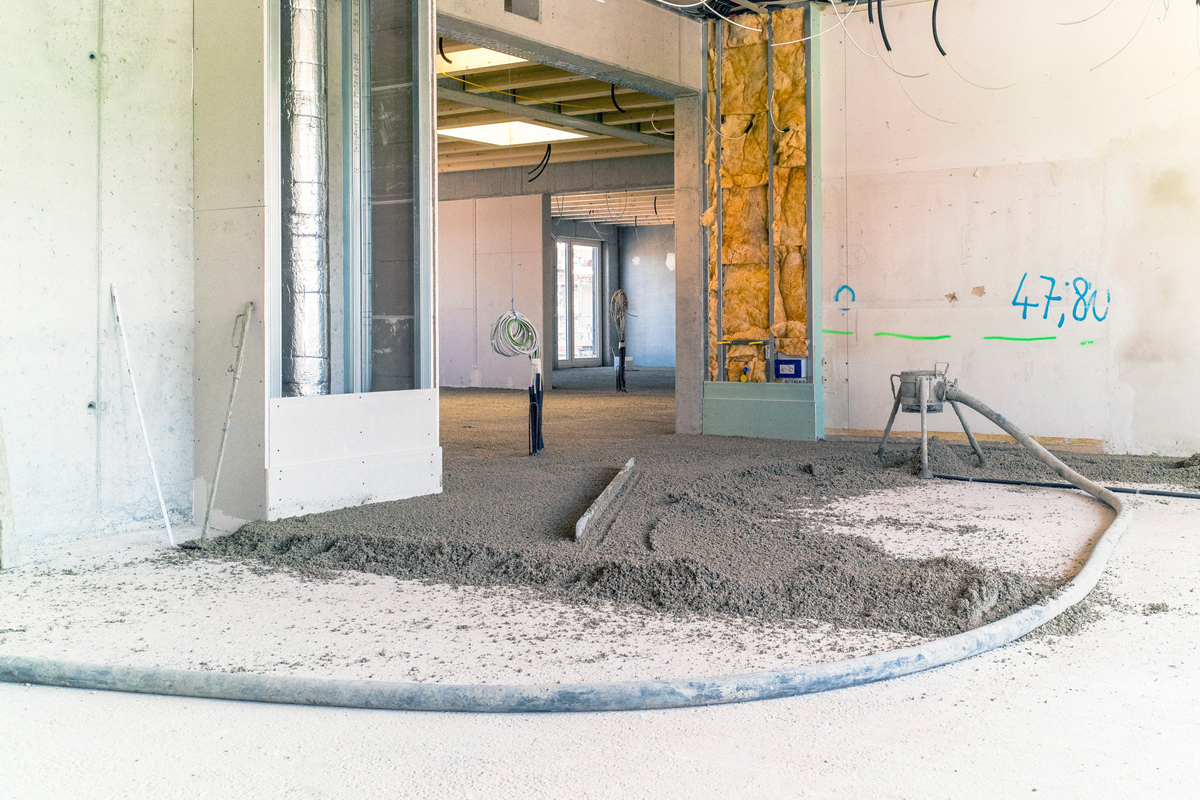

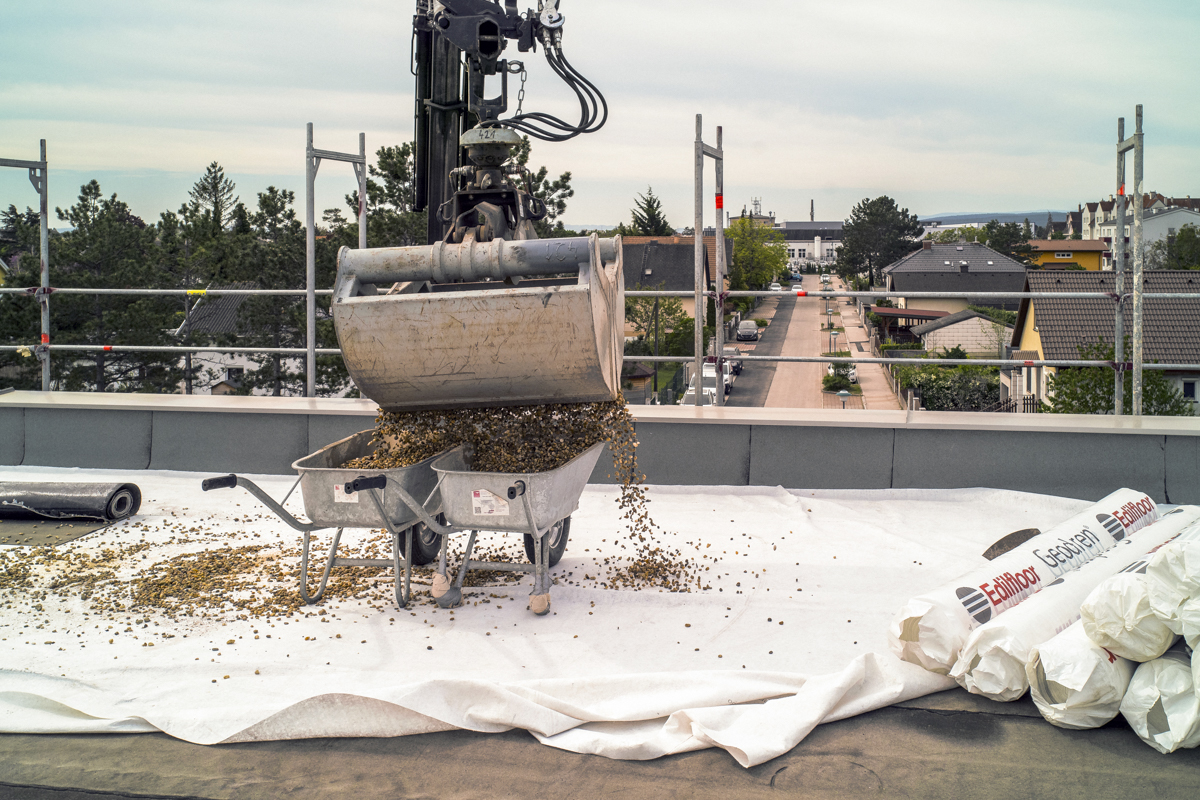

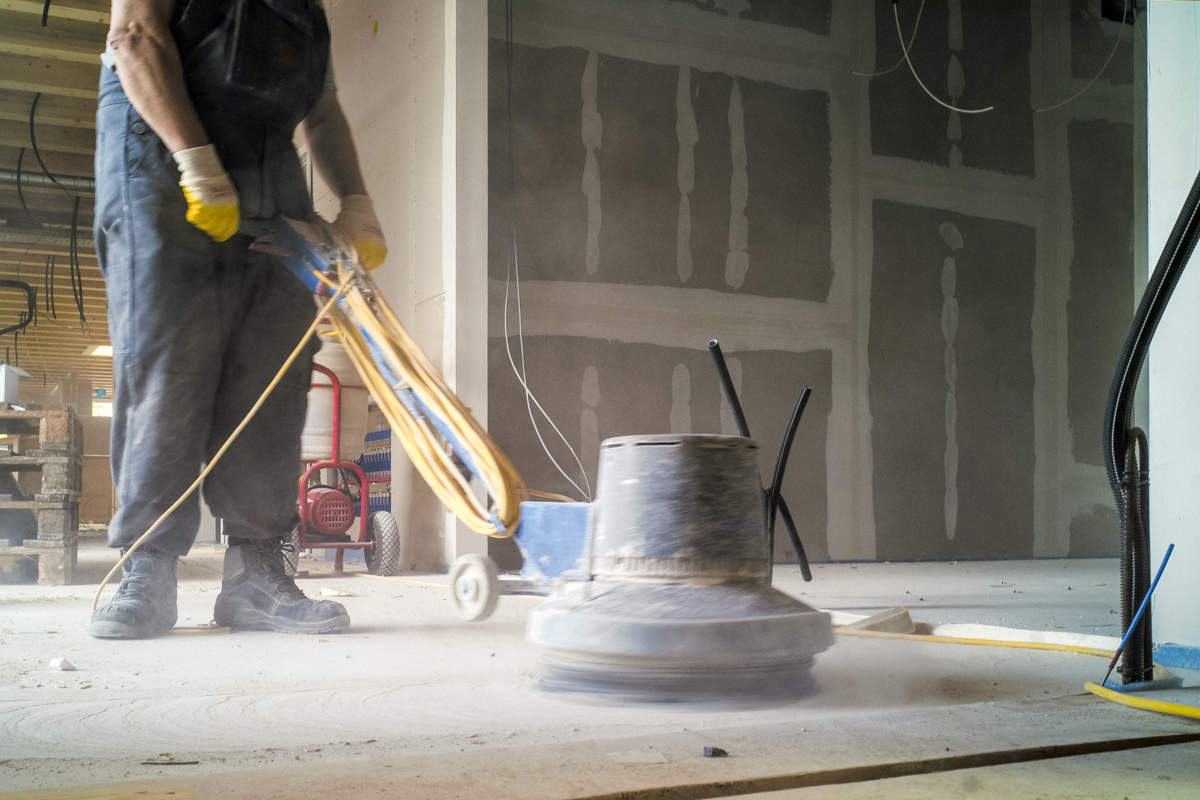

März & April 2024: vorbereitende Arbeiten am Dach, Abbau des Baukrans, Innenausbau (Fußbodenheizung, Estrich, Bodenverlegearbeiten, Elektrik, Malerarbeiten etc.), Fassade des neuen Schulgebäudes inkl. Verglasungen, Sanierung der Fassade der Mehrzweckhalle & last, but not least Dachgleiche(!)

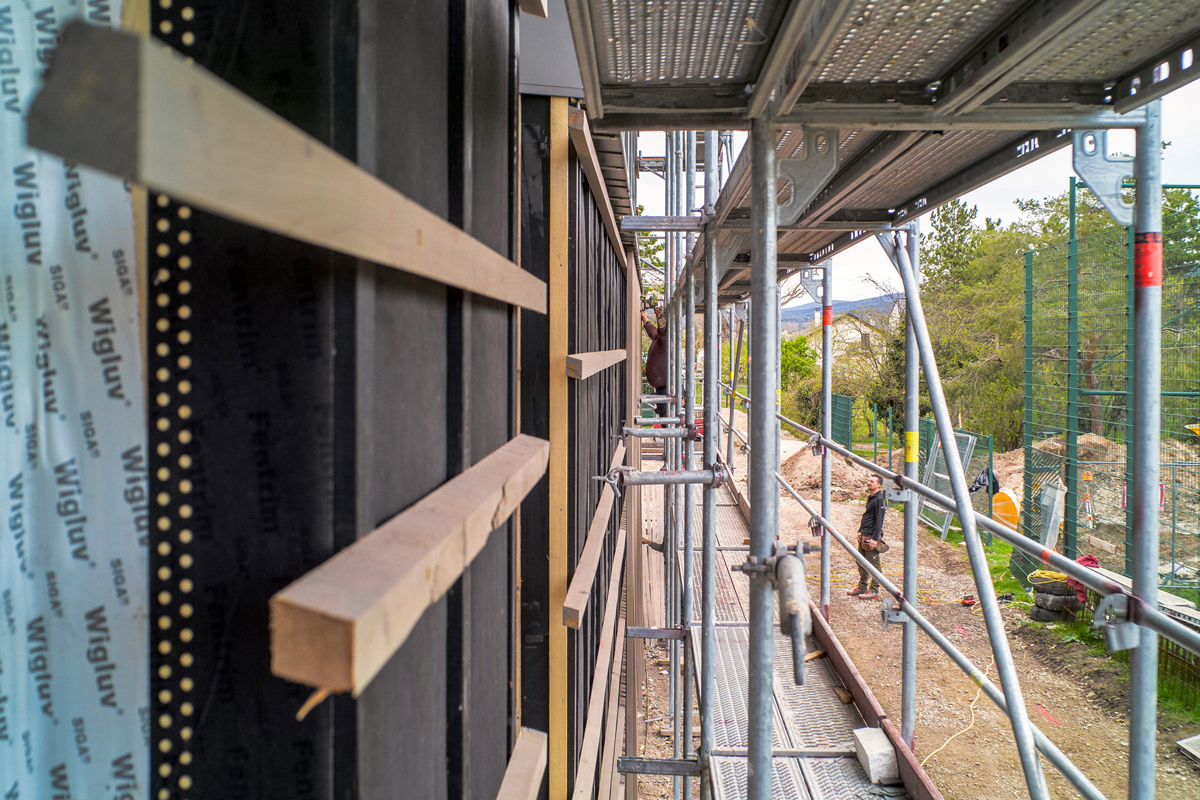

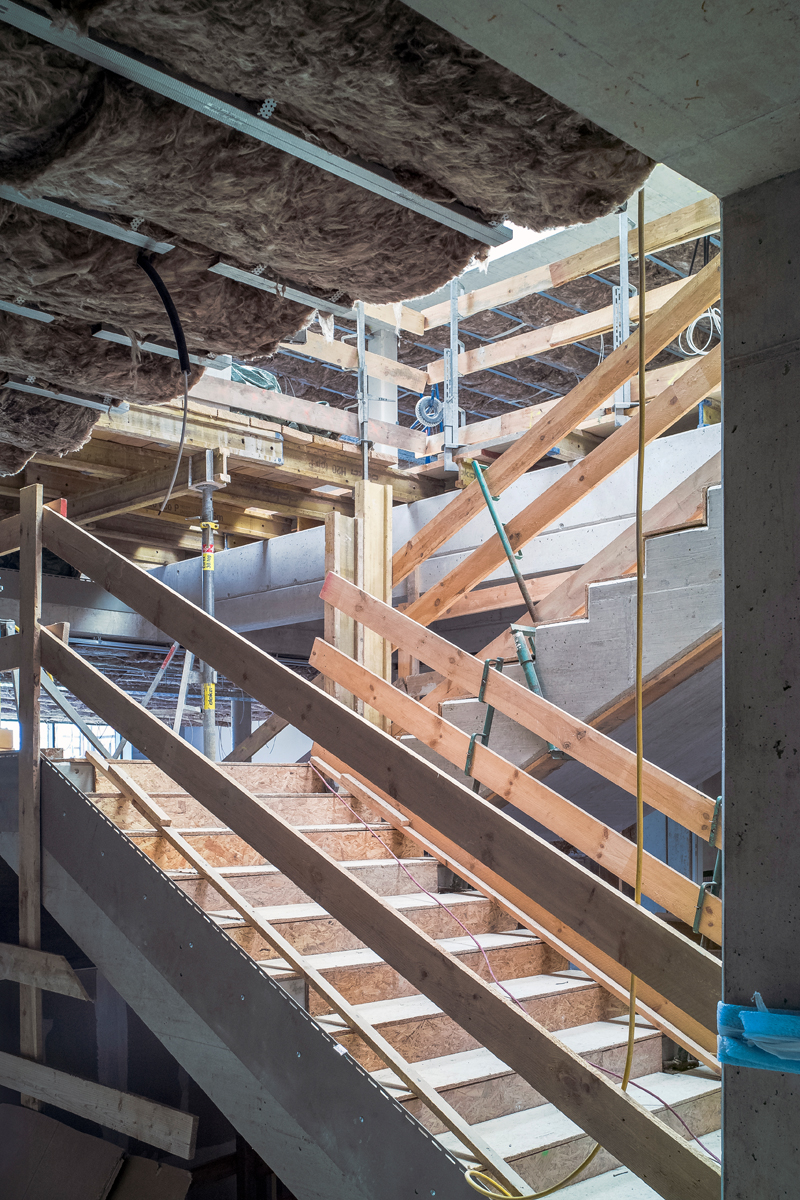

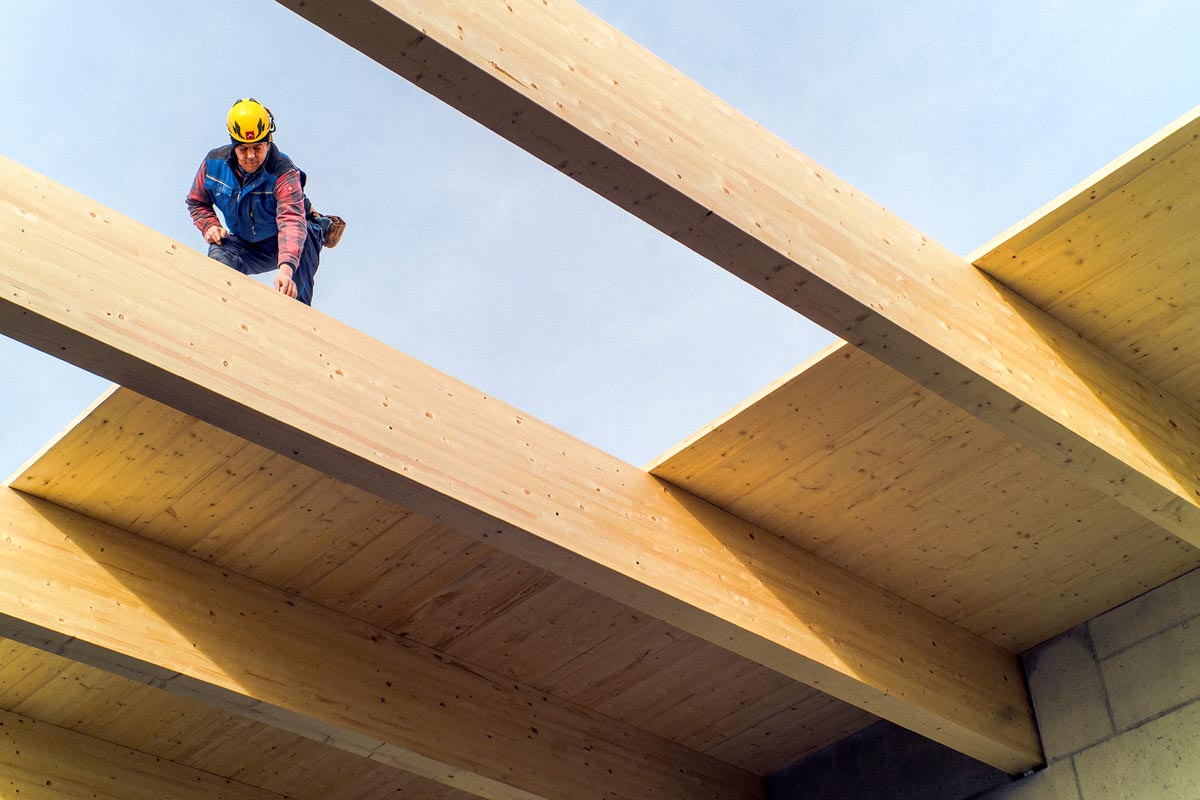

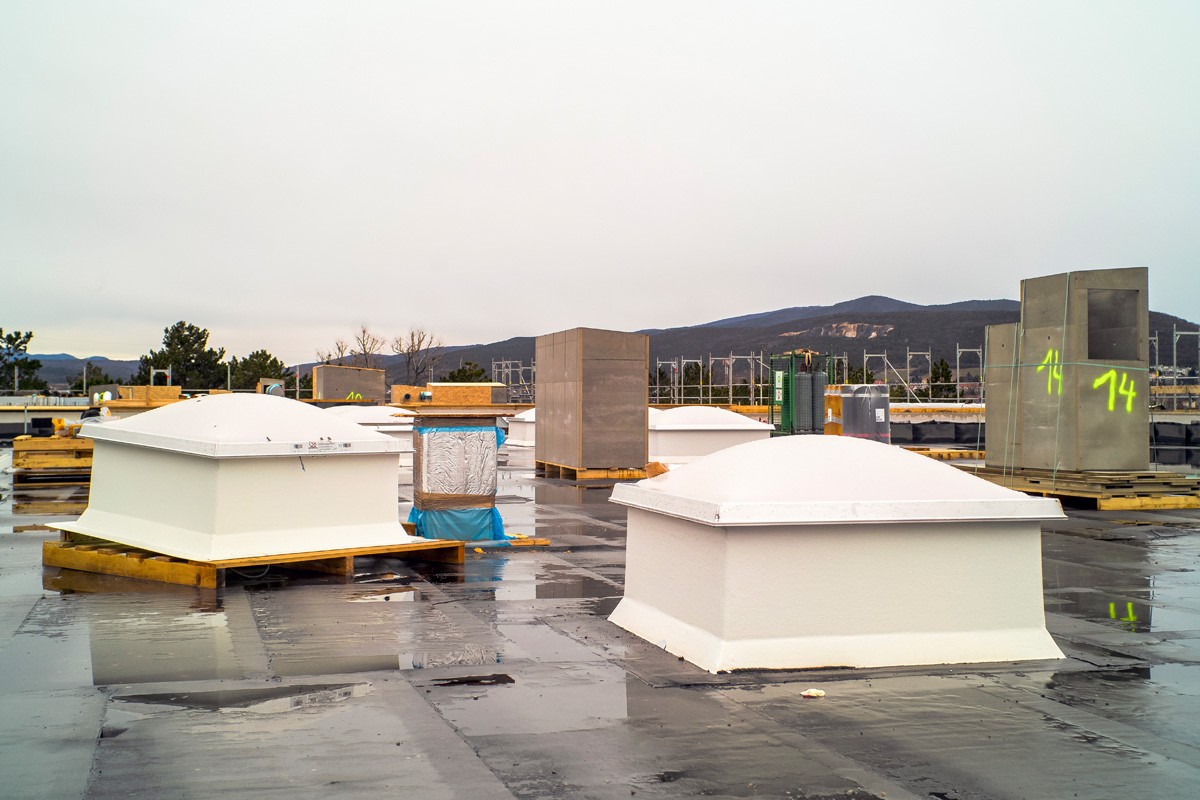

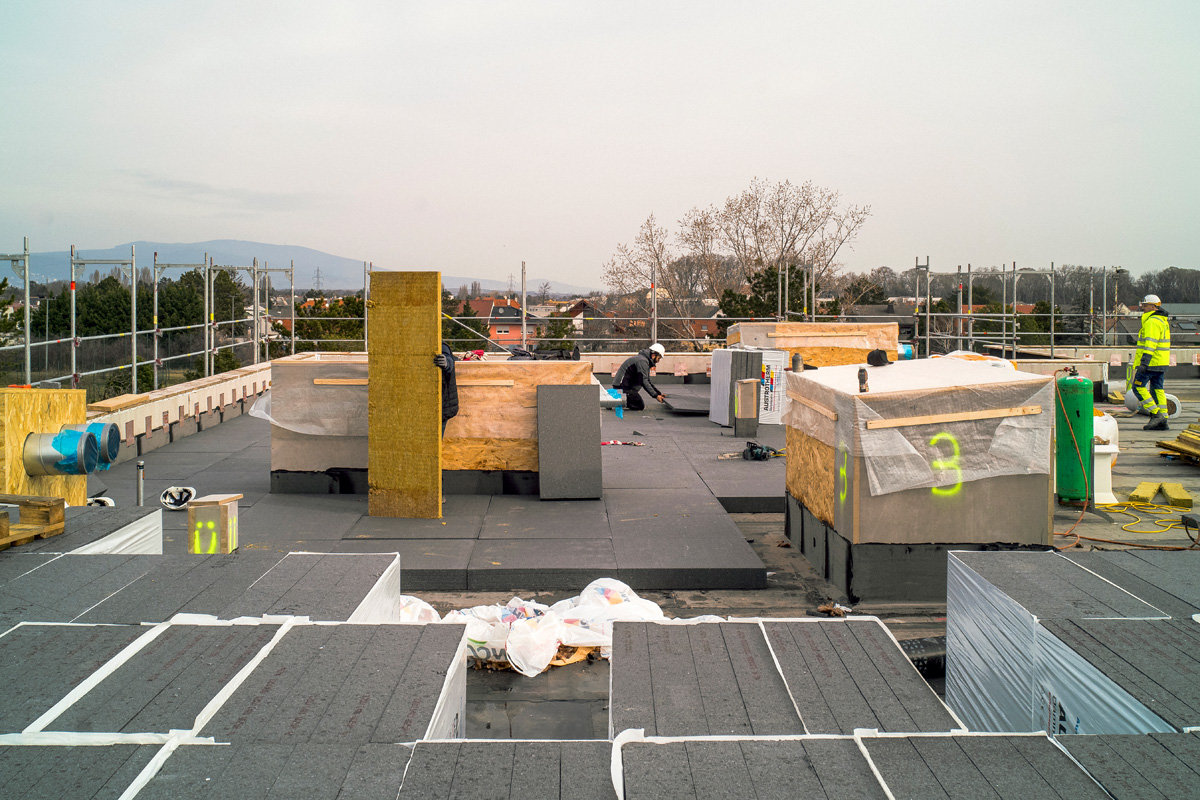

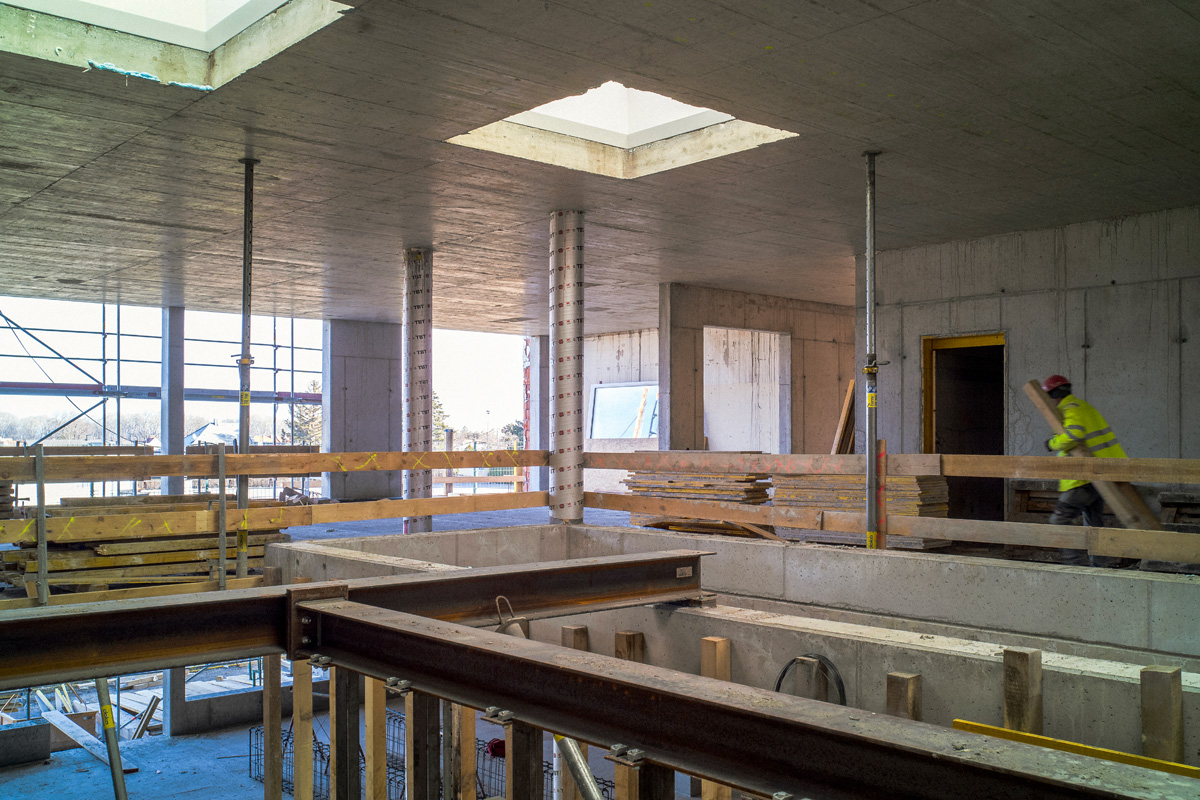

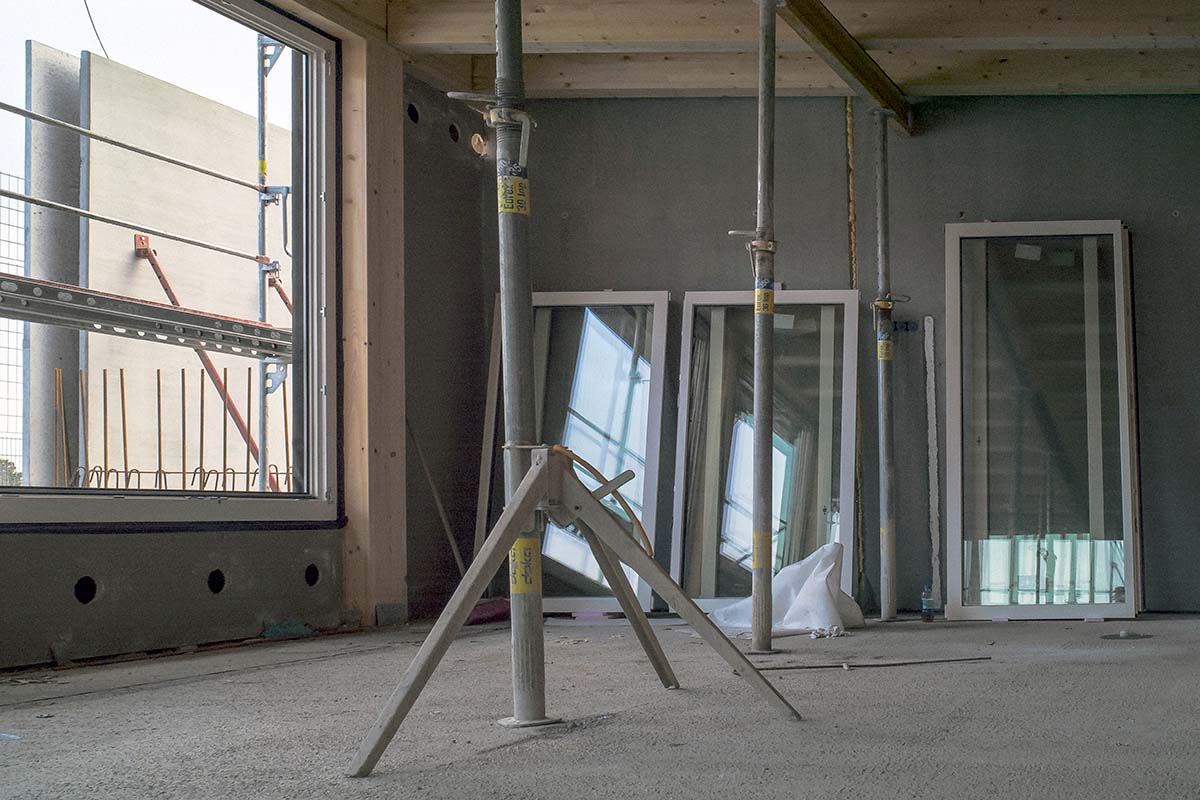

Februar 2024: Isolierungsarbeiten am Dach, Konstruktion der Stiege in der zukünftigen Aula, Einbau der Fenster & weitere Holzeinfassungen der Fassade…

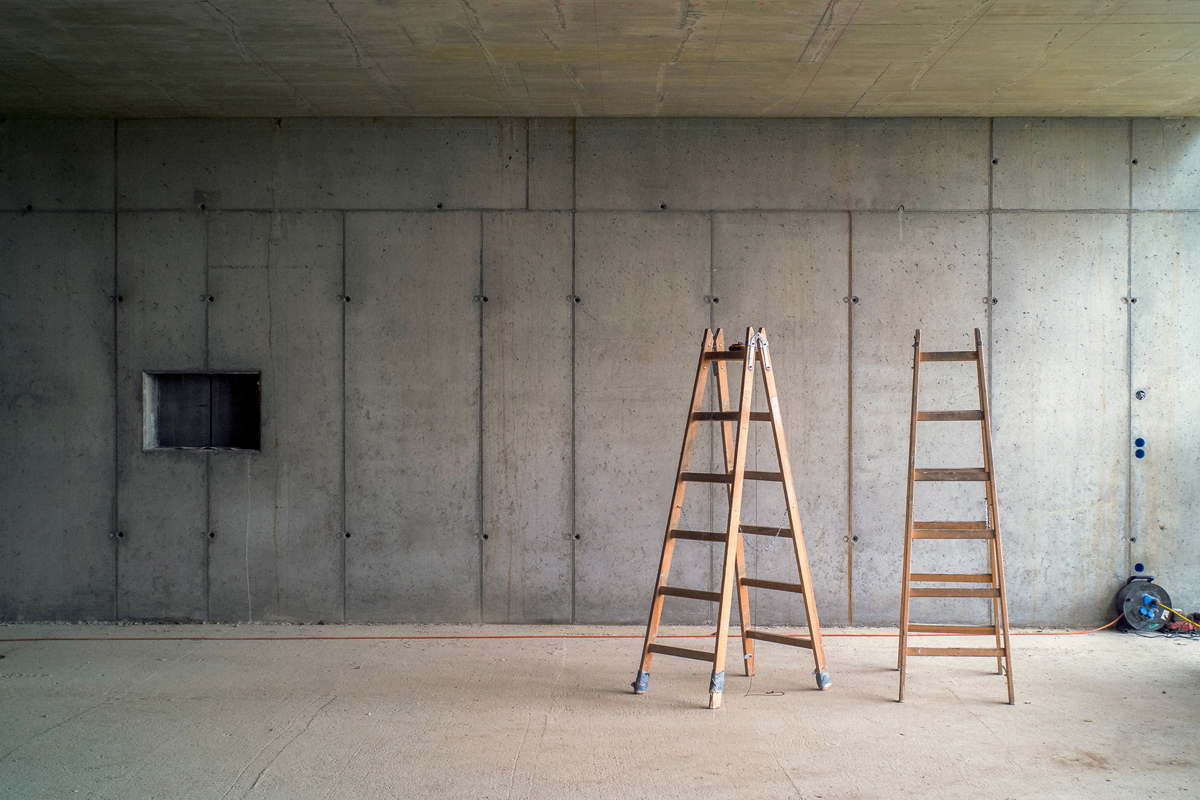

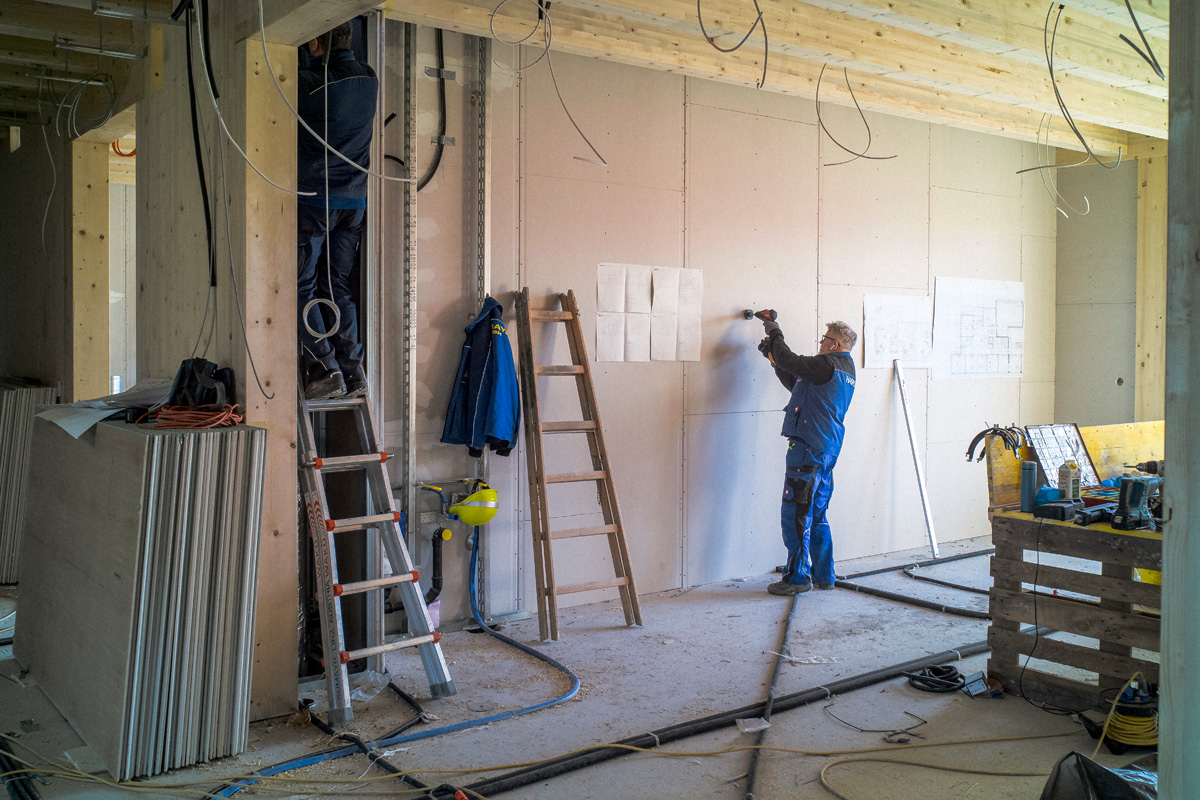

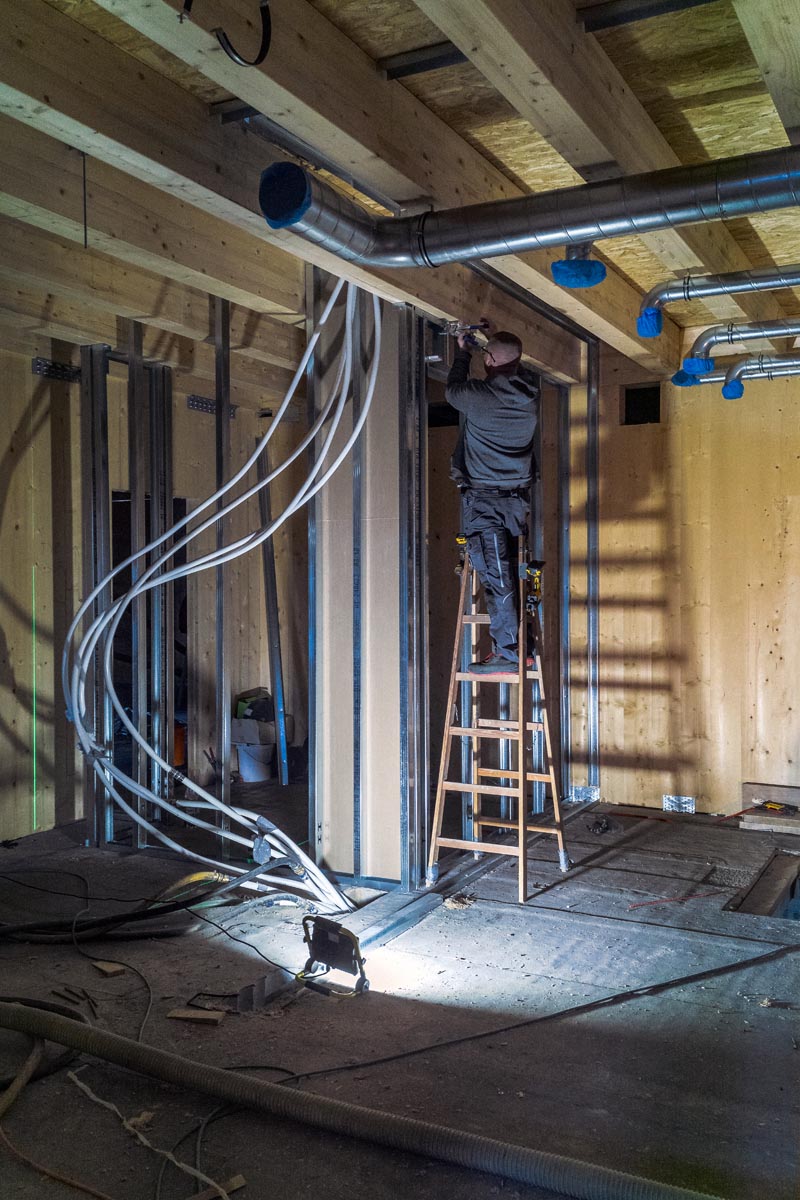

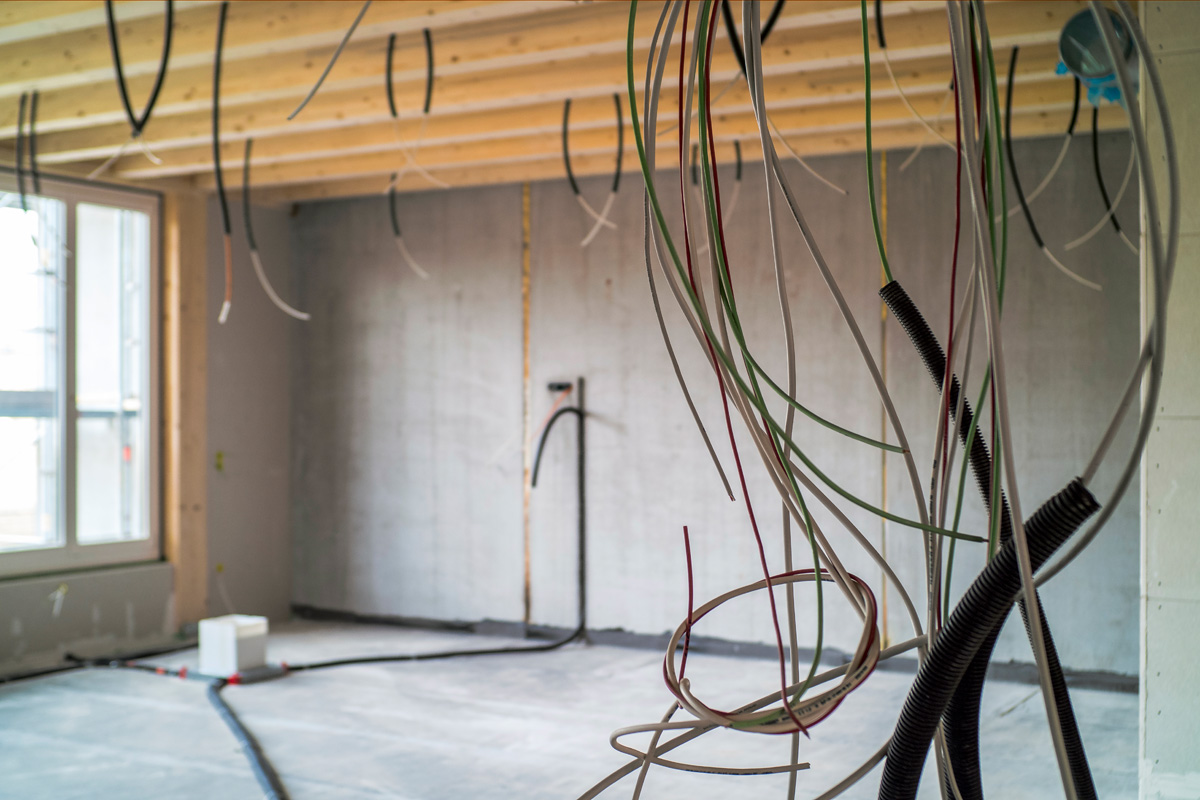

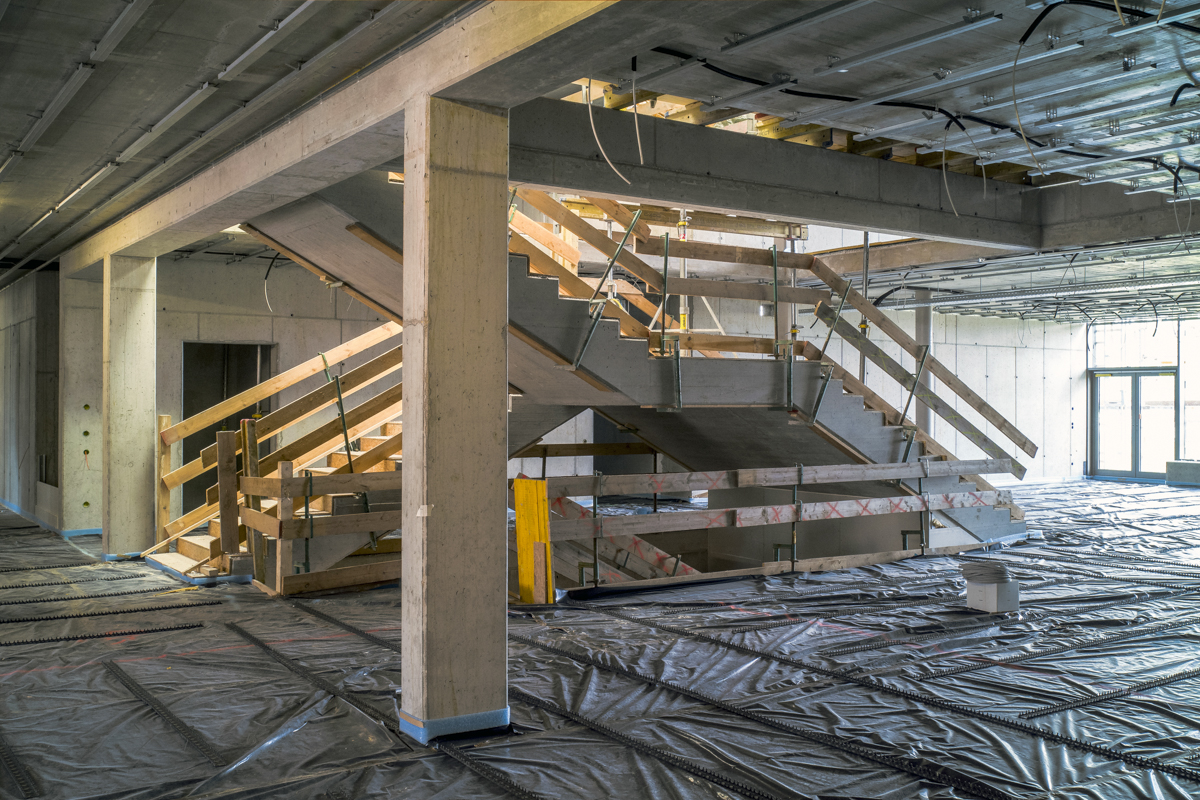

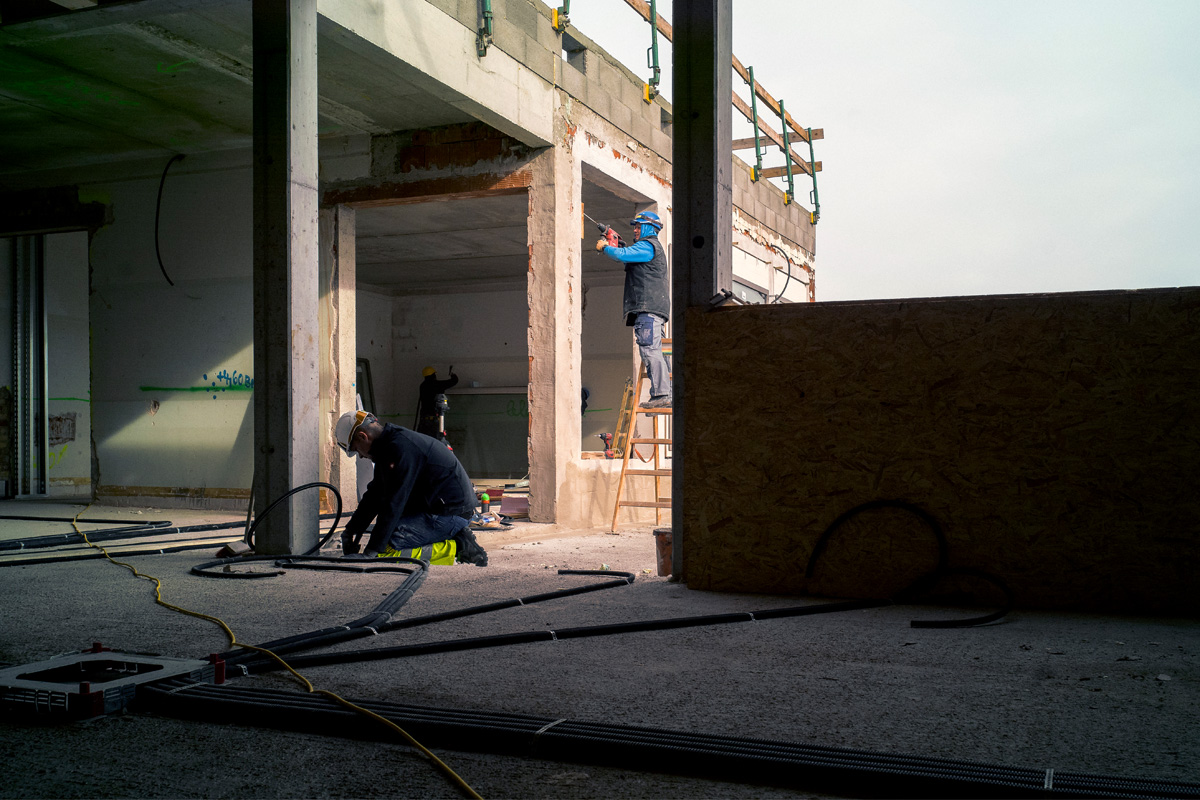

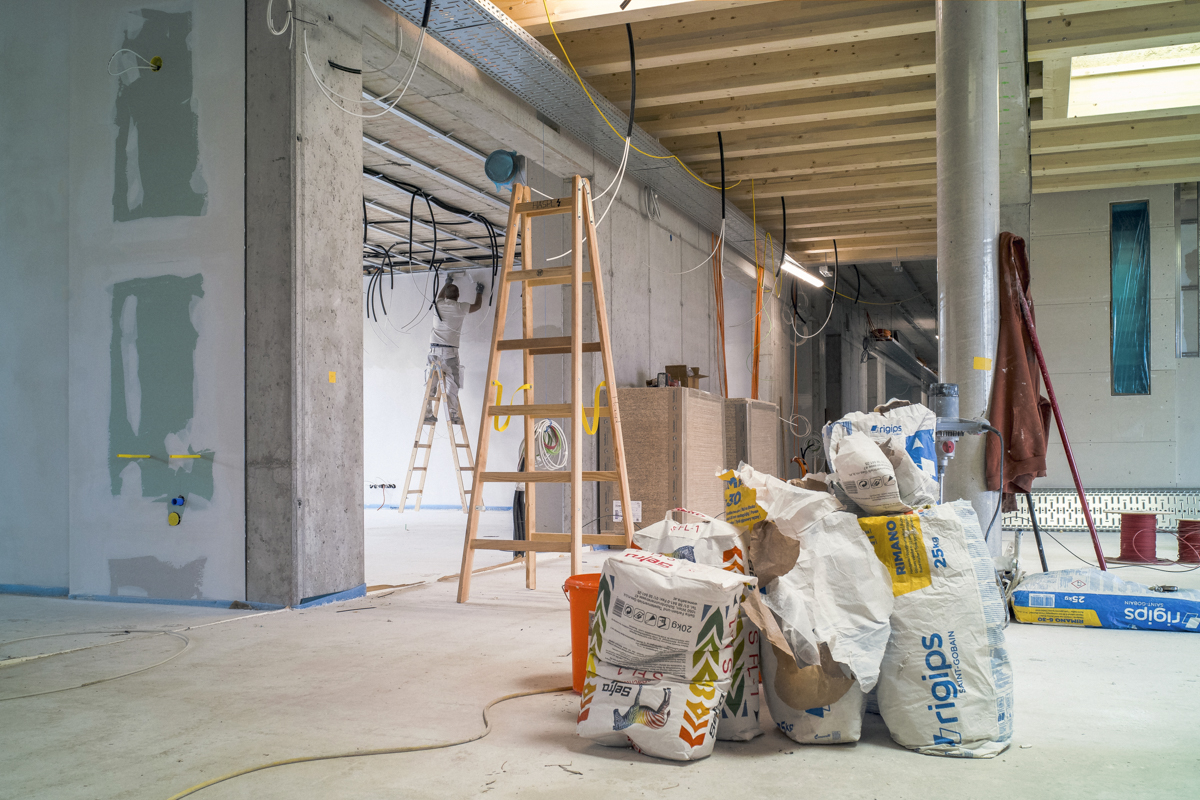

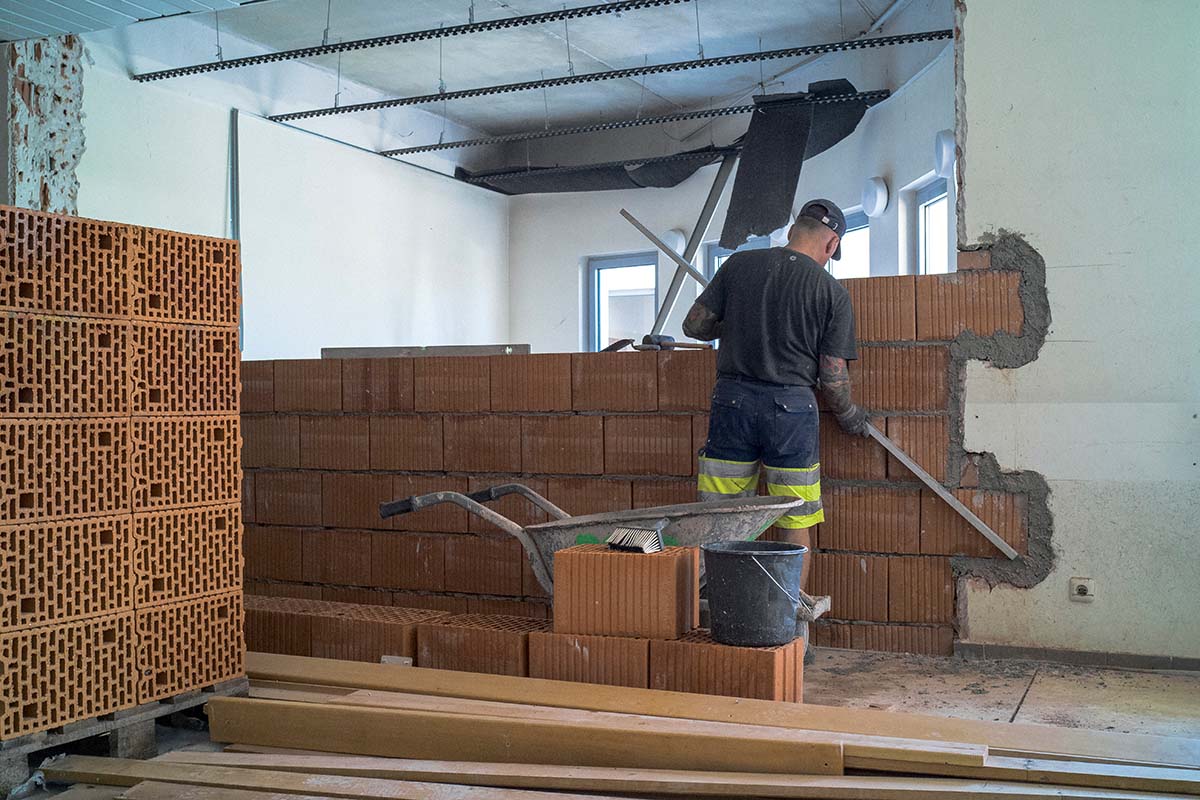

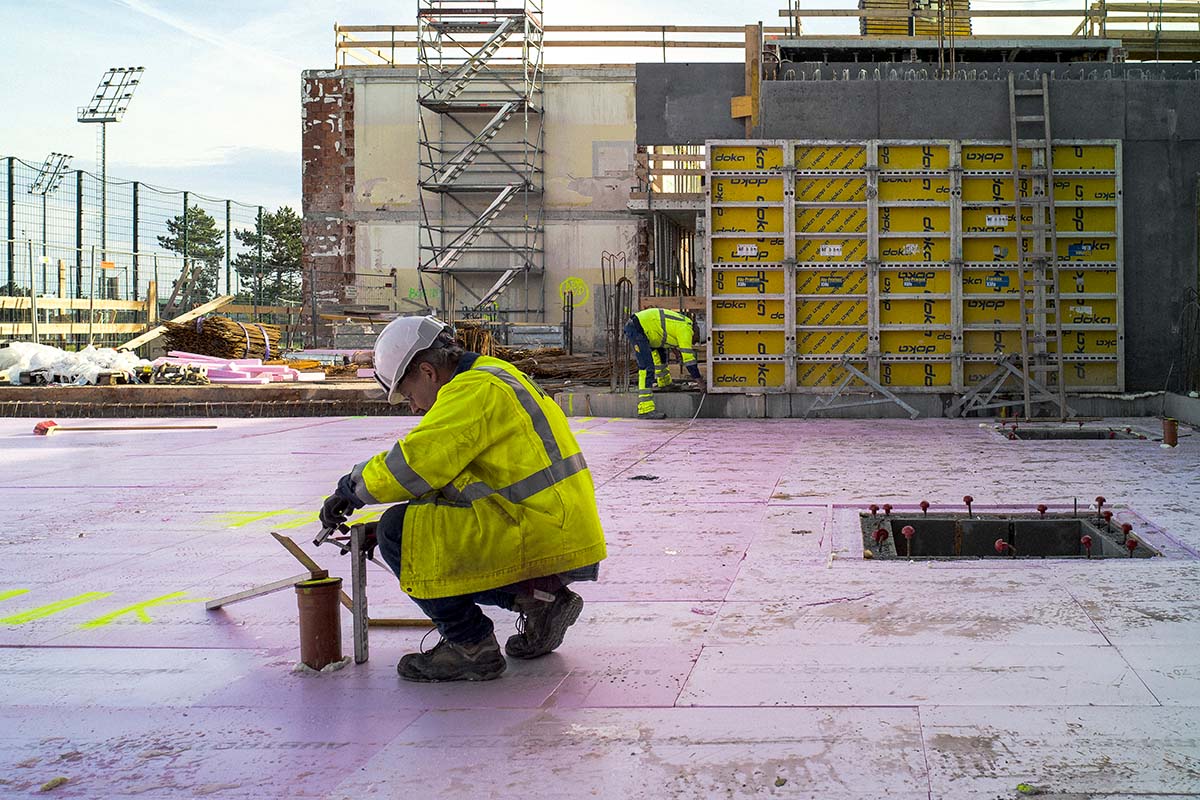

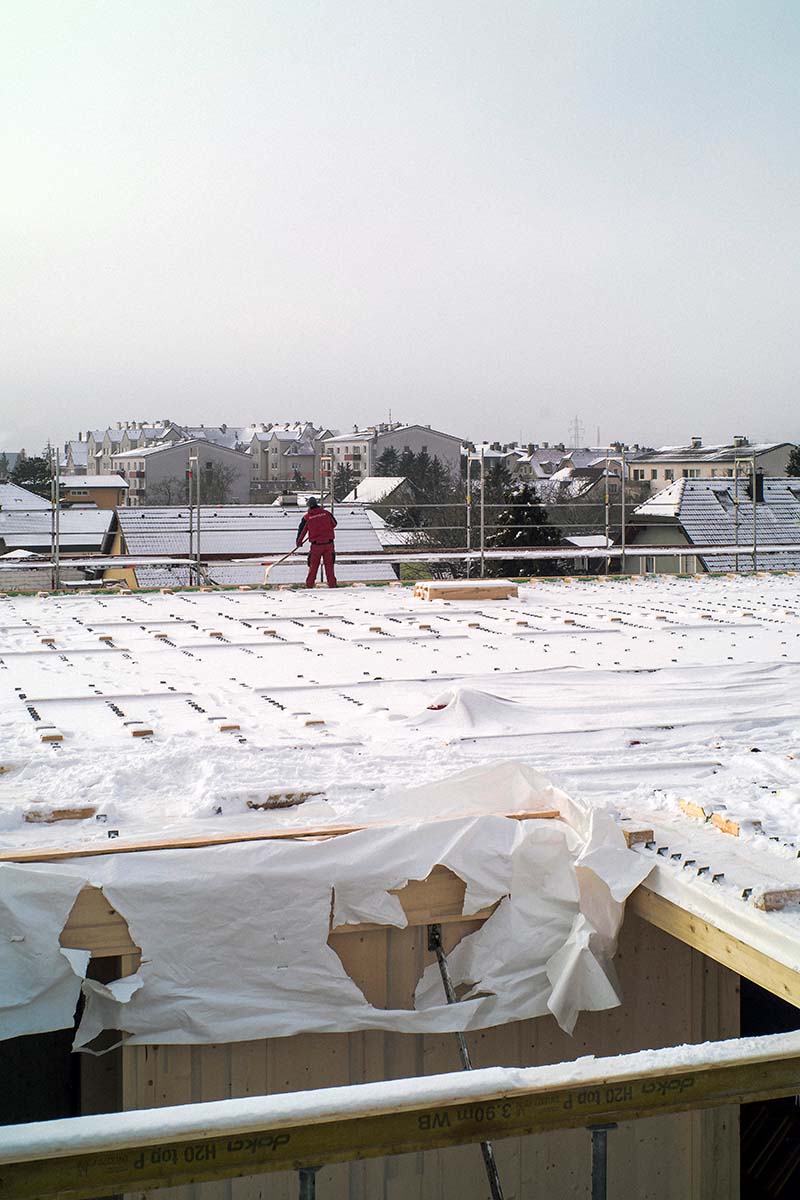

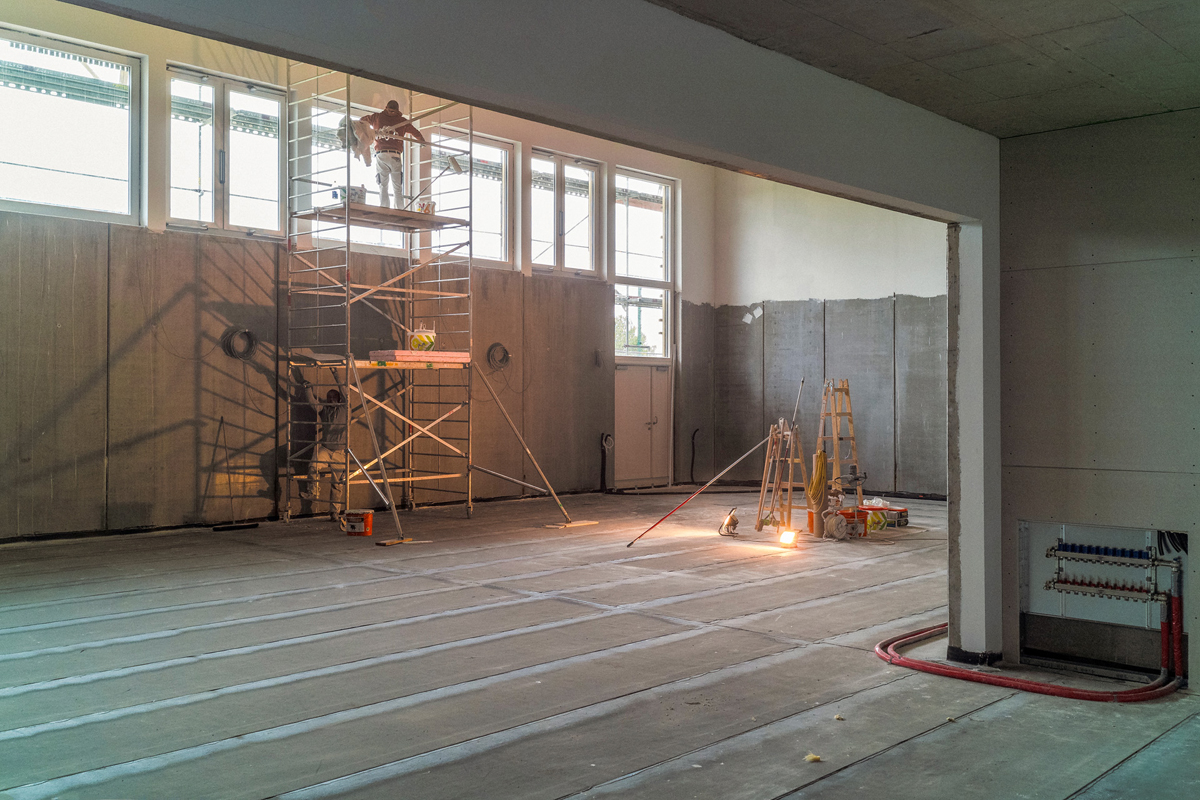

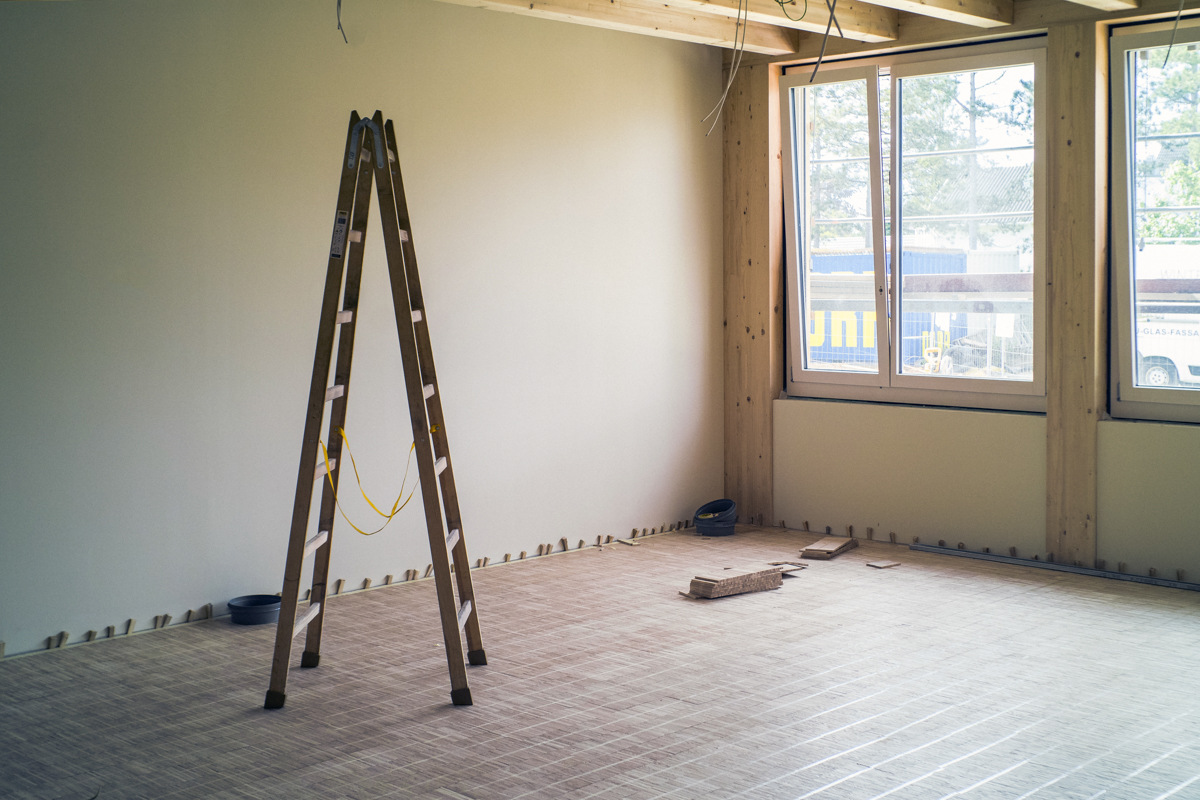

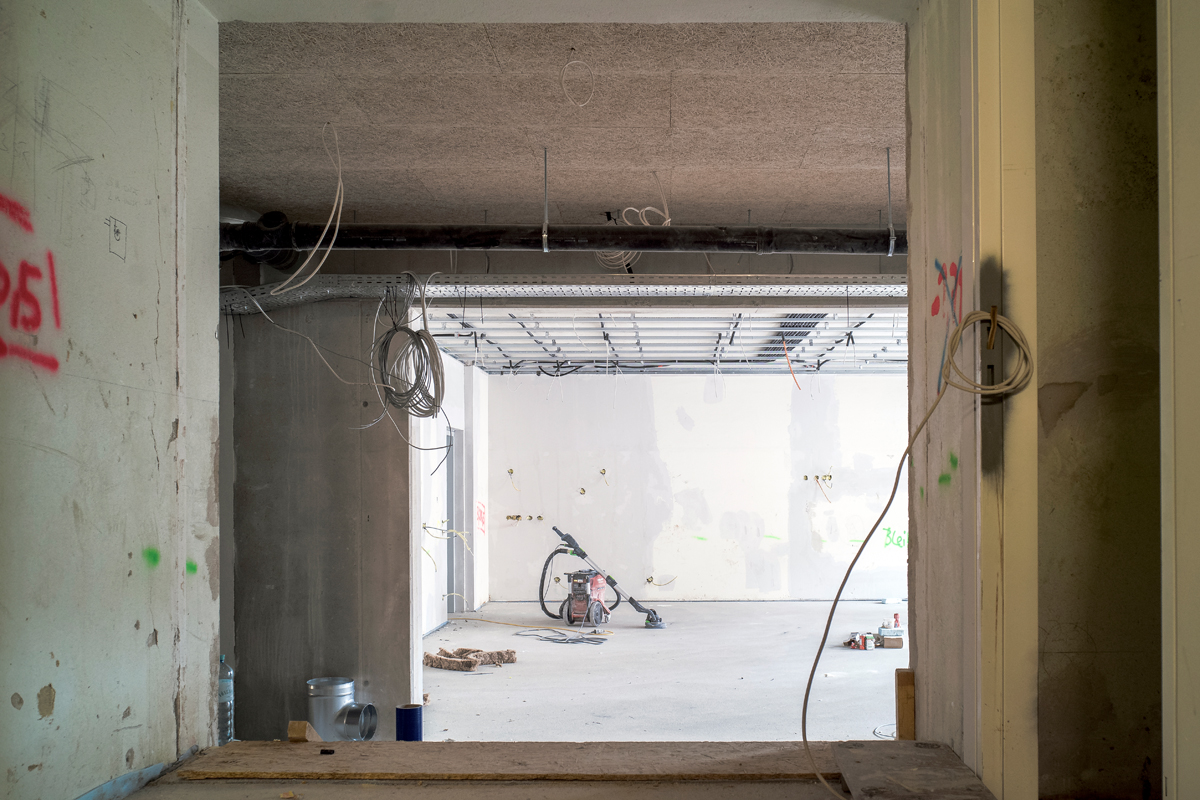

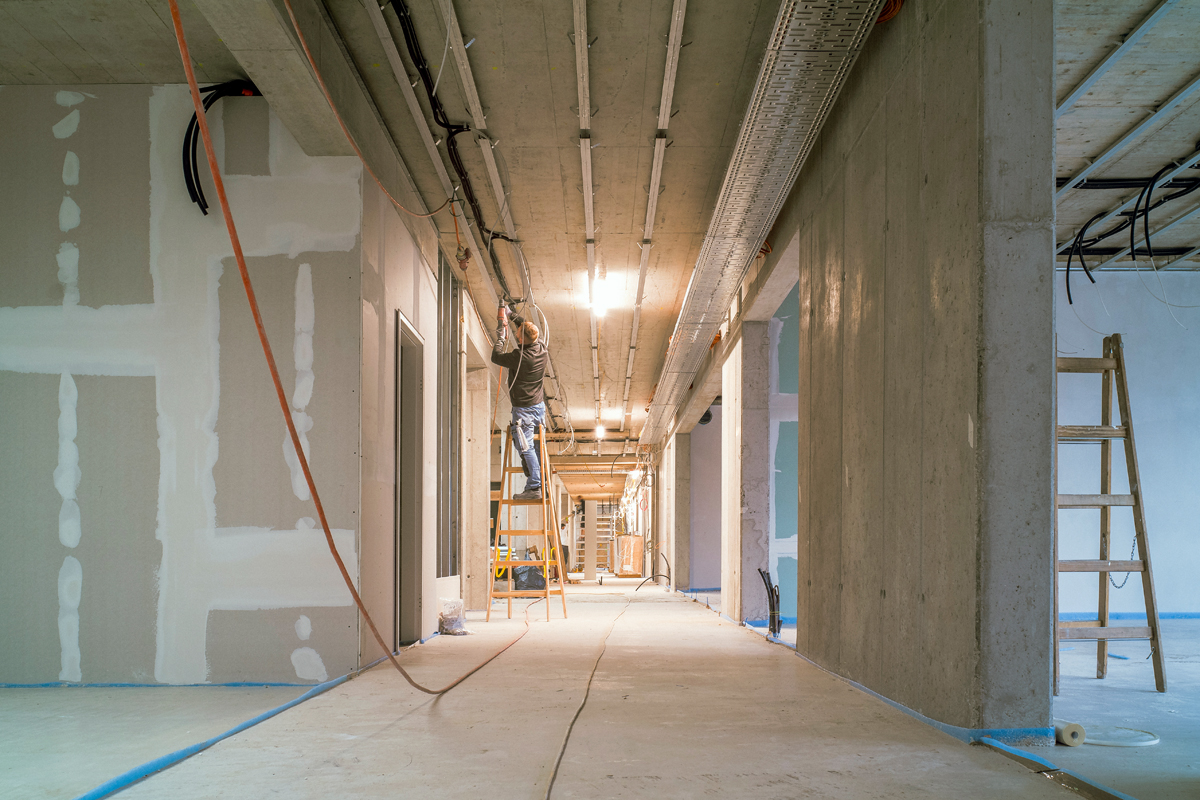

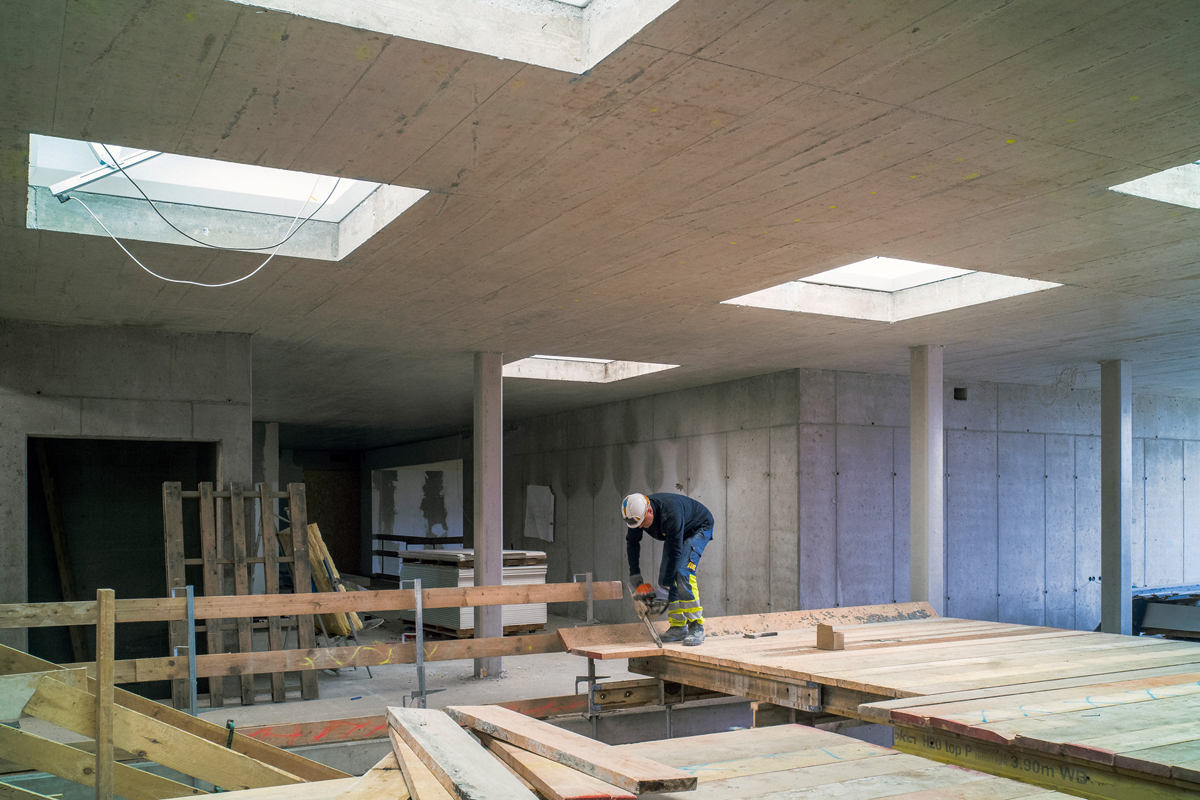

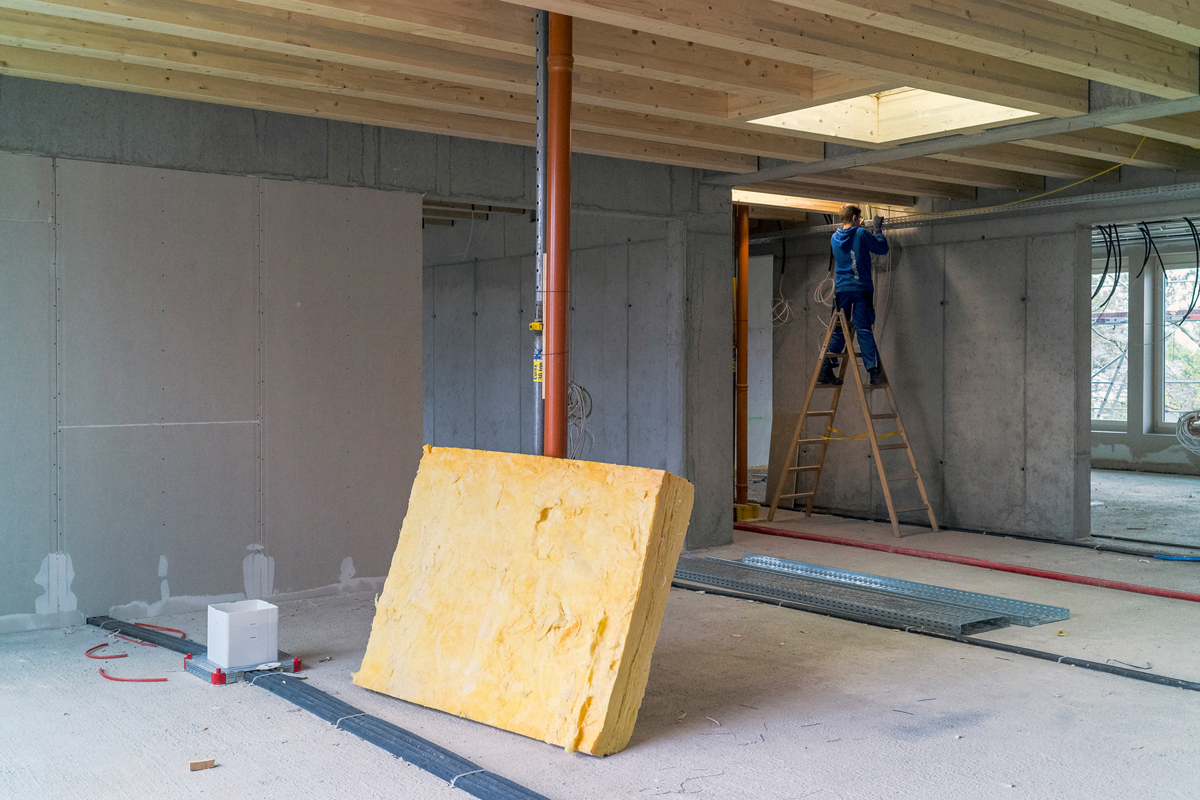

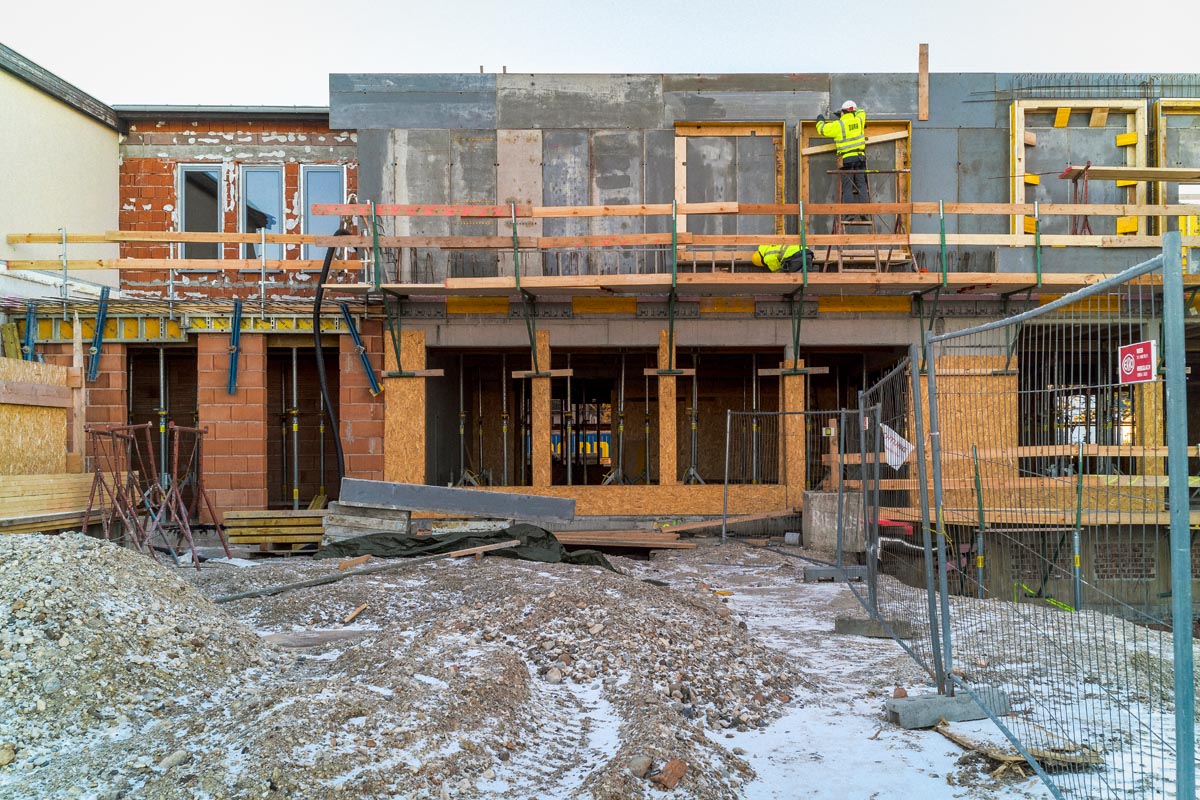

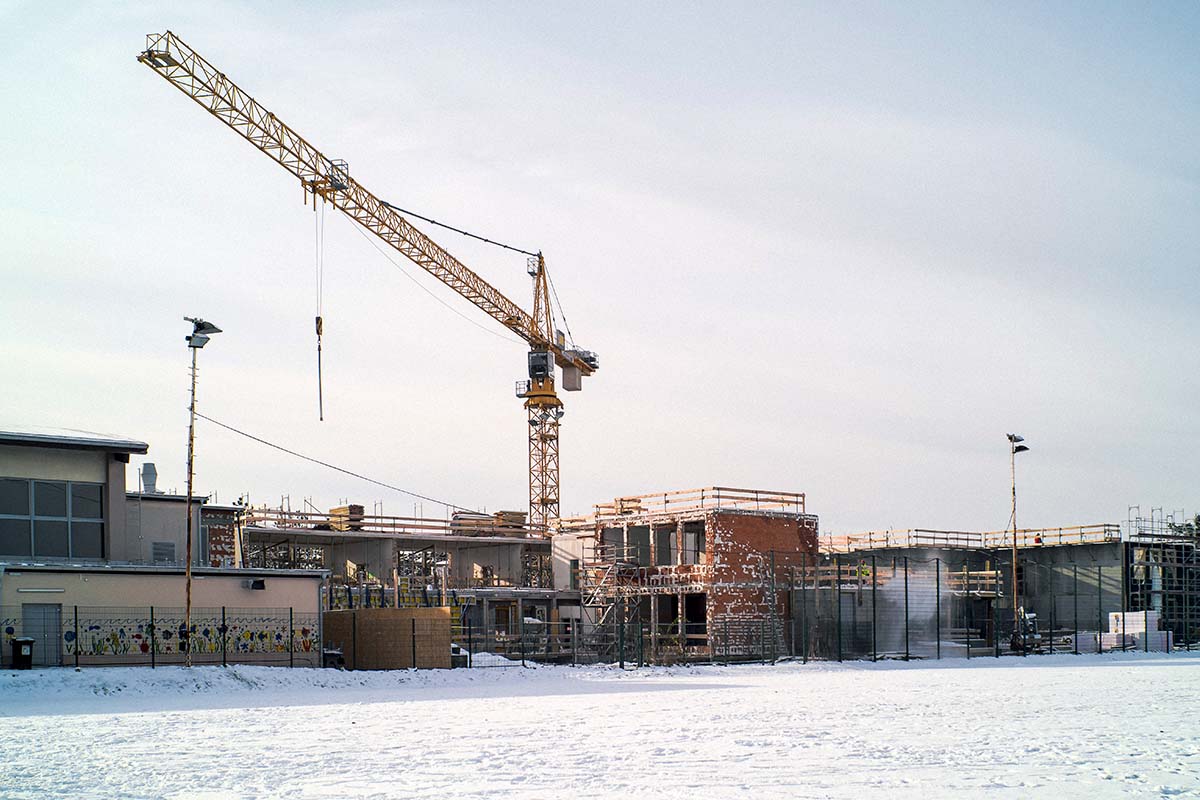

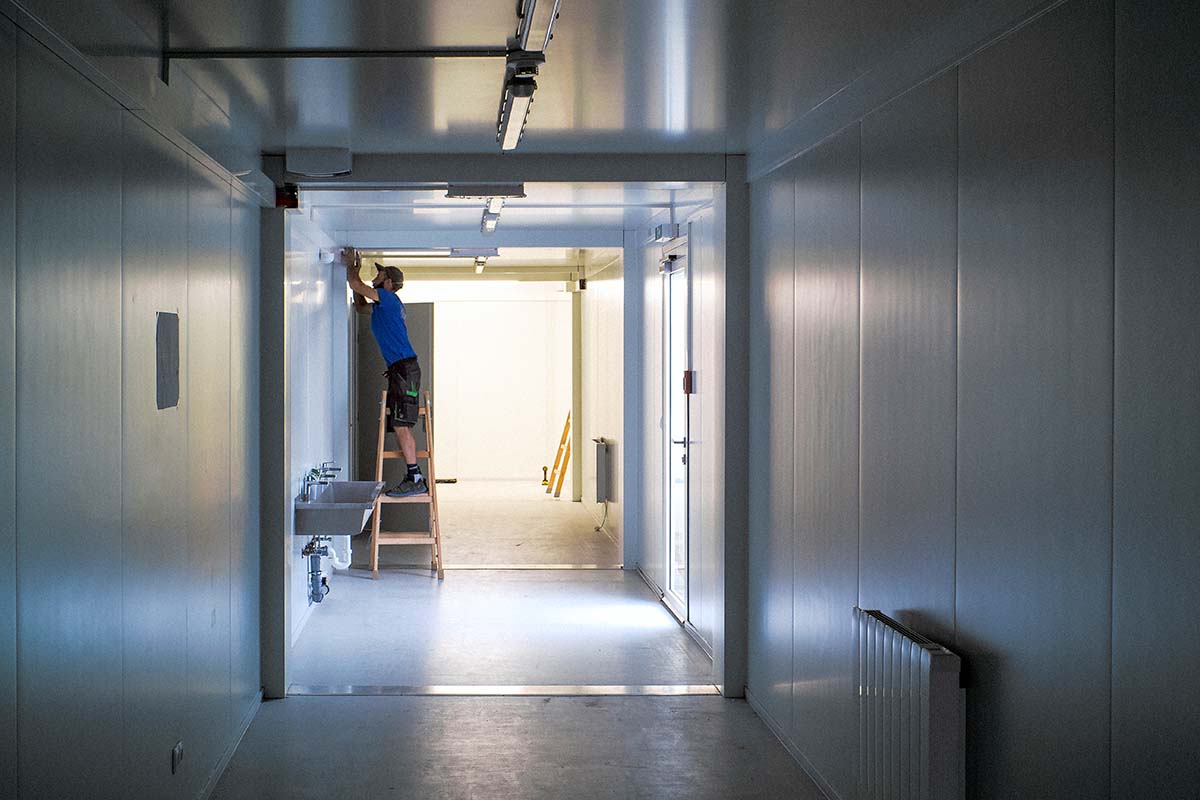

Jänner 2024: Innenarbeiten im Holzzubau (Isolierung, Dämmung, div. Leitungen), weitere Holzdecken (u.a. auf der künftigen Turnhalle) & Errichtung der letzten Etage bzw. Decke….

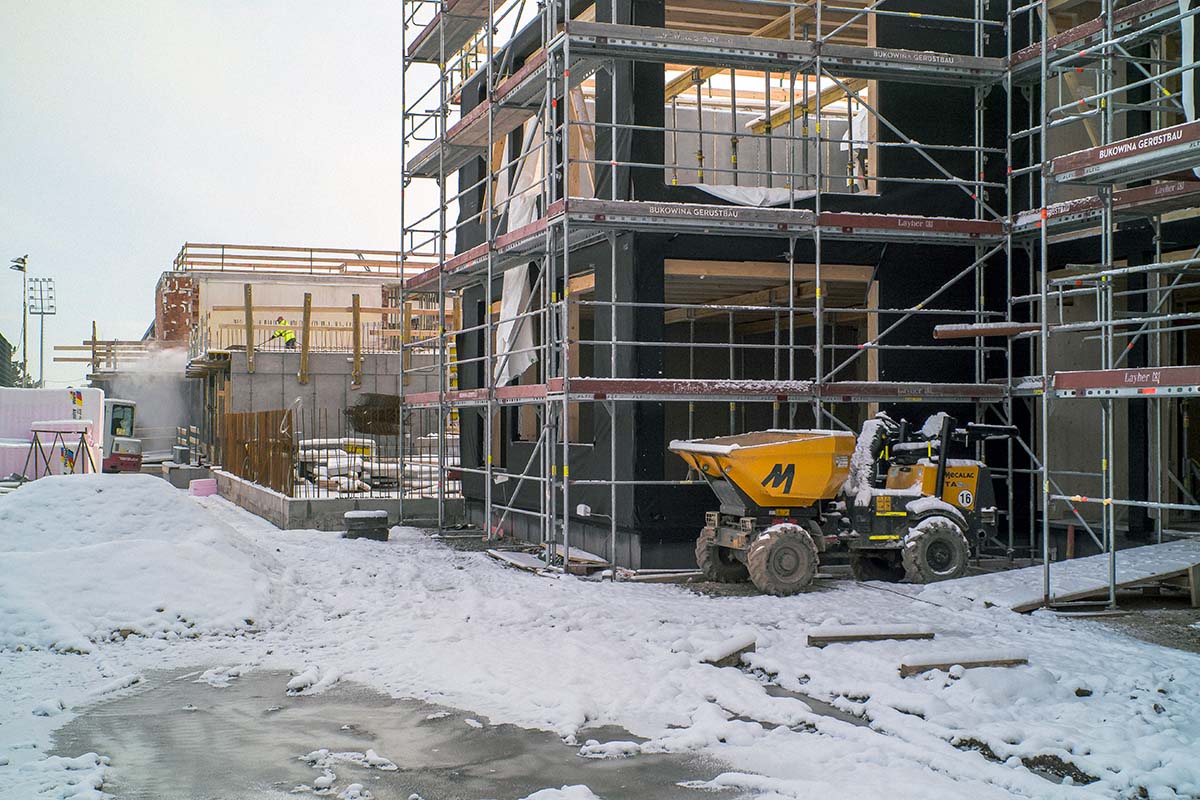

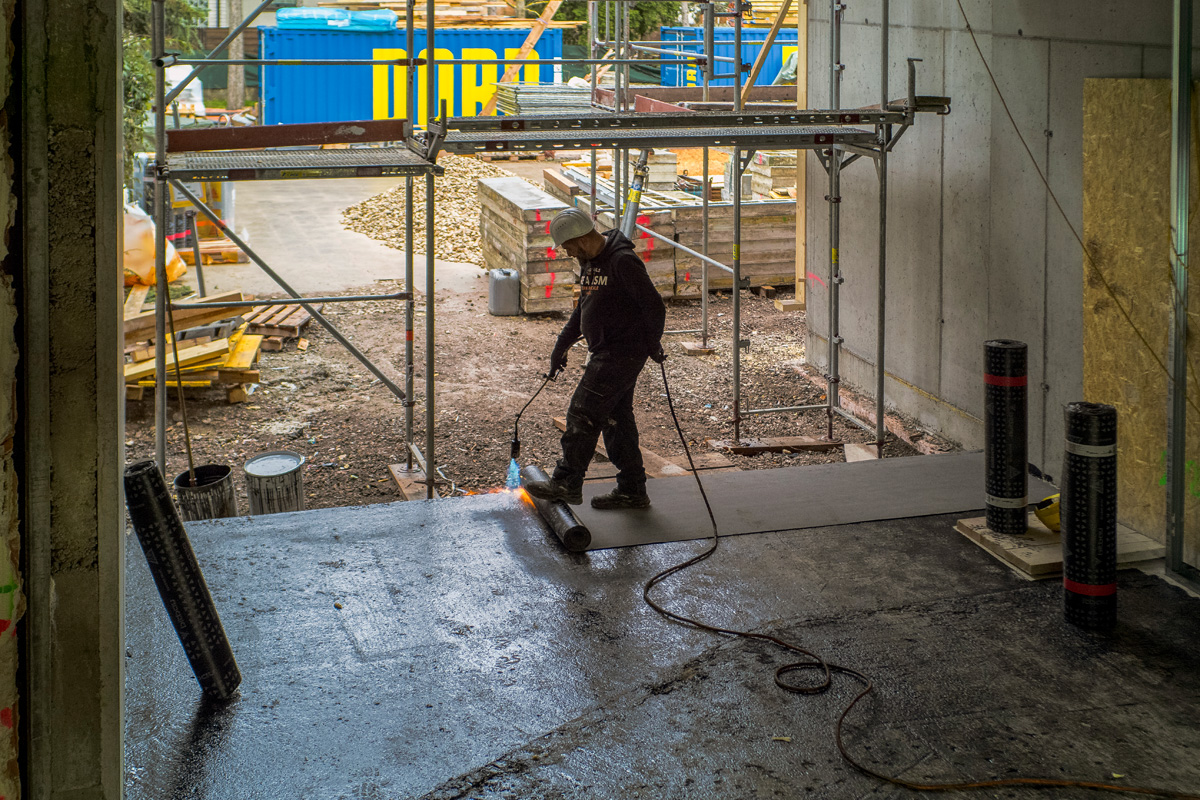

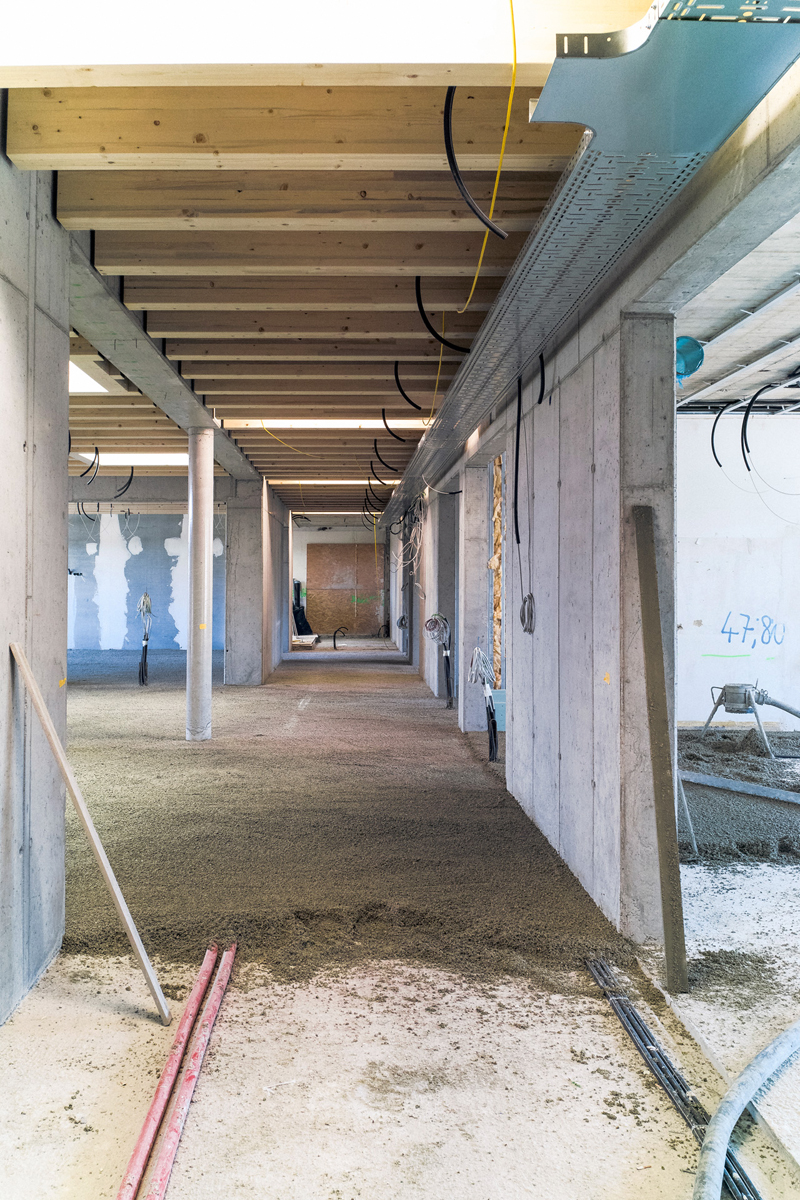

Dezember 2023: trotz Wintereinbruch Anfang Dezember Fertigstellung Holzzubau (inkl. Decke), Montage der ersten Fenster, Verbindung Altbestand mit dem Zubau, Fertigstellung der Zwischendecke beim Altbau, anschließend Errichtung der Wände im Obergeschoß, Vorbereitung für die weihnachtliche Verschnaufpause…

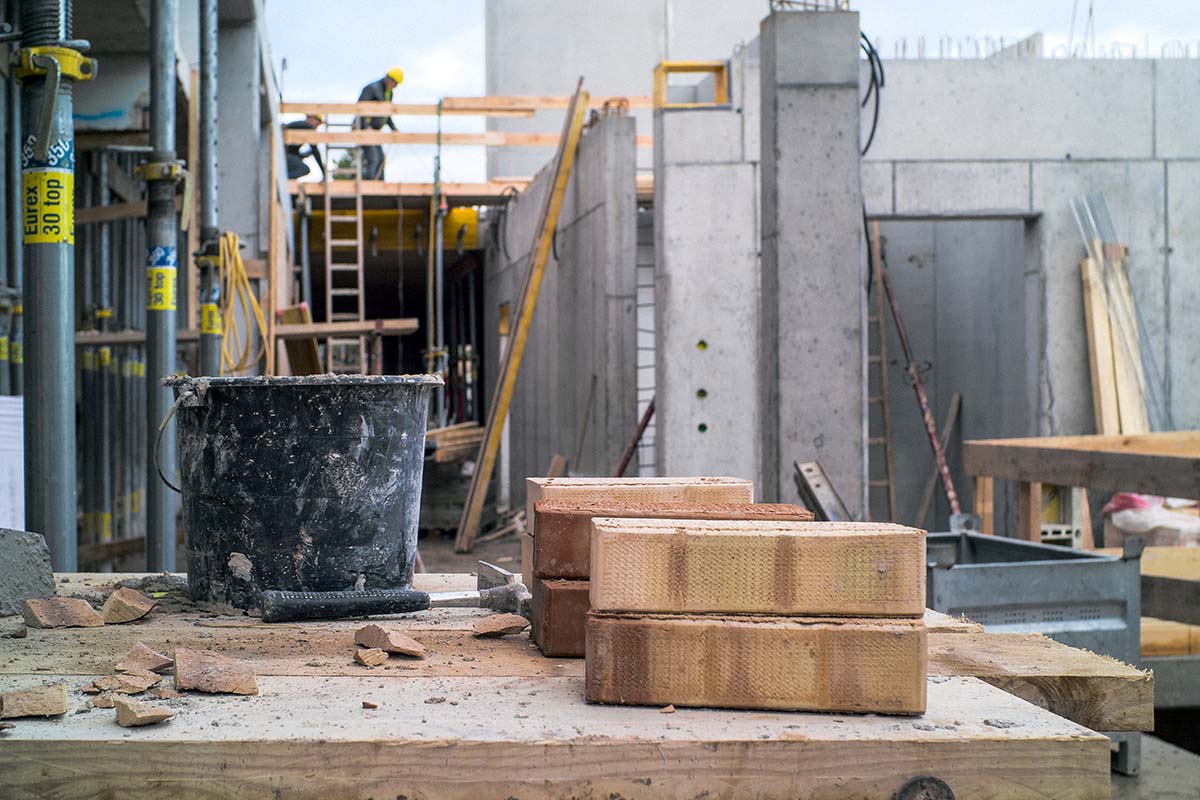

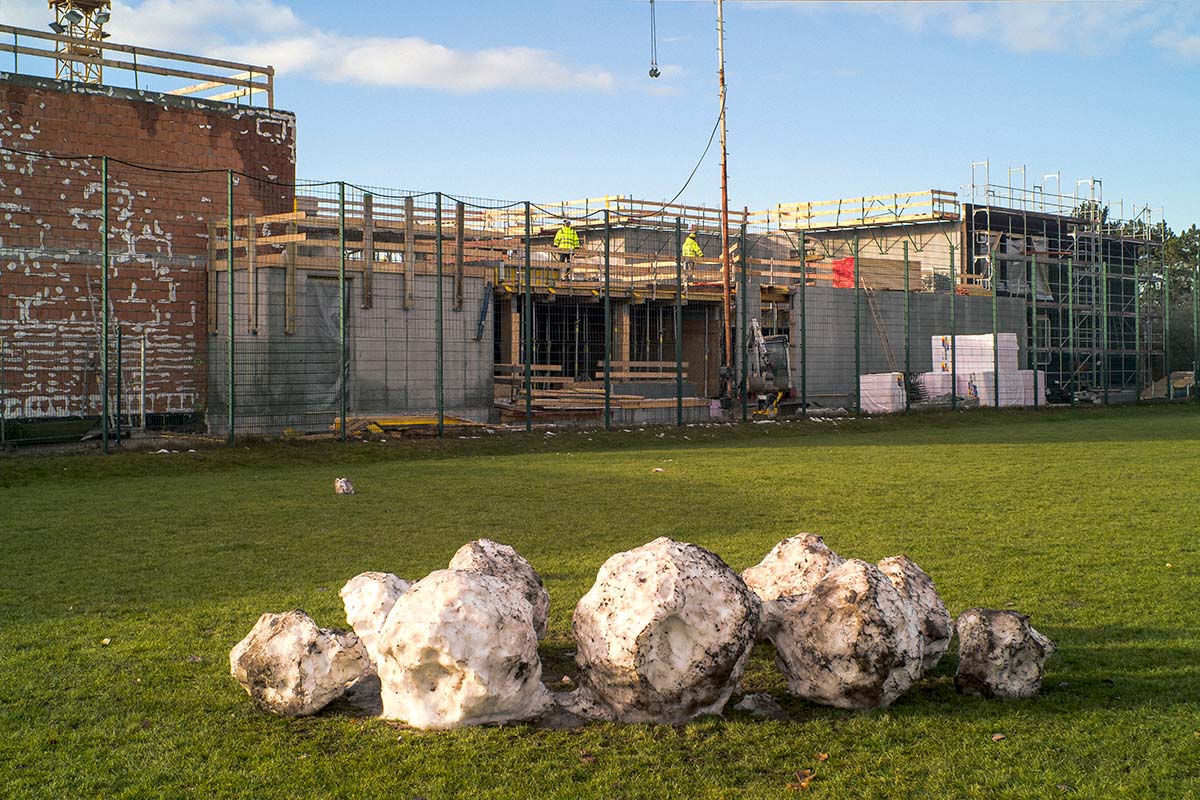

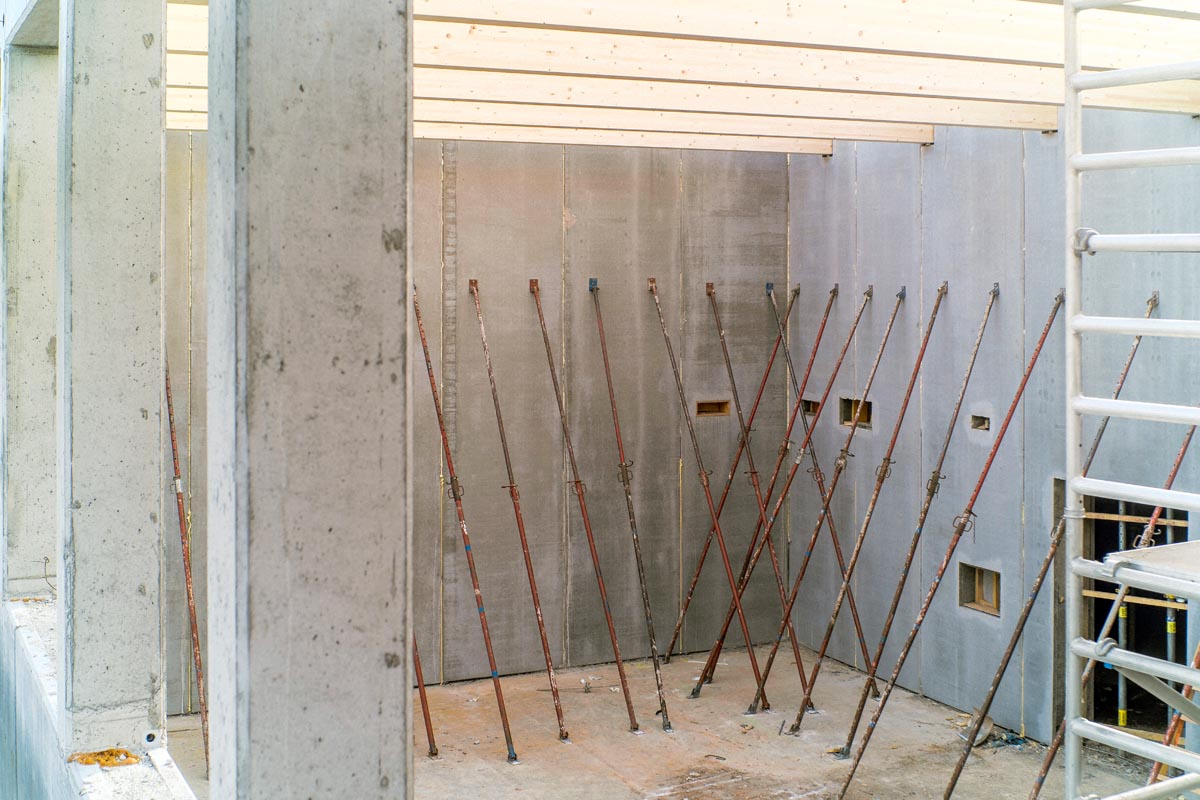

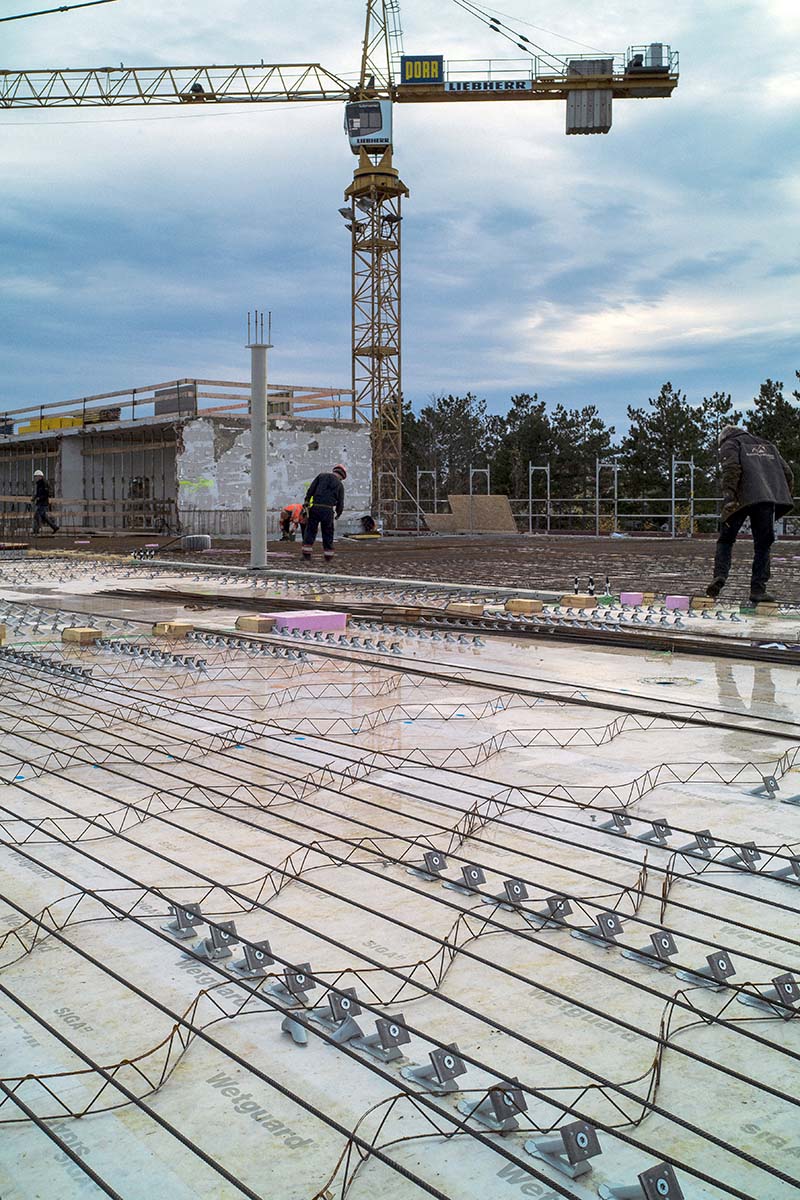

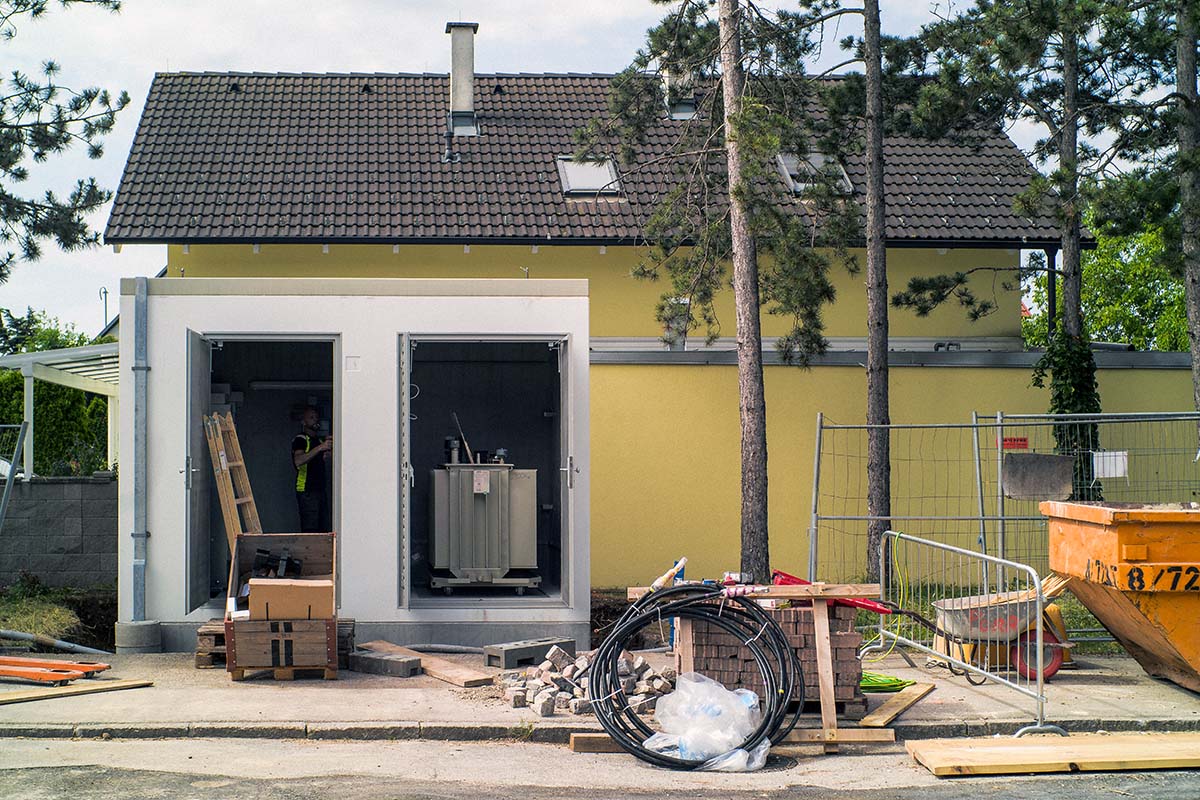

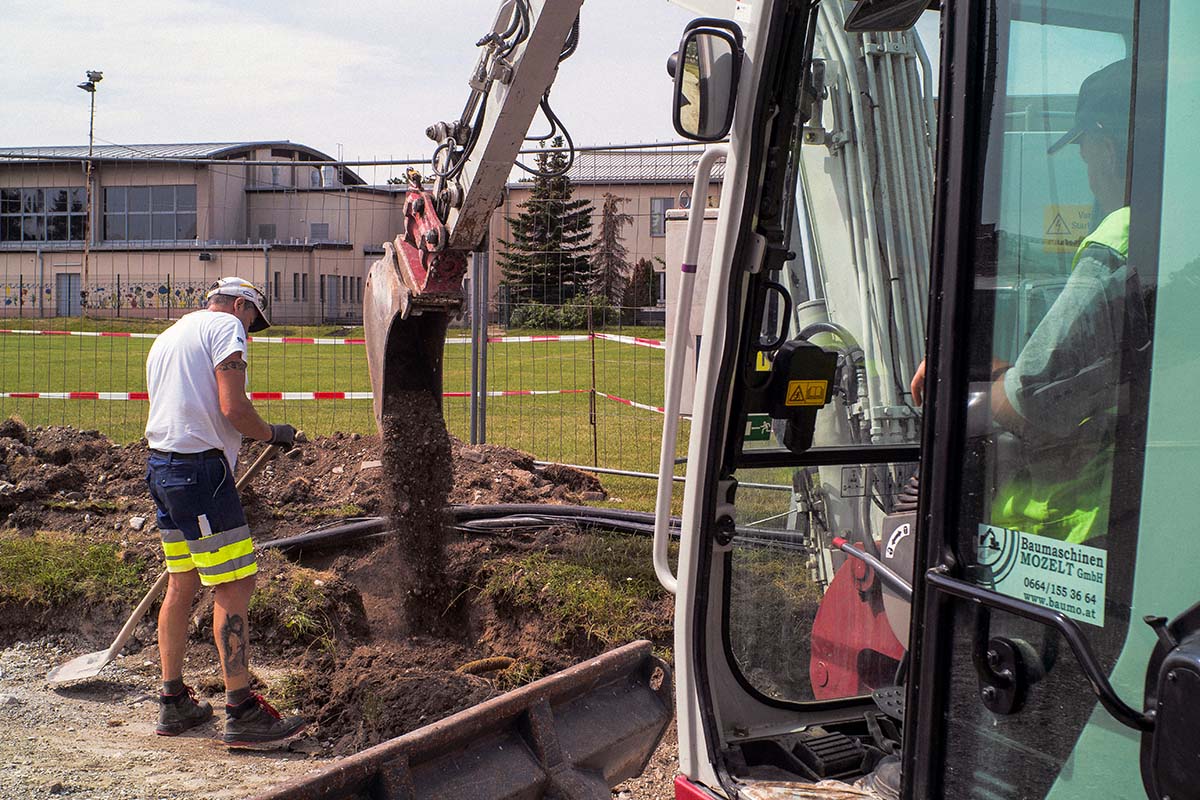

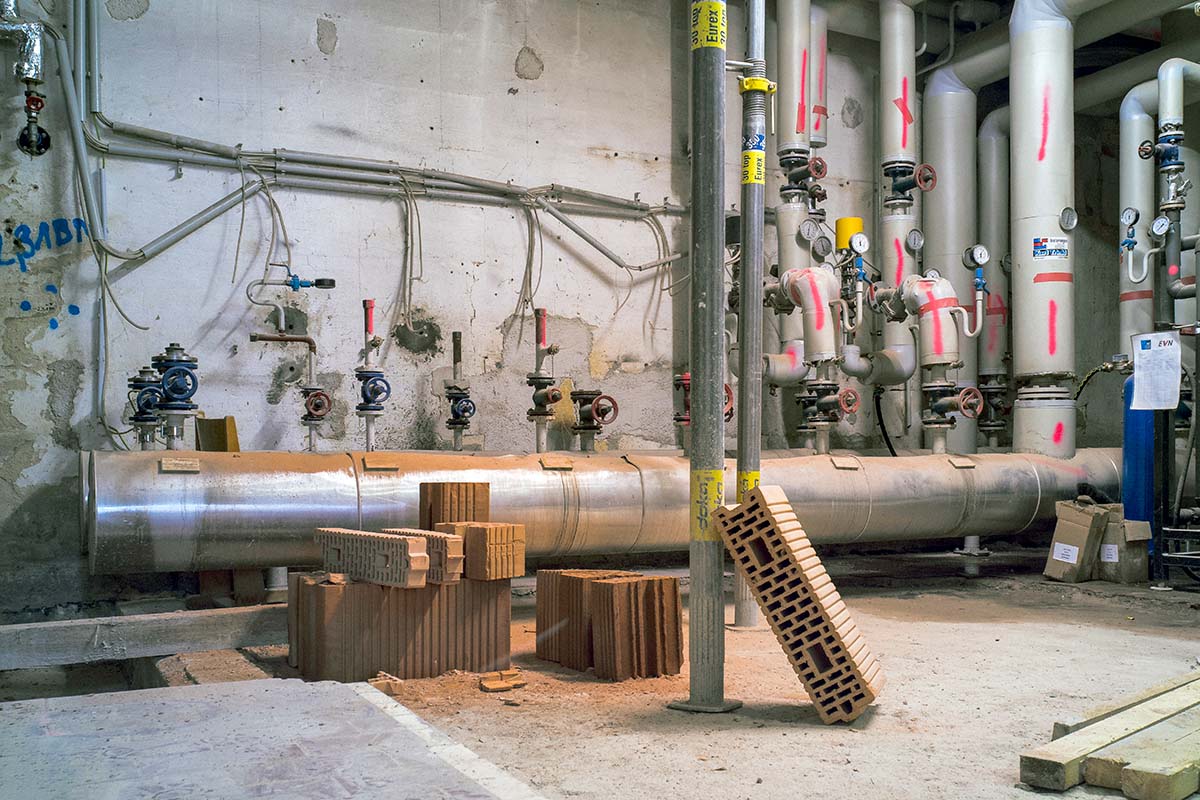

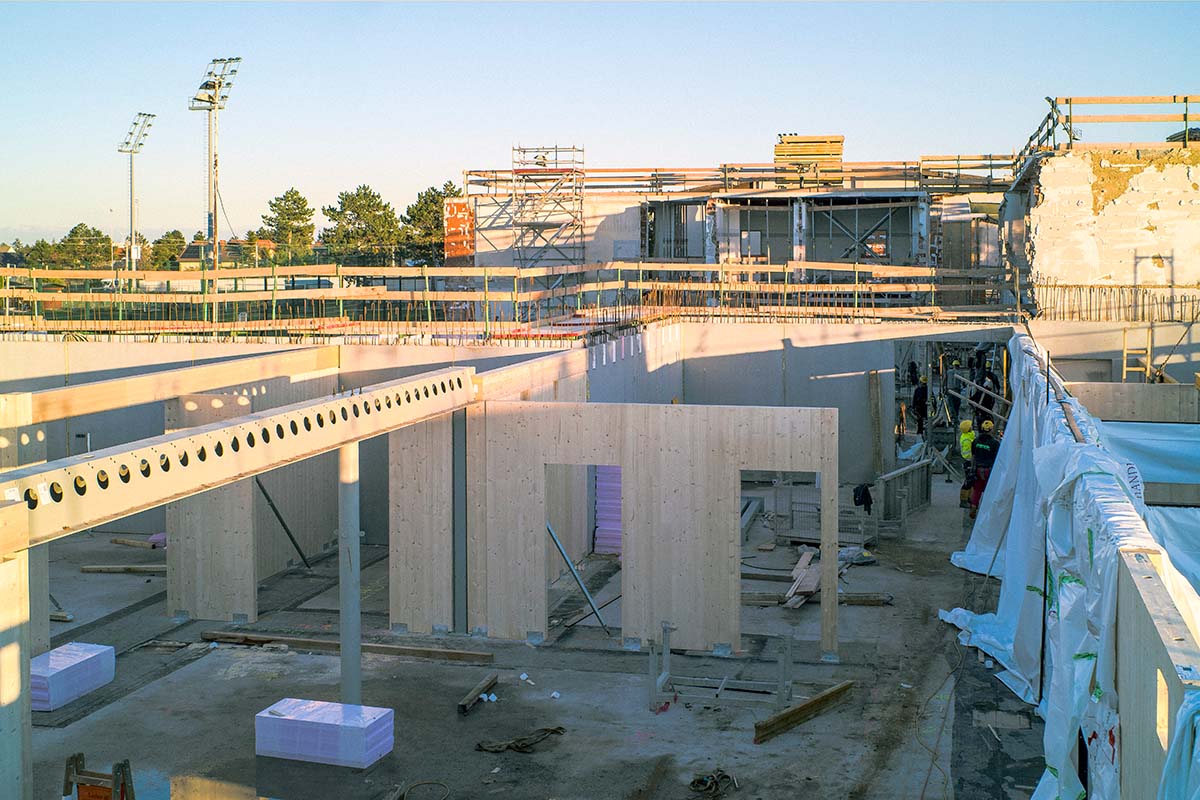

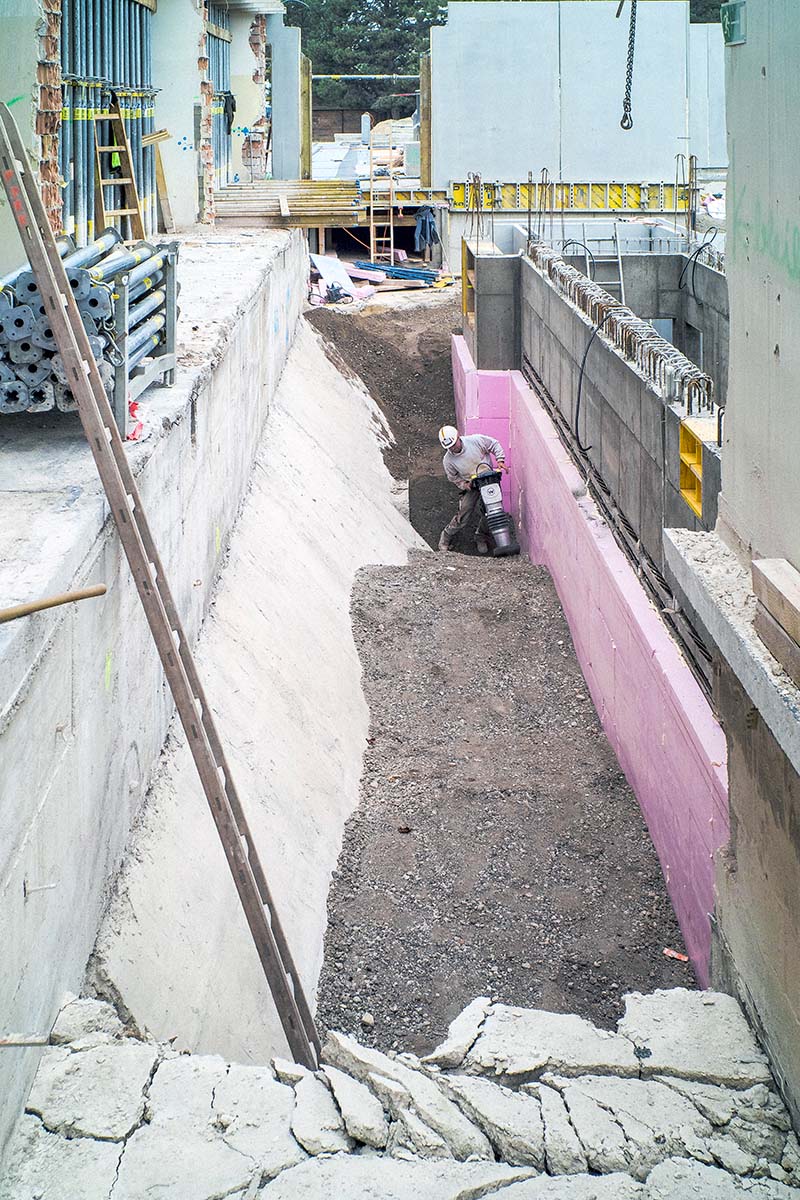

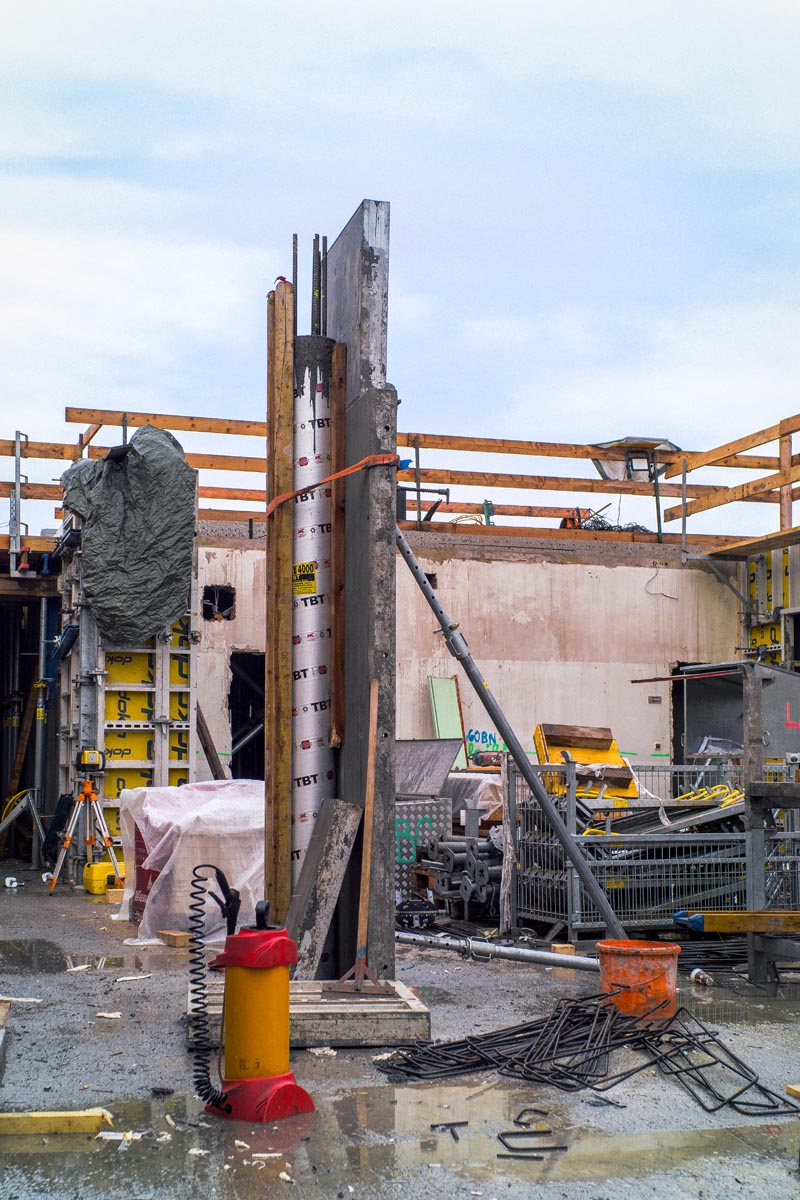

November 2023: Zwischenwände & Obergeschoß beim Holzzubau, Erdwärmebohrung & Arbeiten im alten Heizraum, Maurerarbeiten, Schalungen für Wände & Vorbereitung für eine neue Zwischendecke…

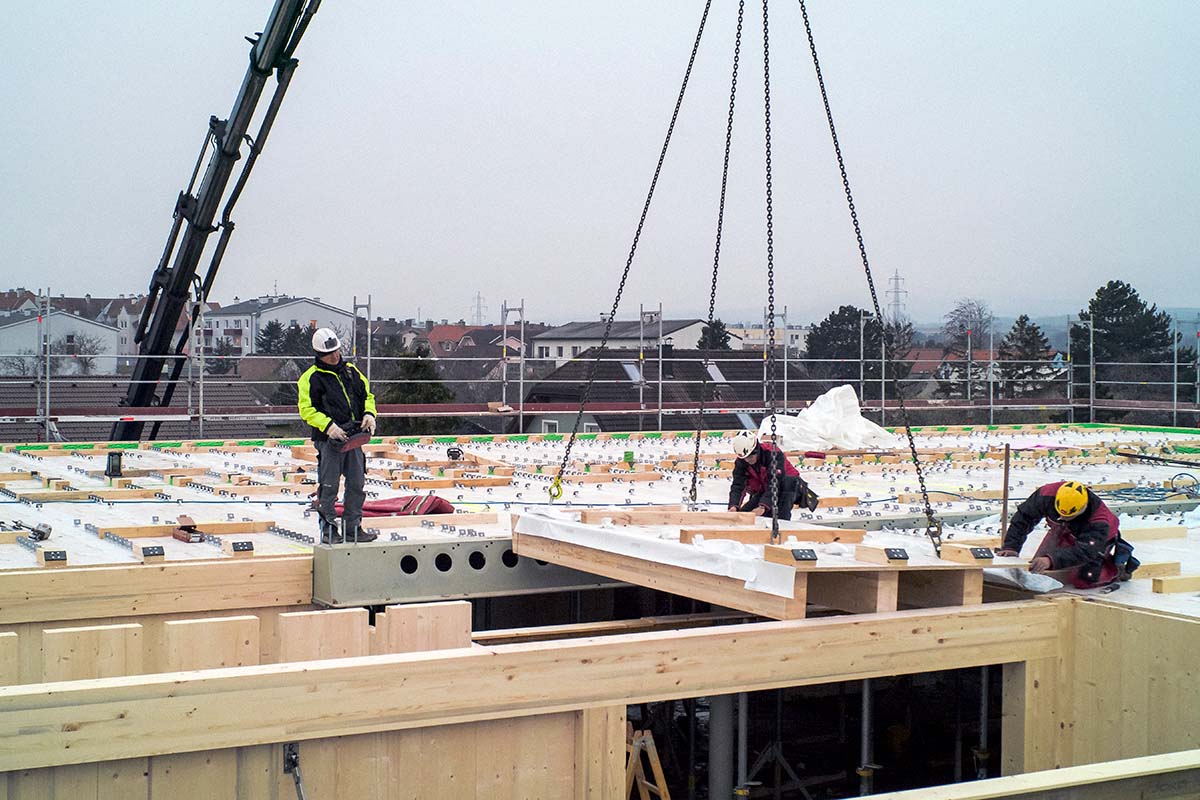

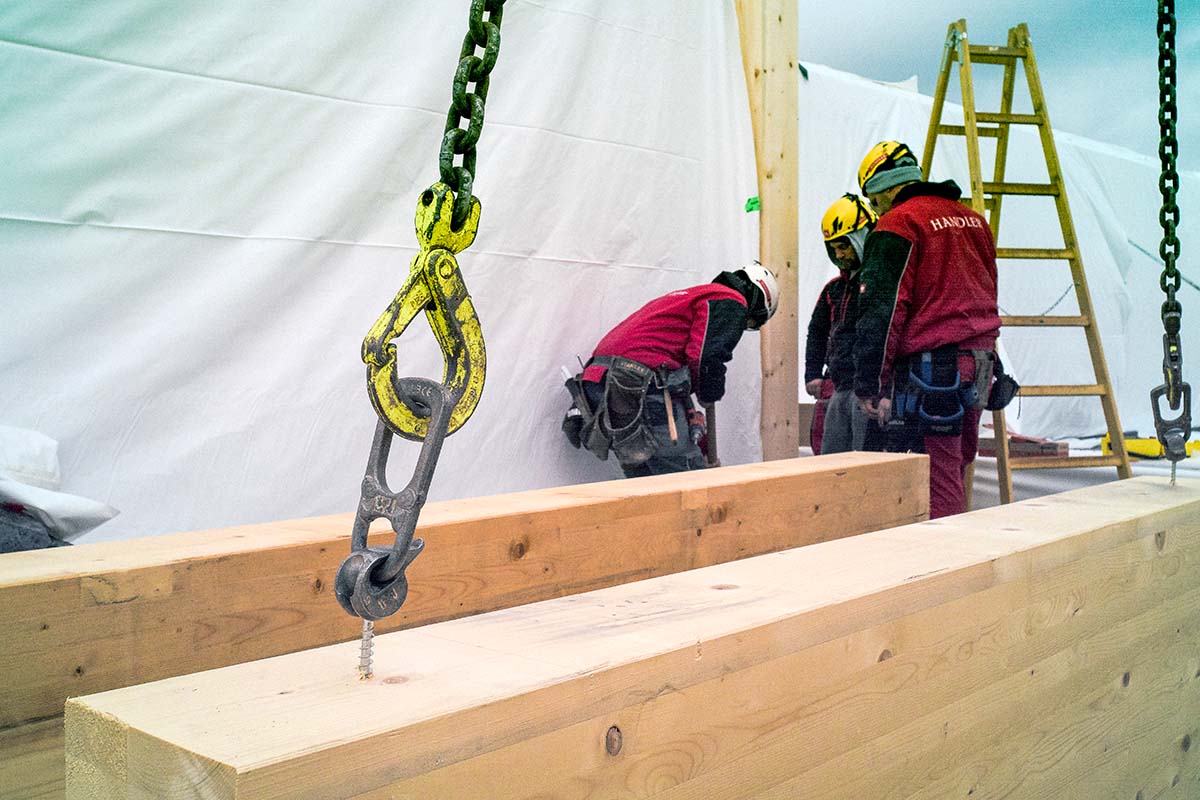

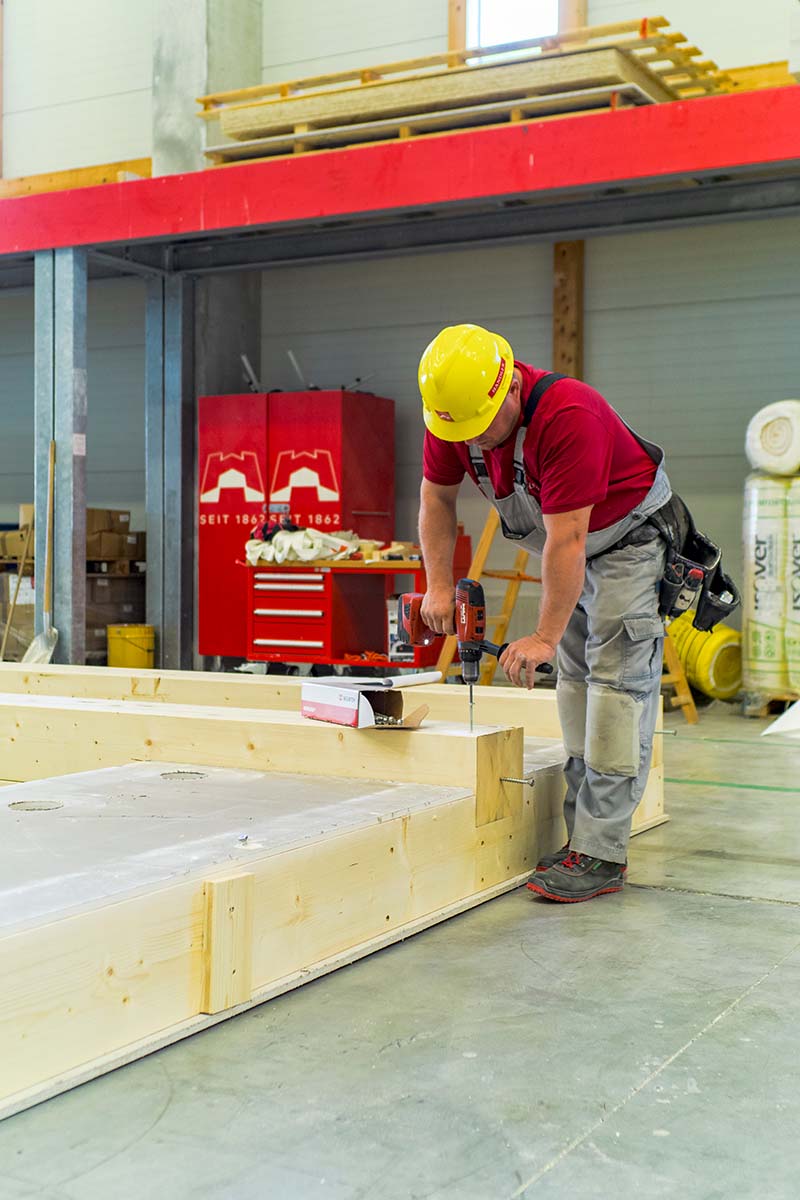

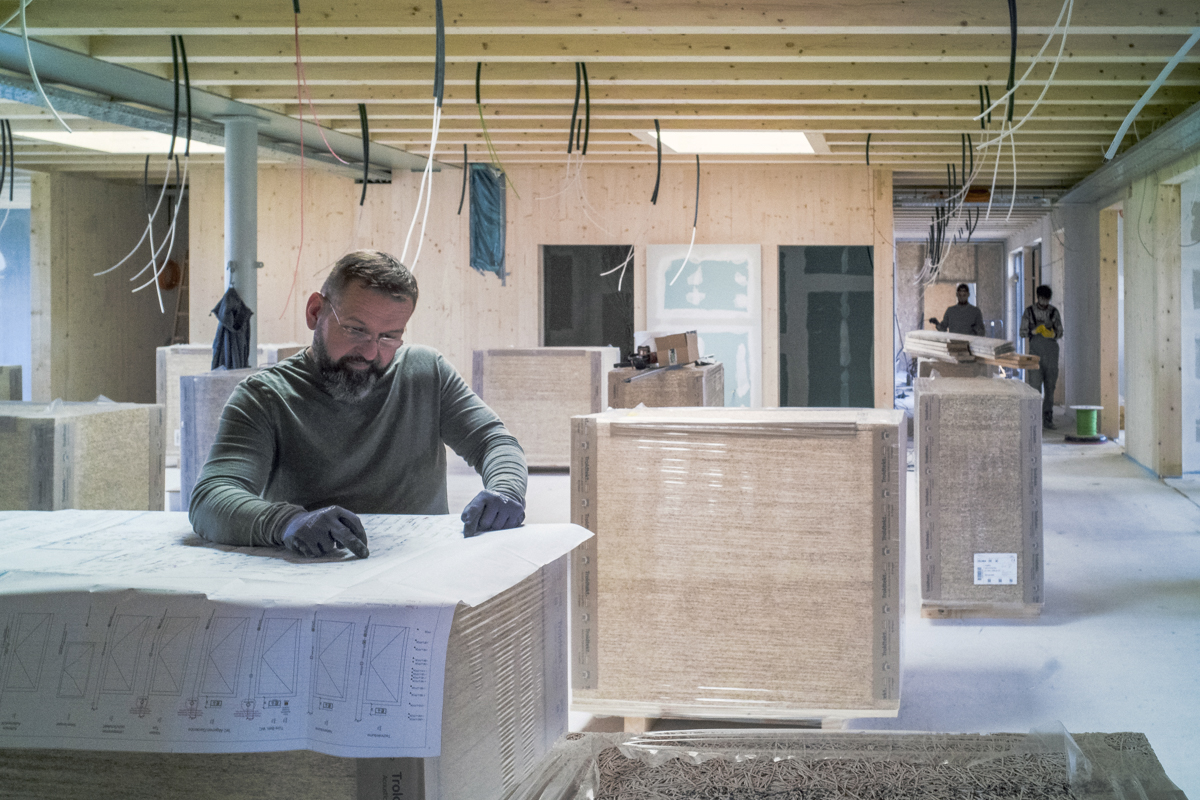

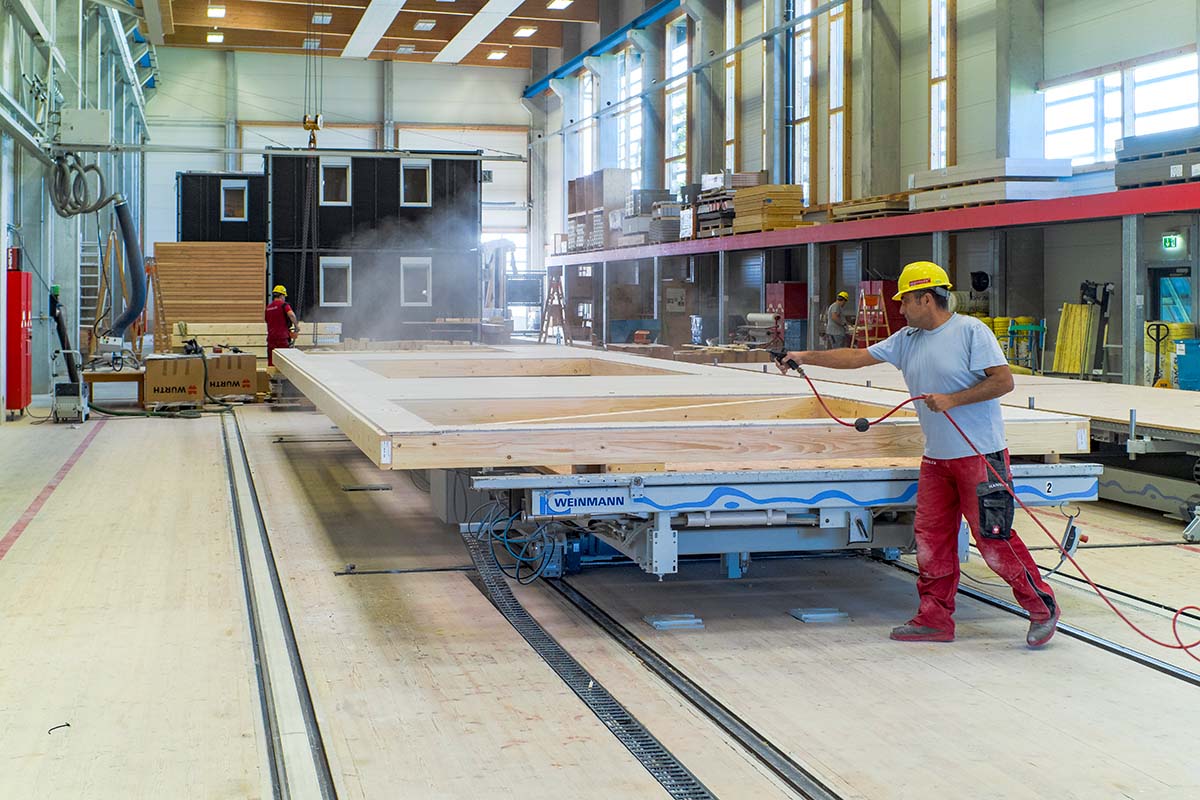

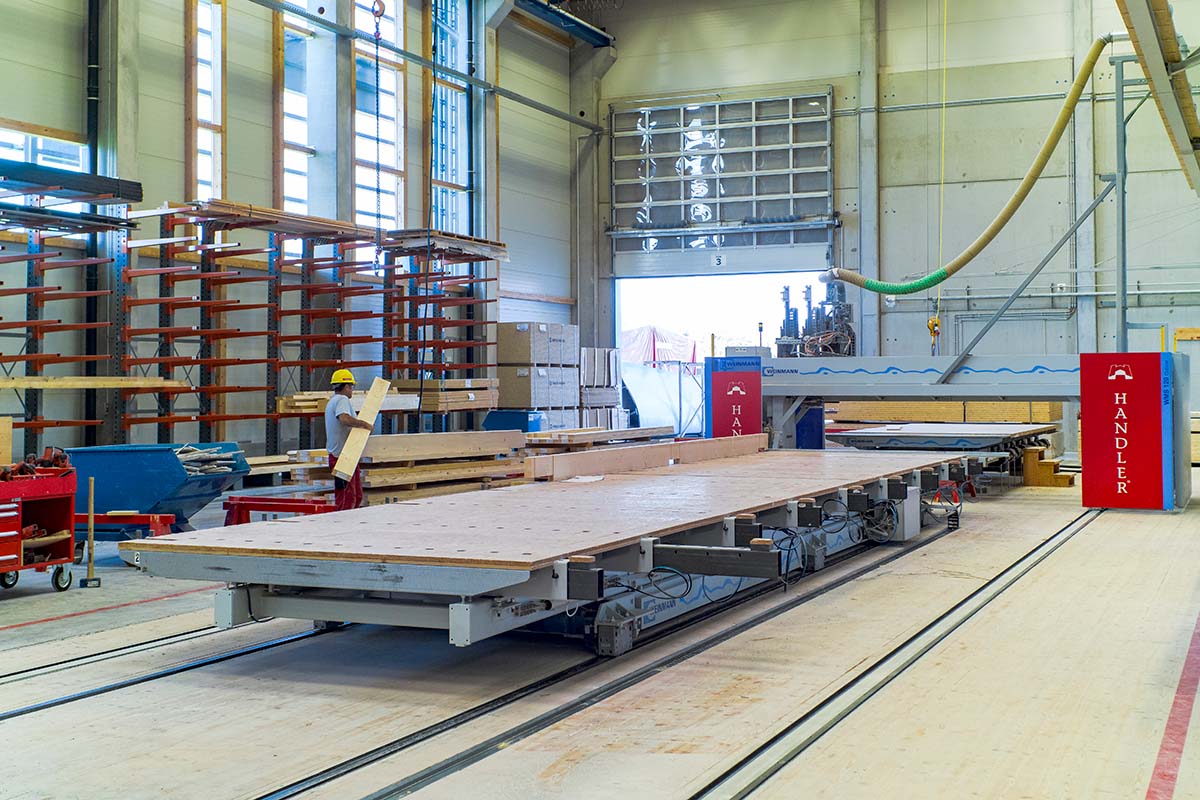

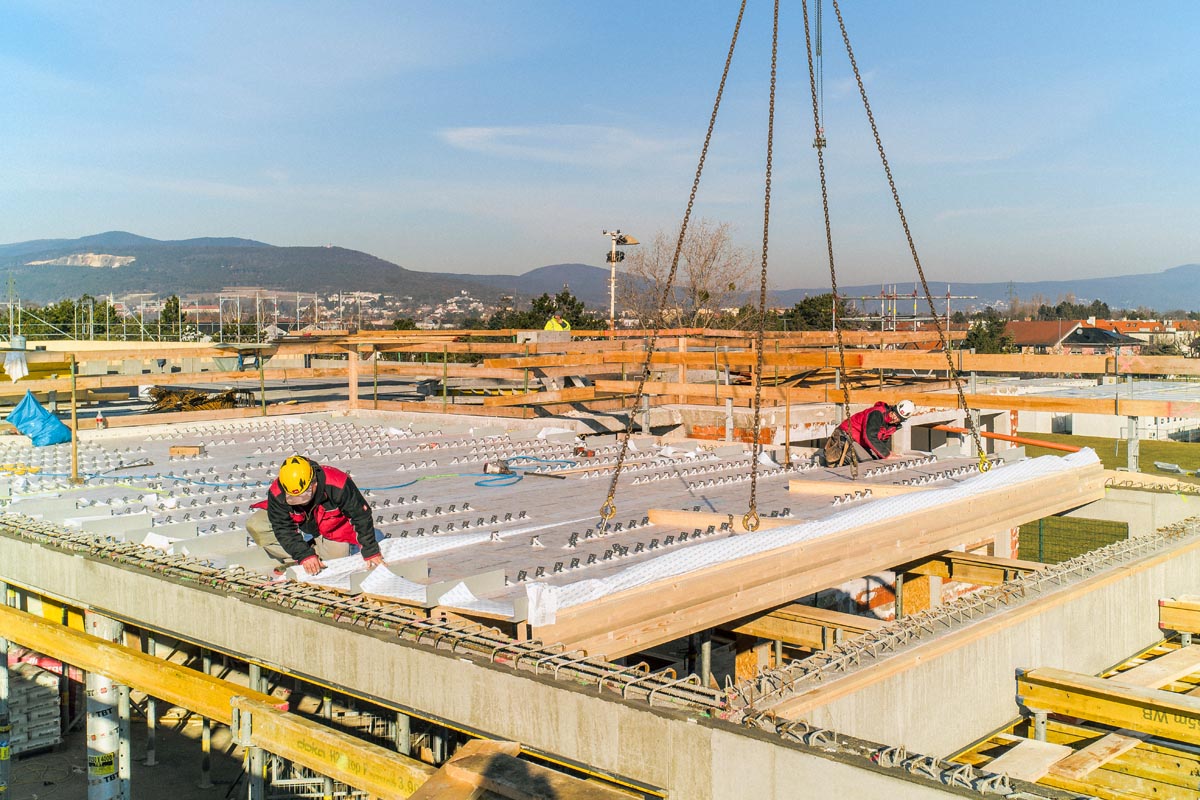

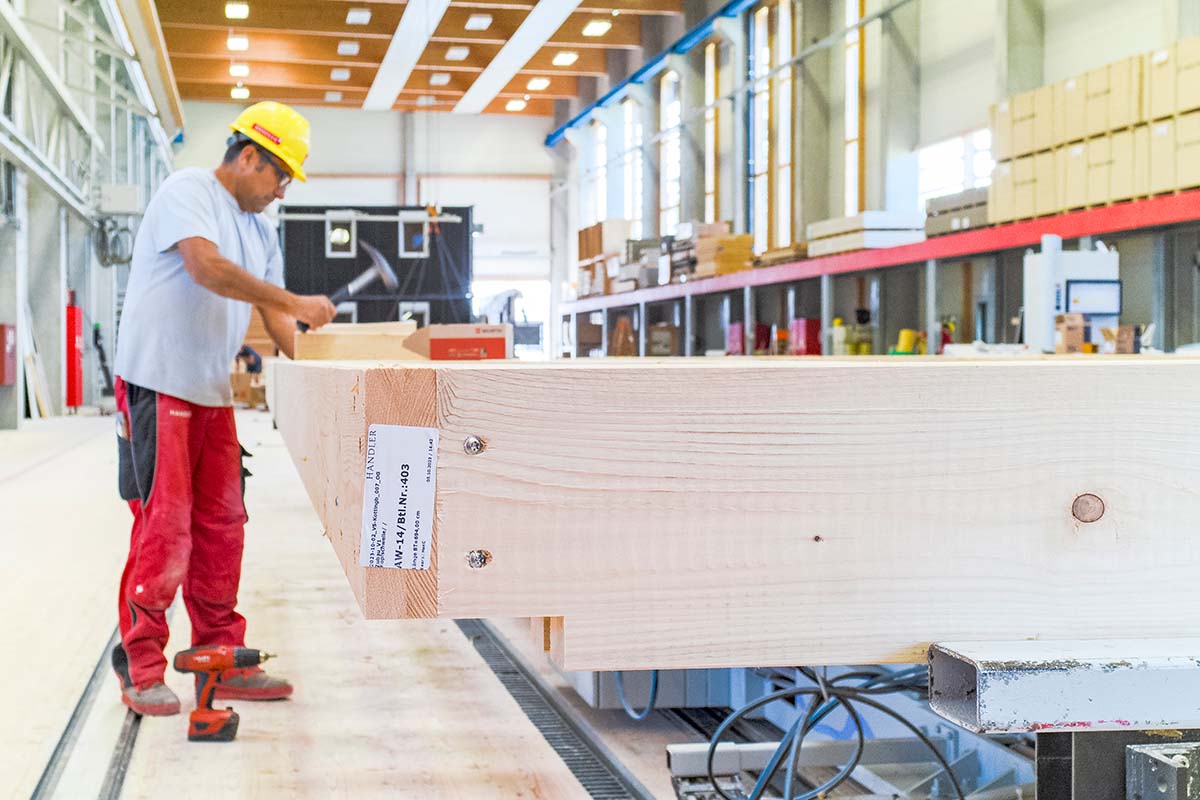

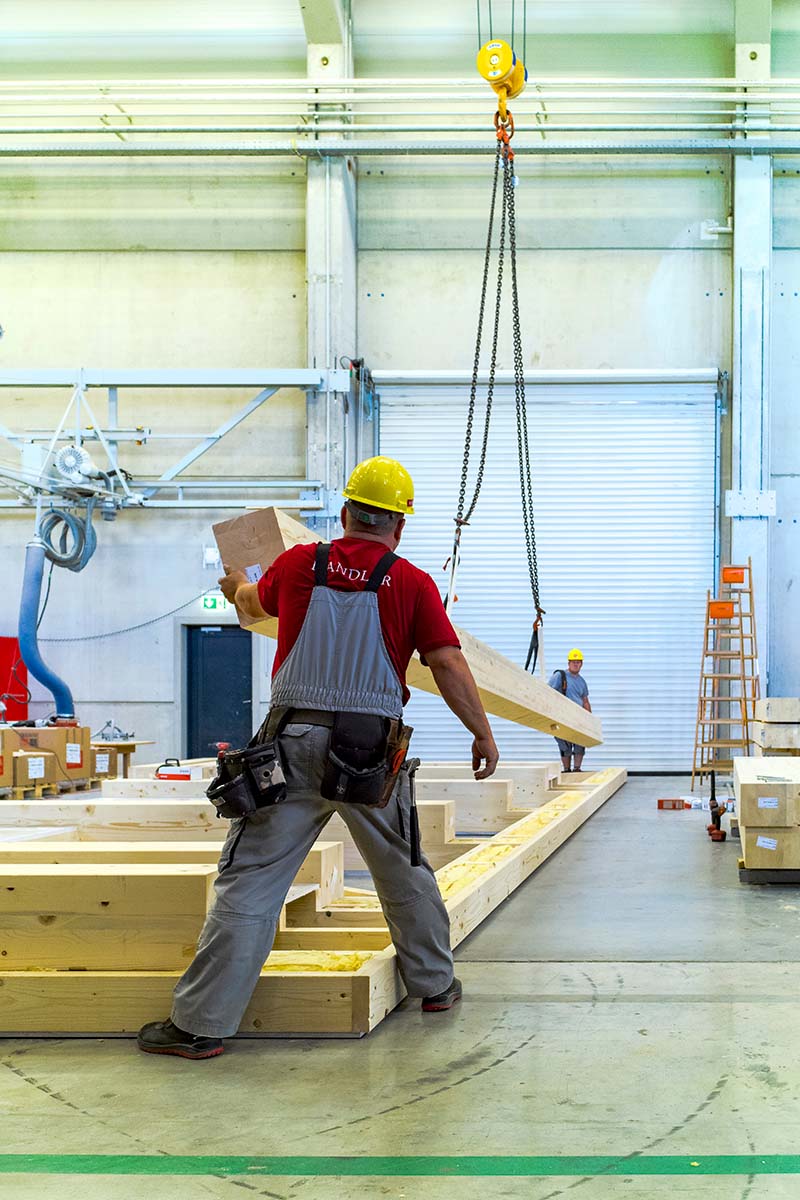

Oktober Special: die Holzelemente sind das Herzstück der neuen Volksschule, umso interessanter war es bei der Herstellung dabei zu sein und den Prozess fotografisch zu begleiten.

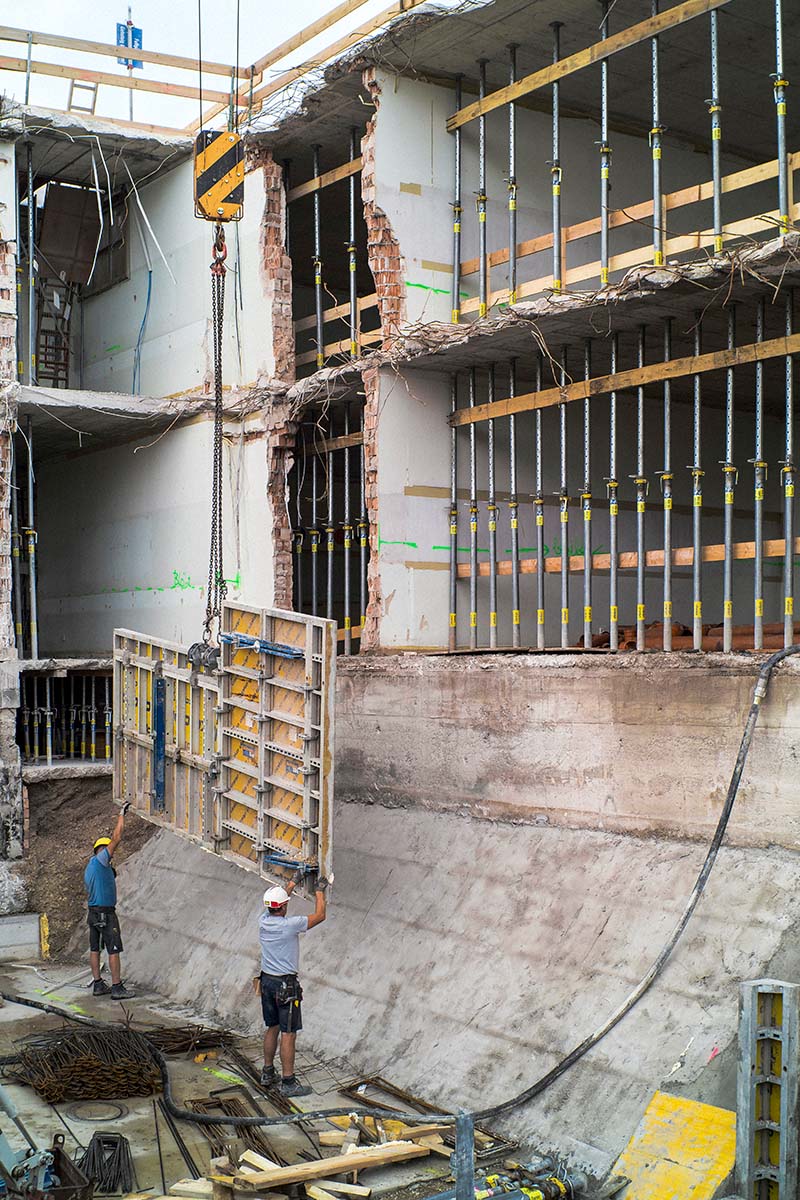

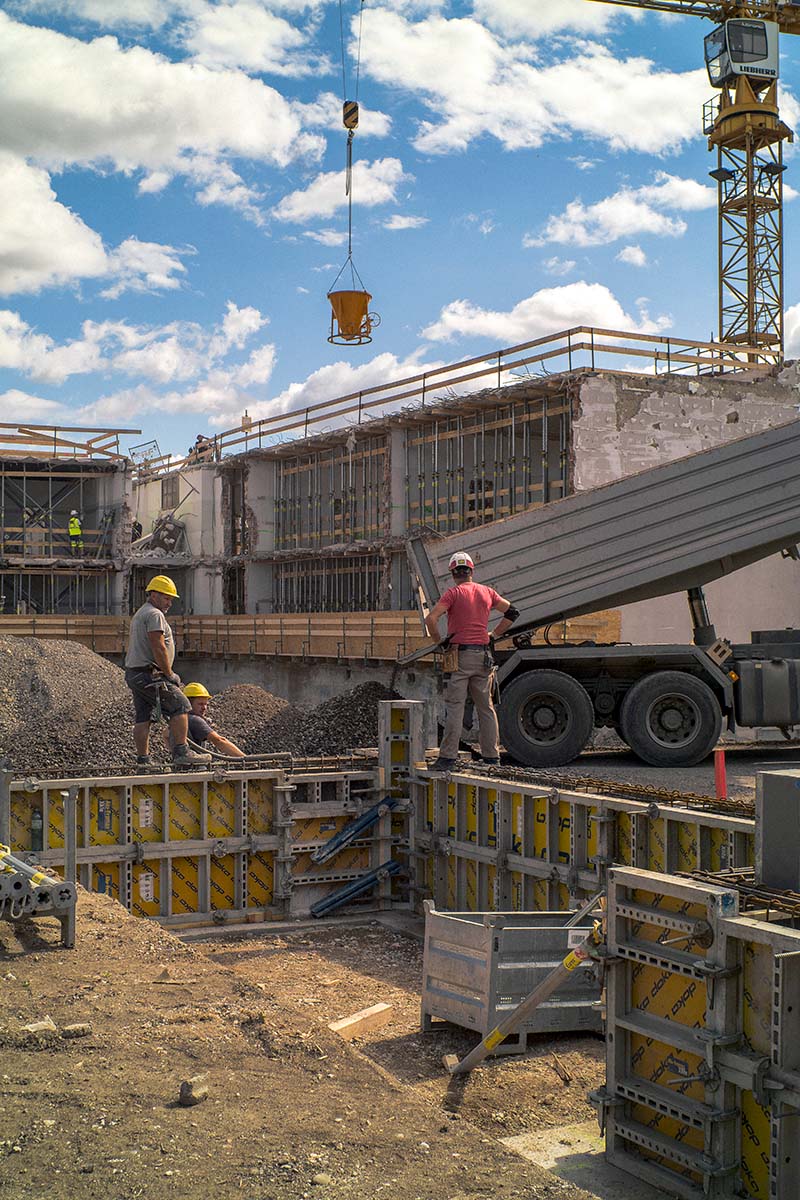

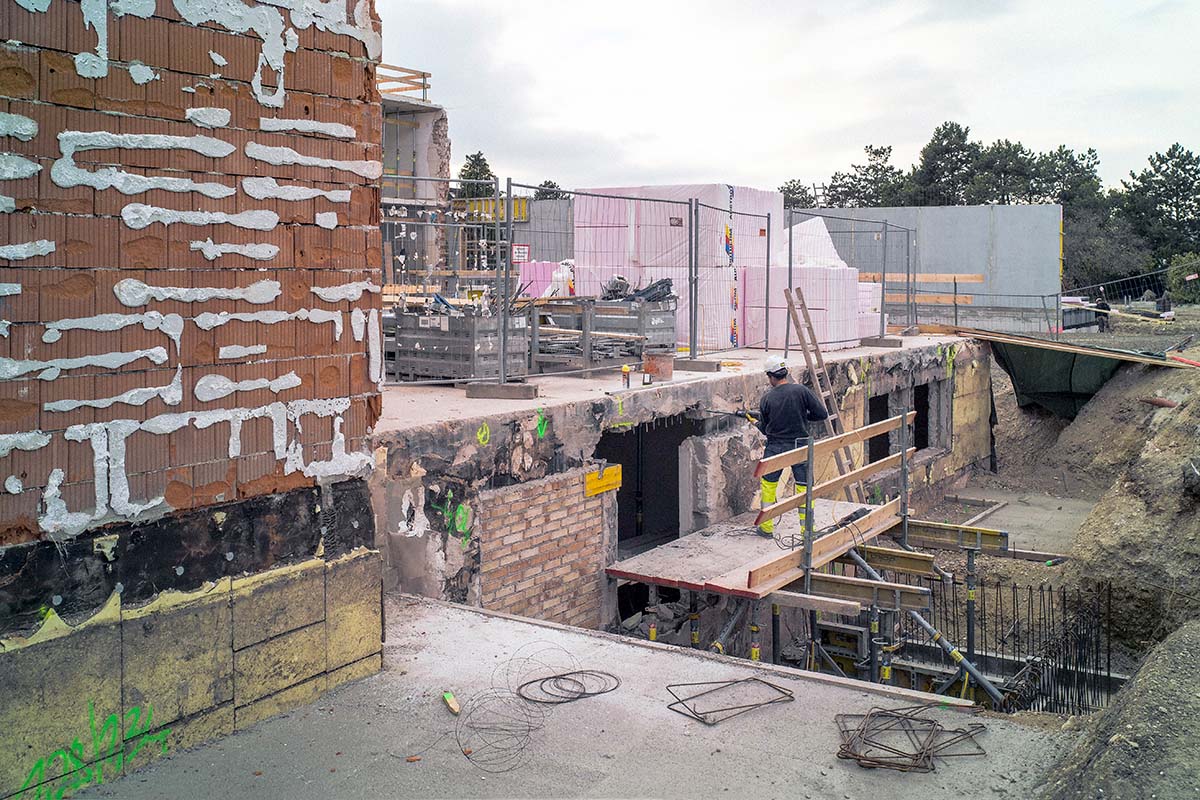

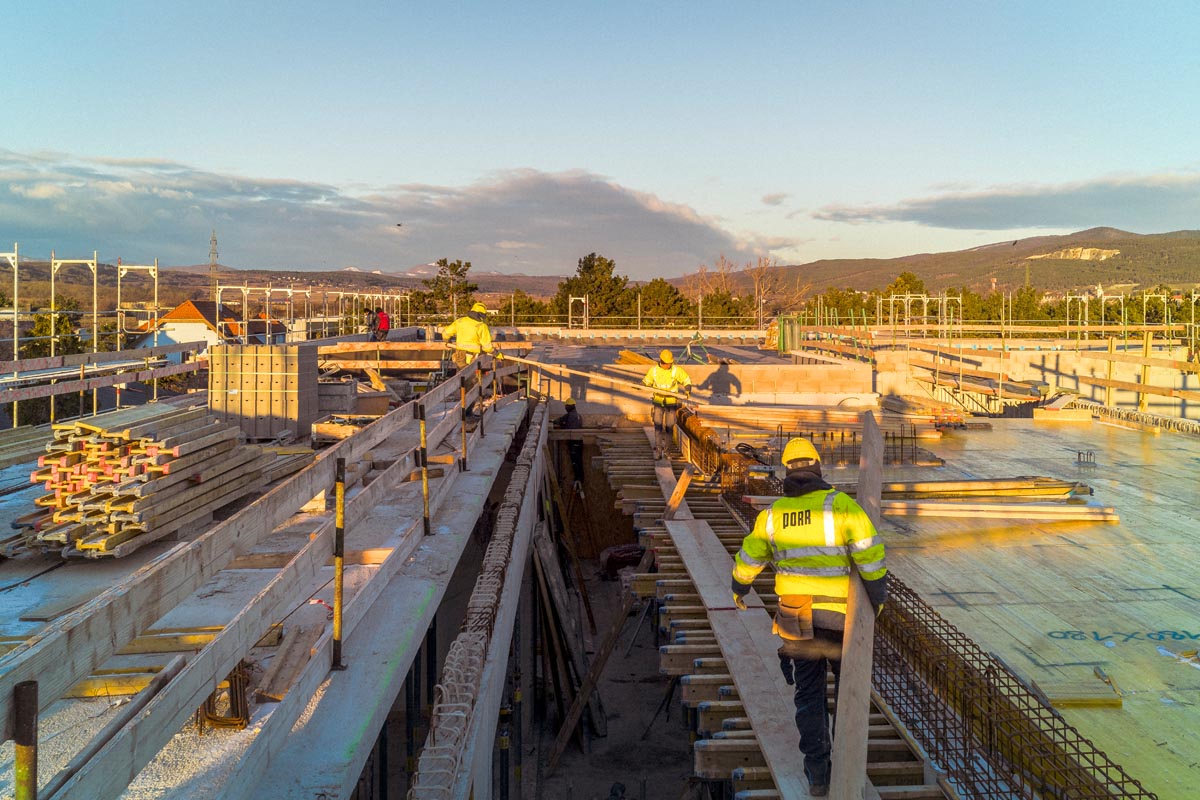

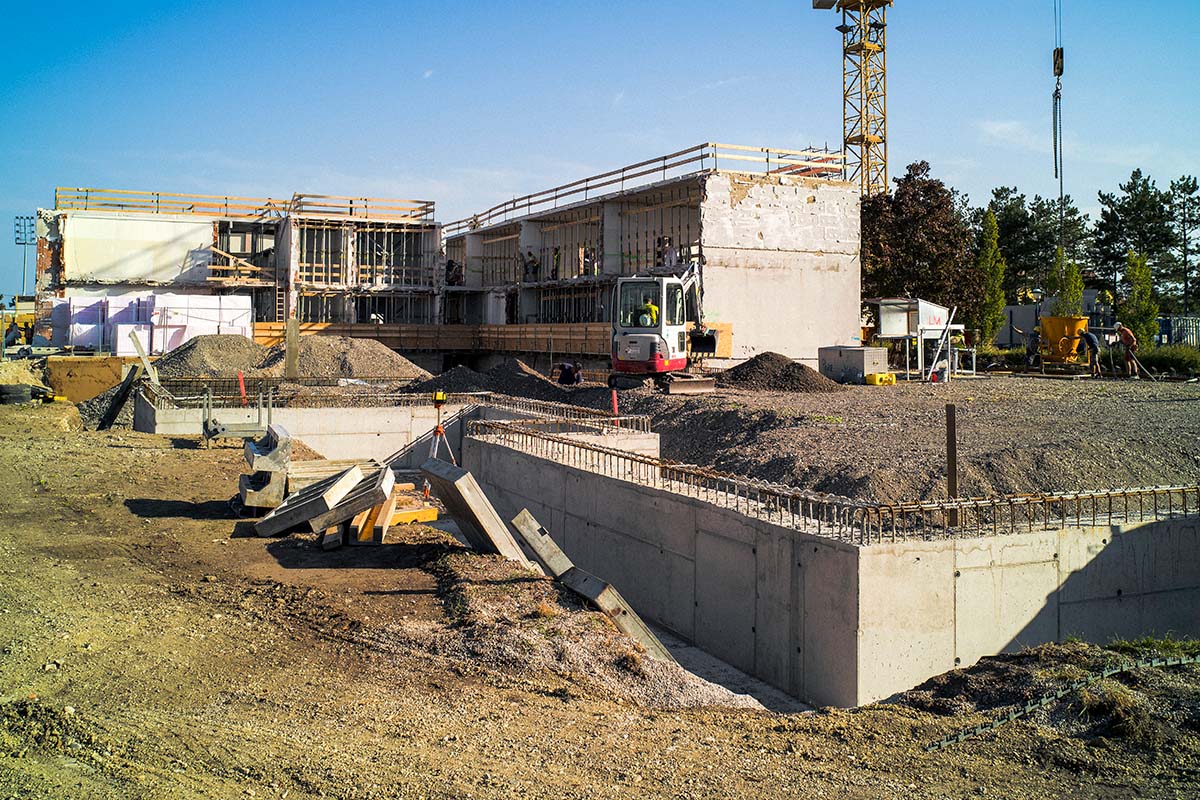

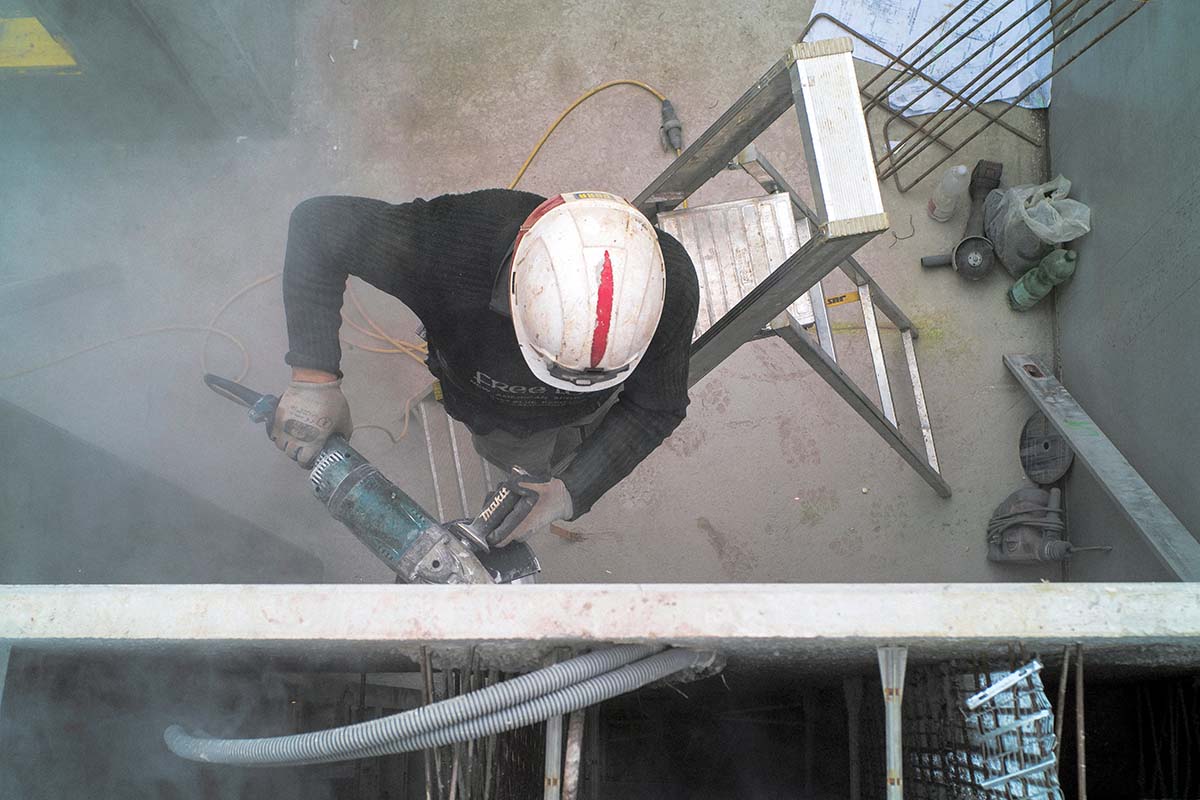

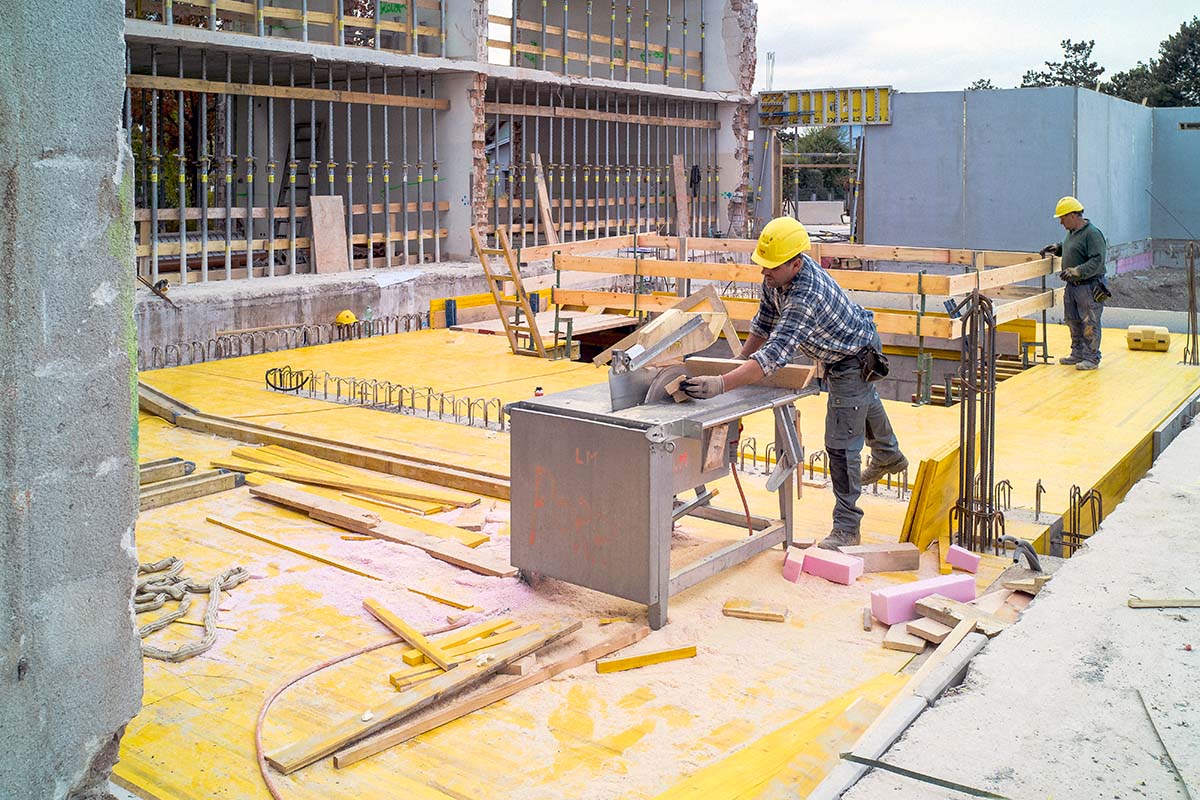

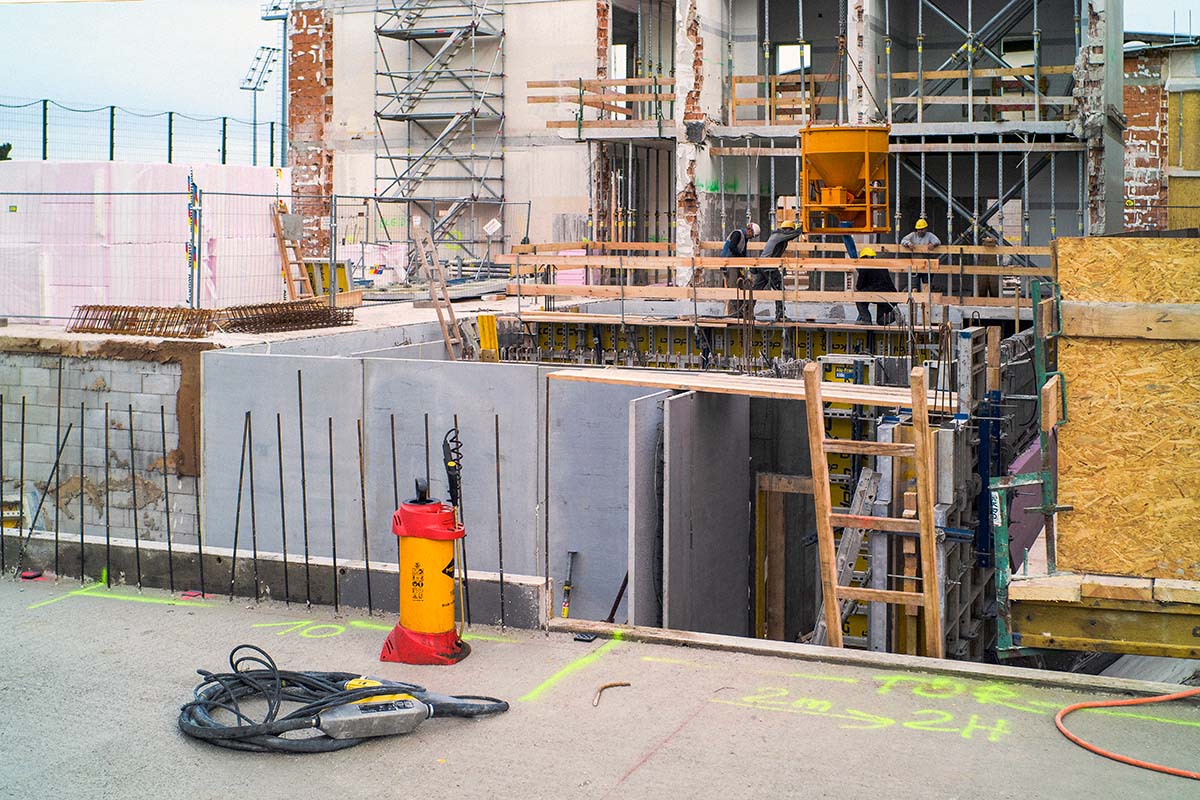

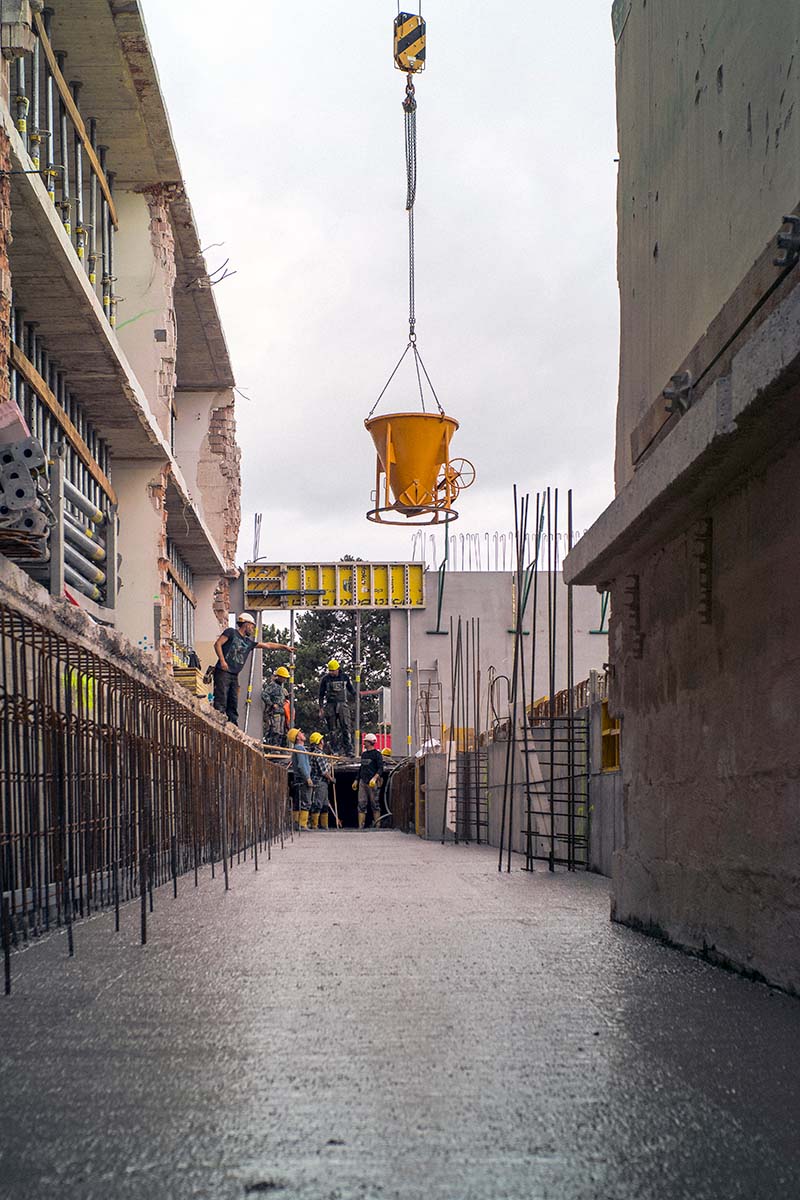

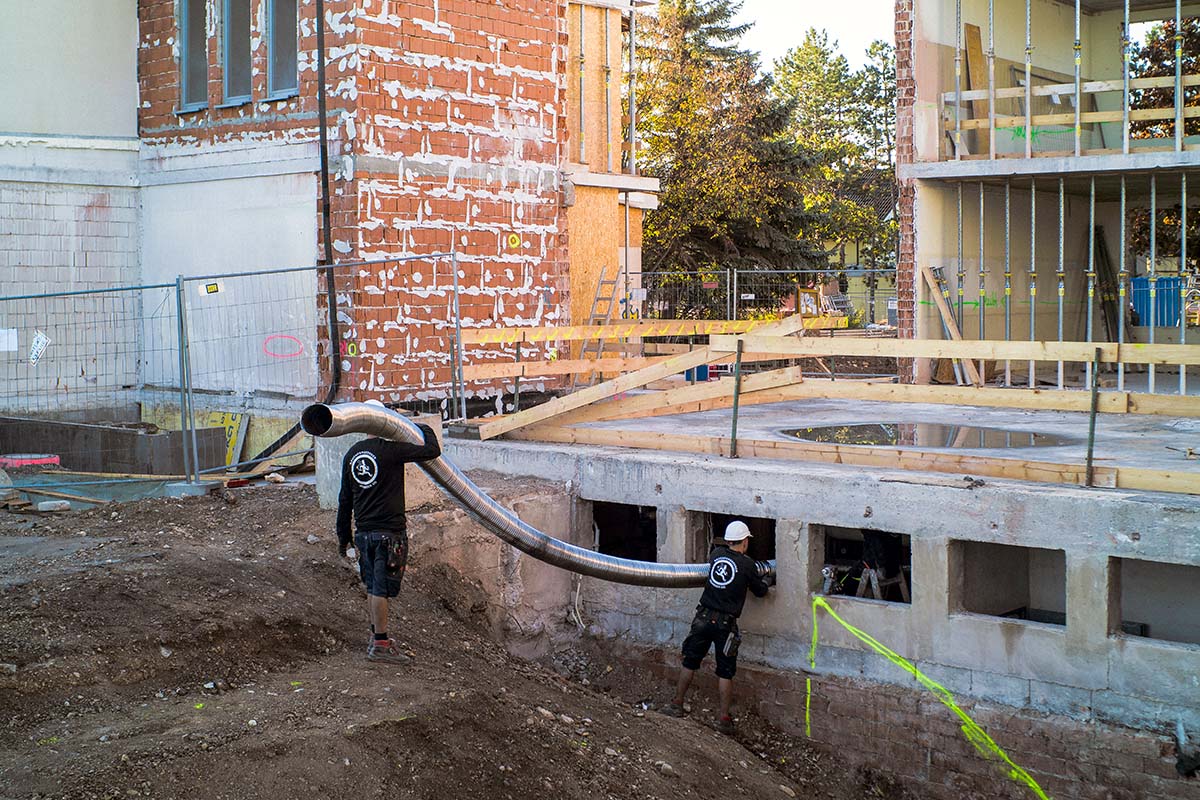

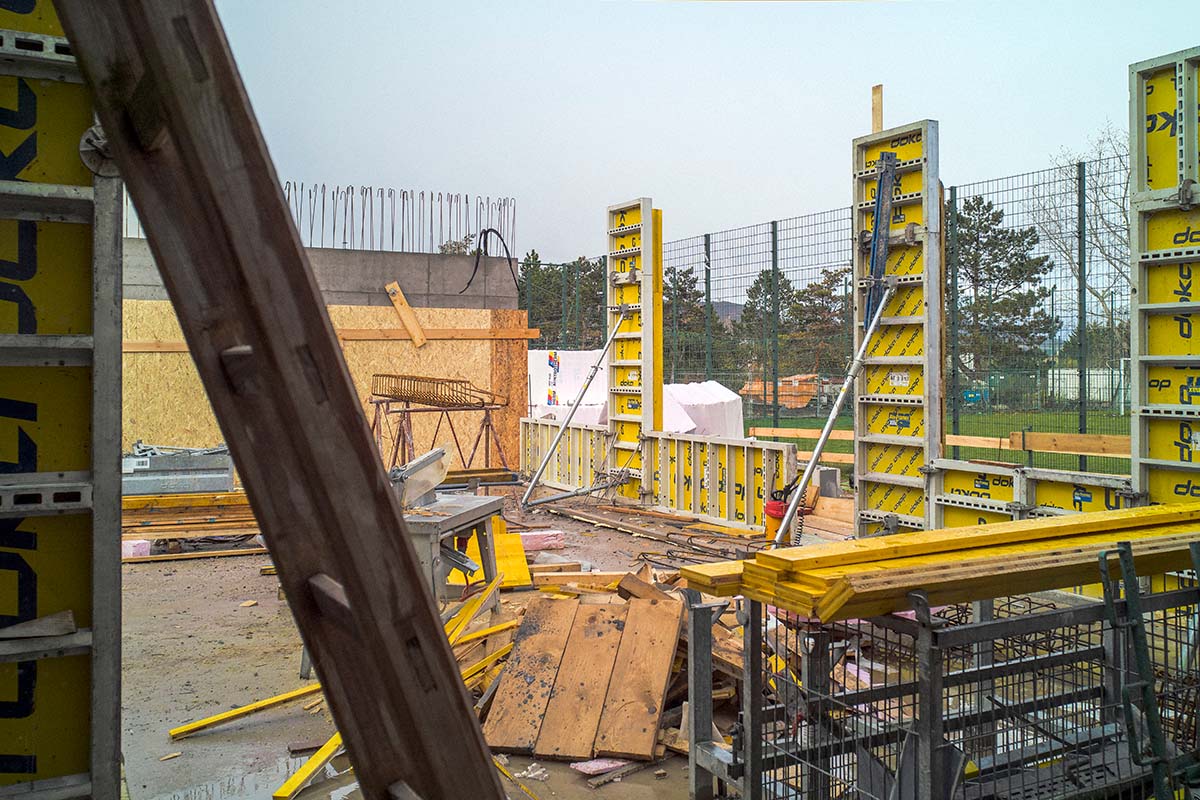

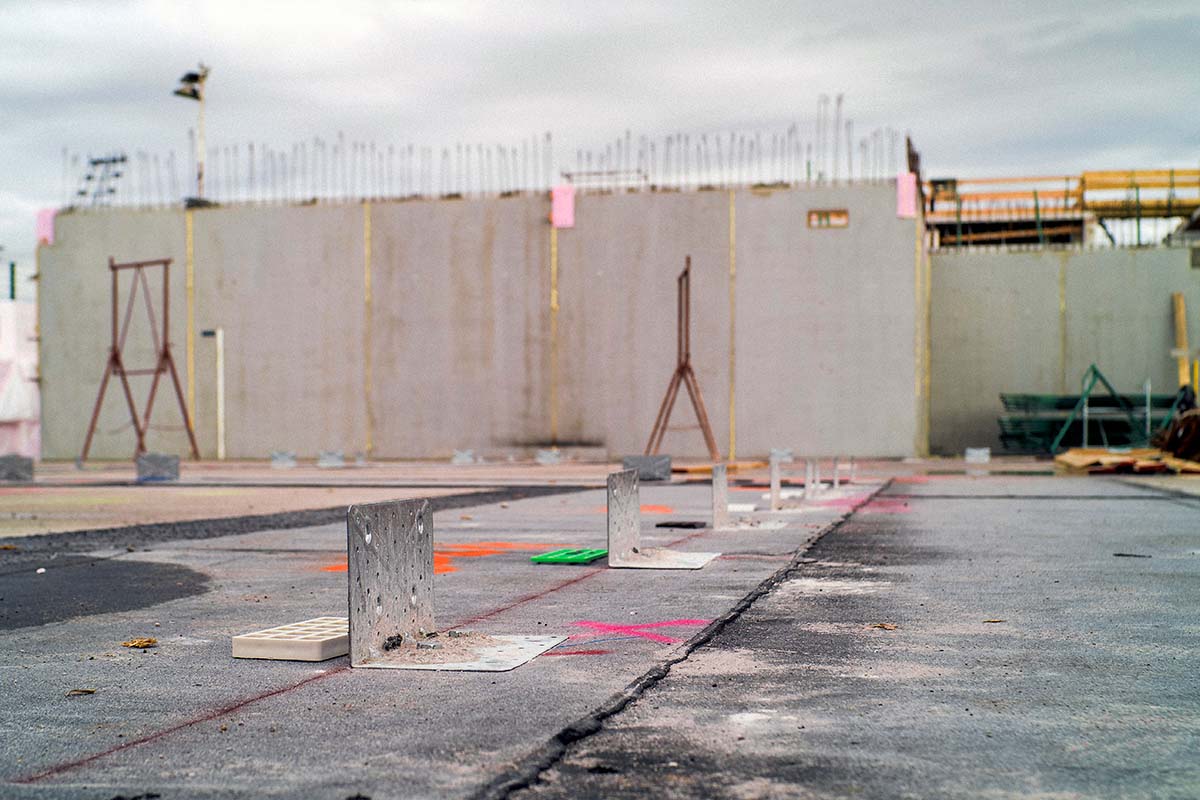

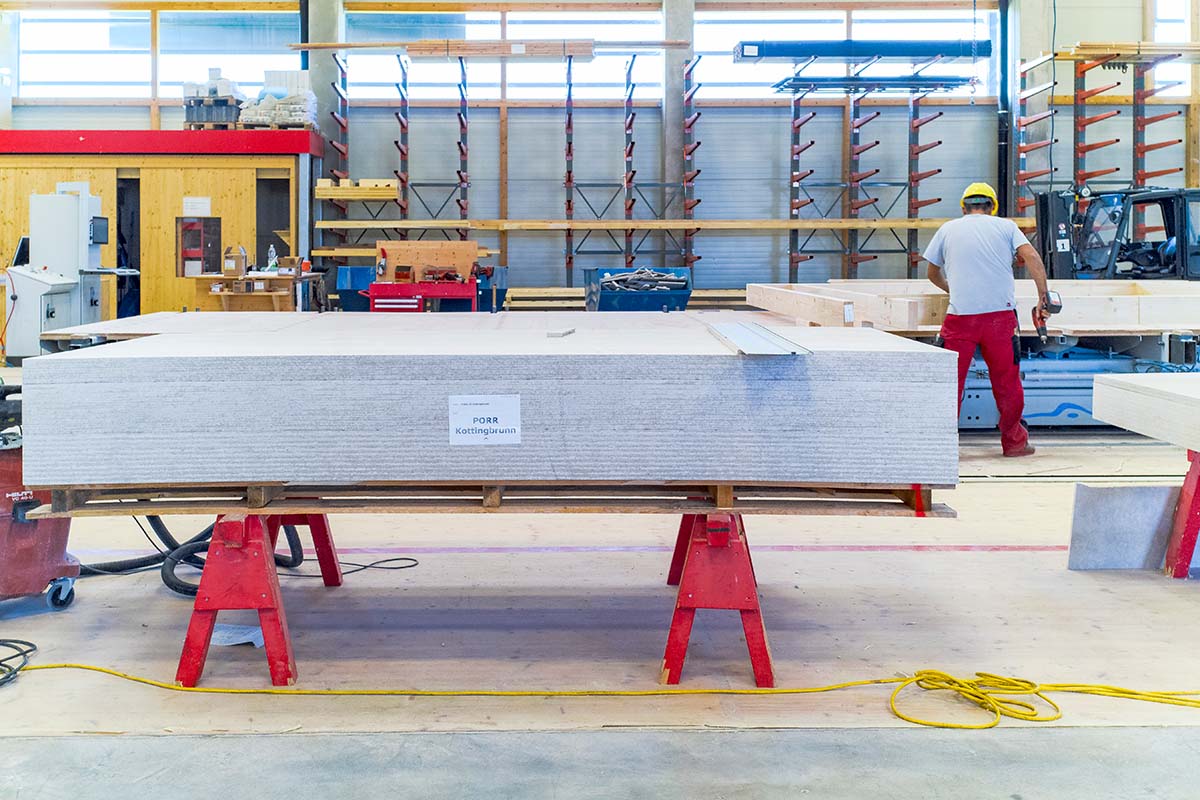

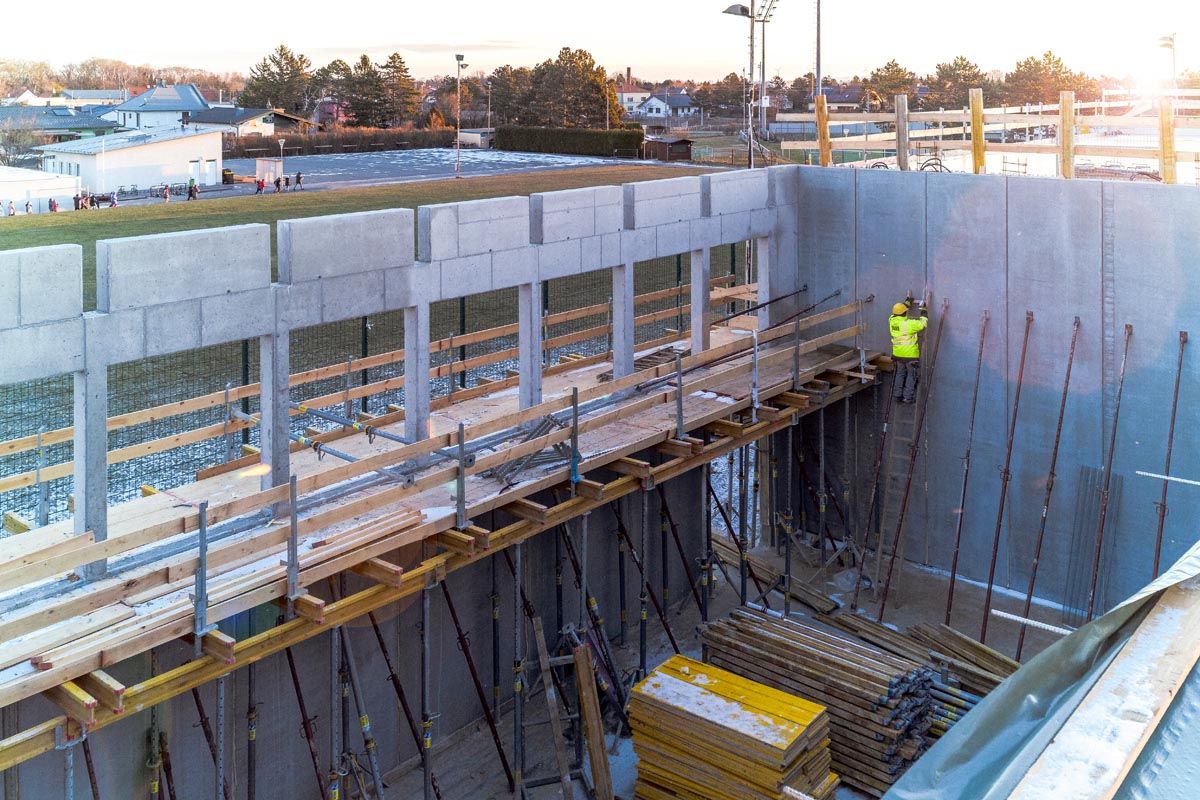

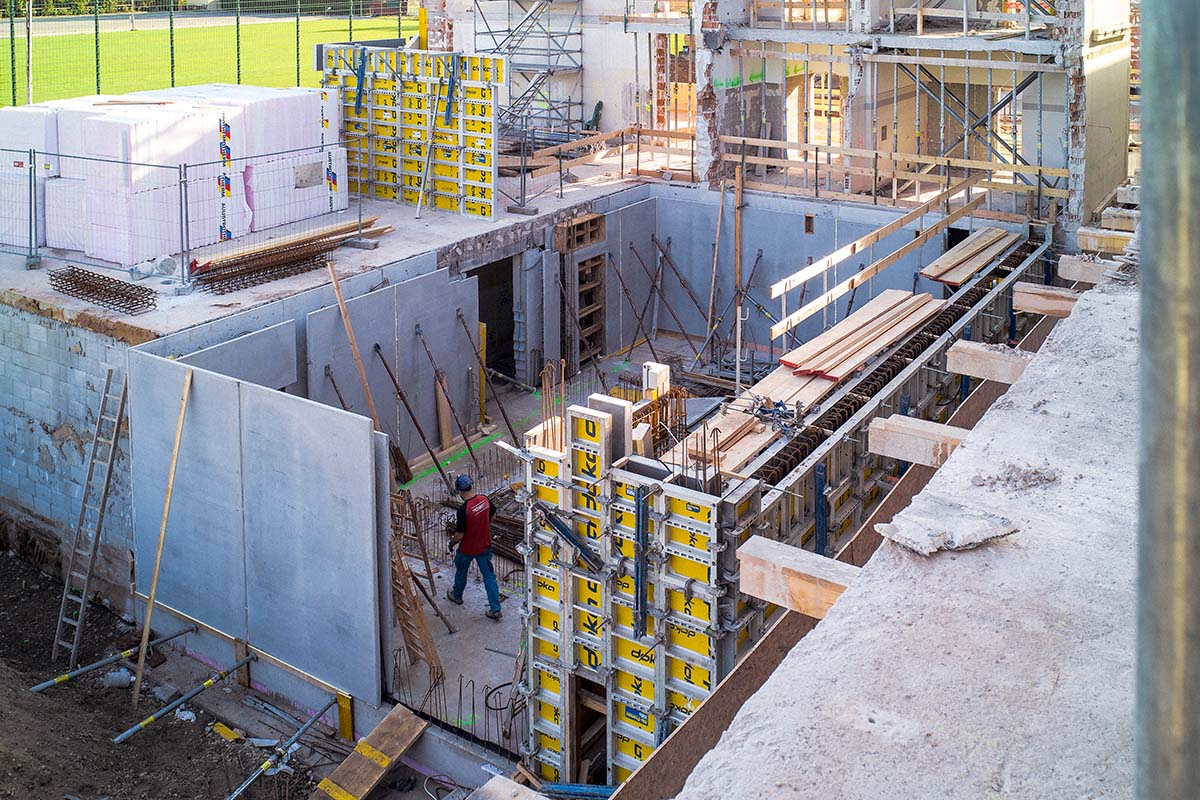

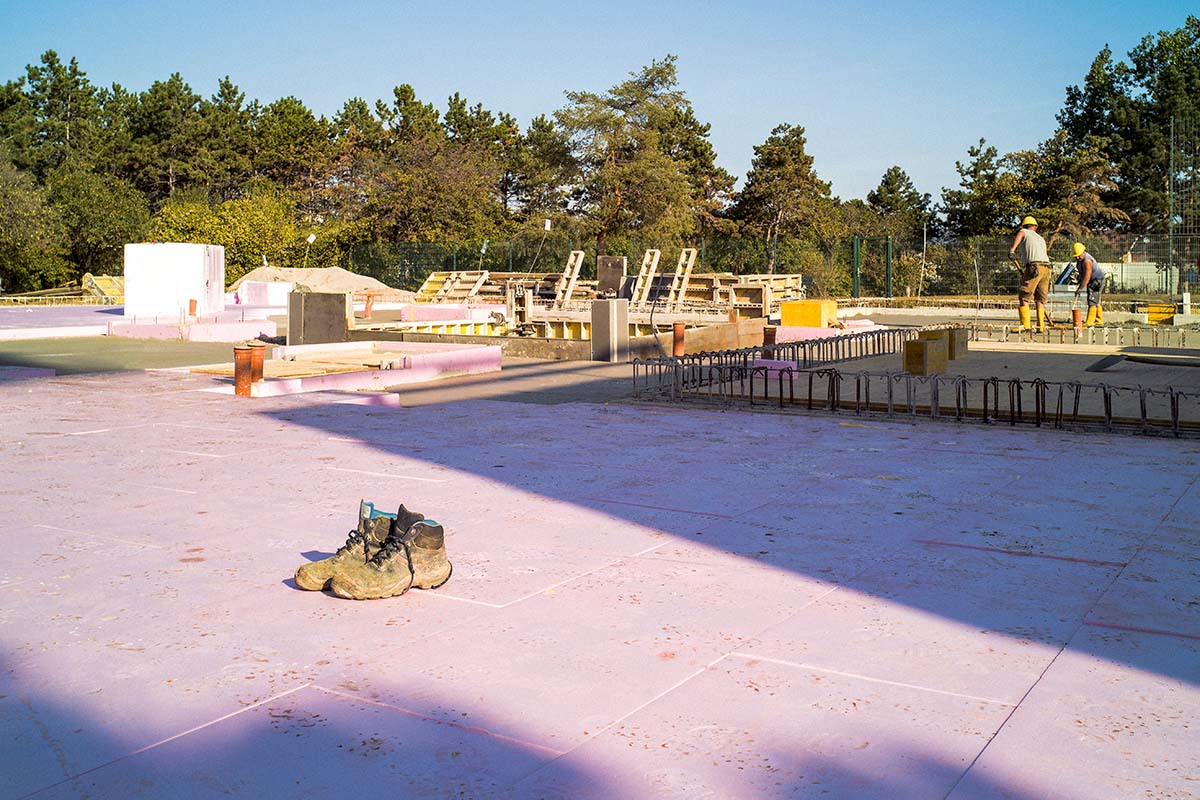

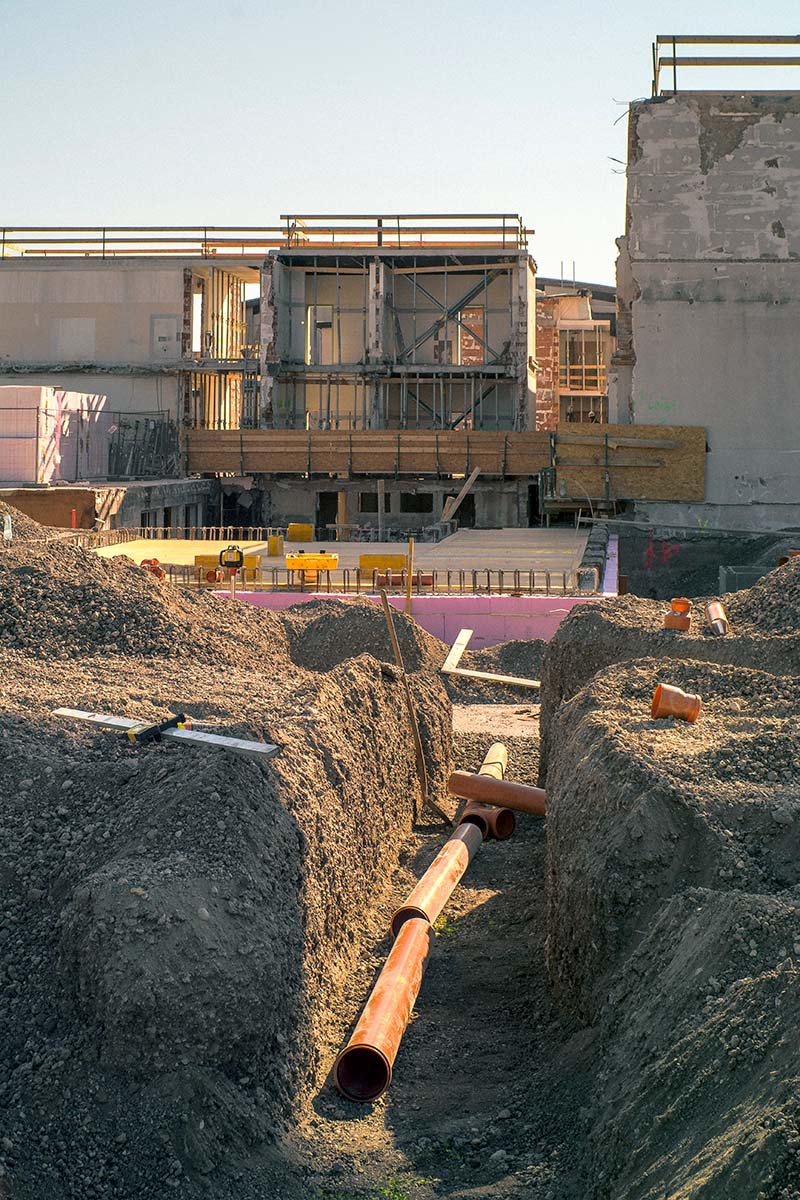

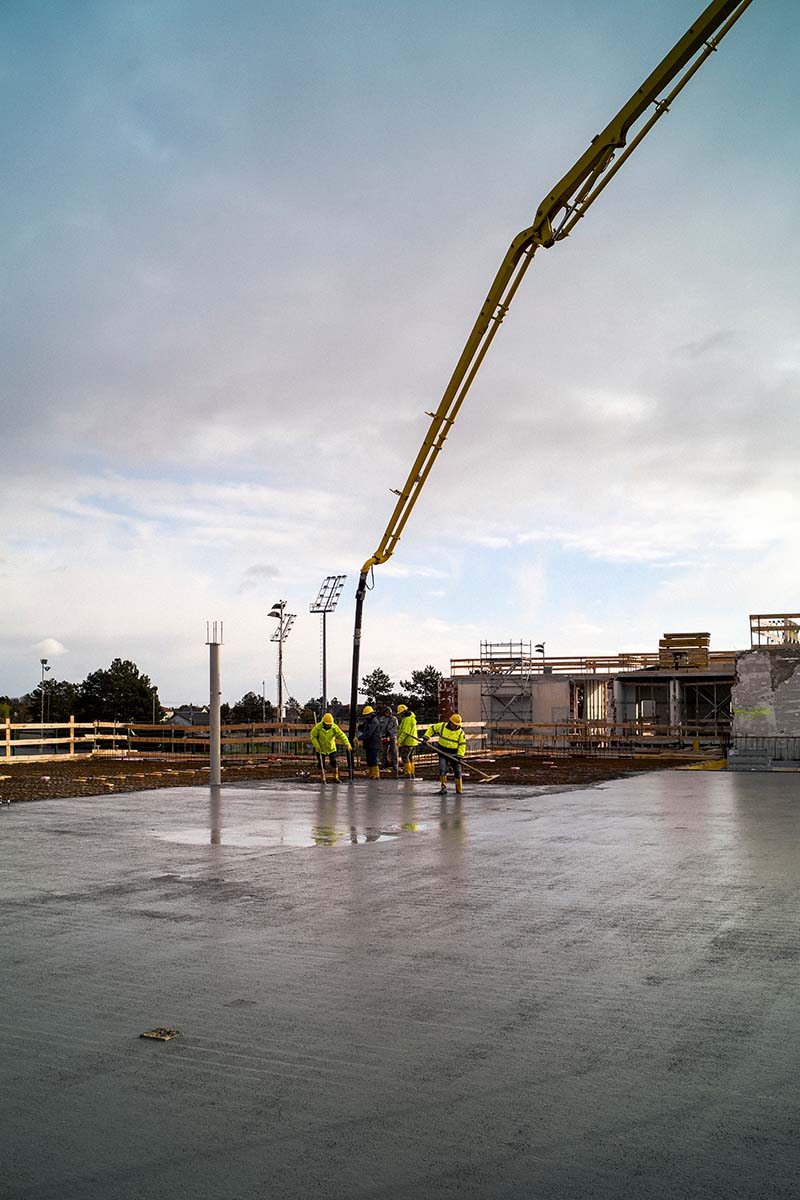

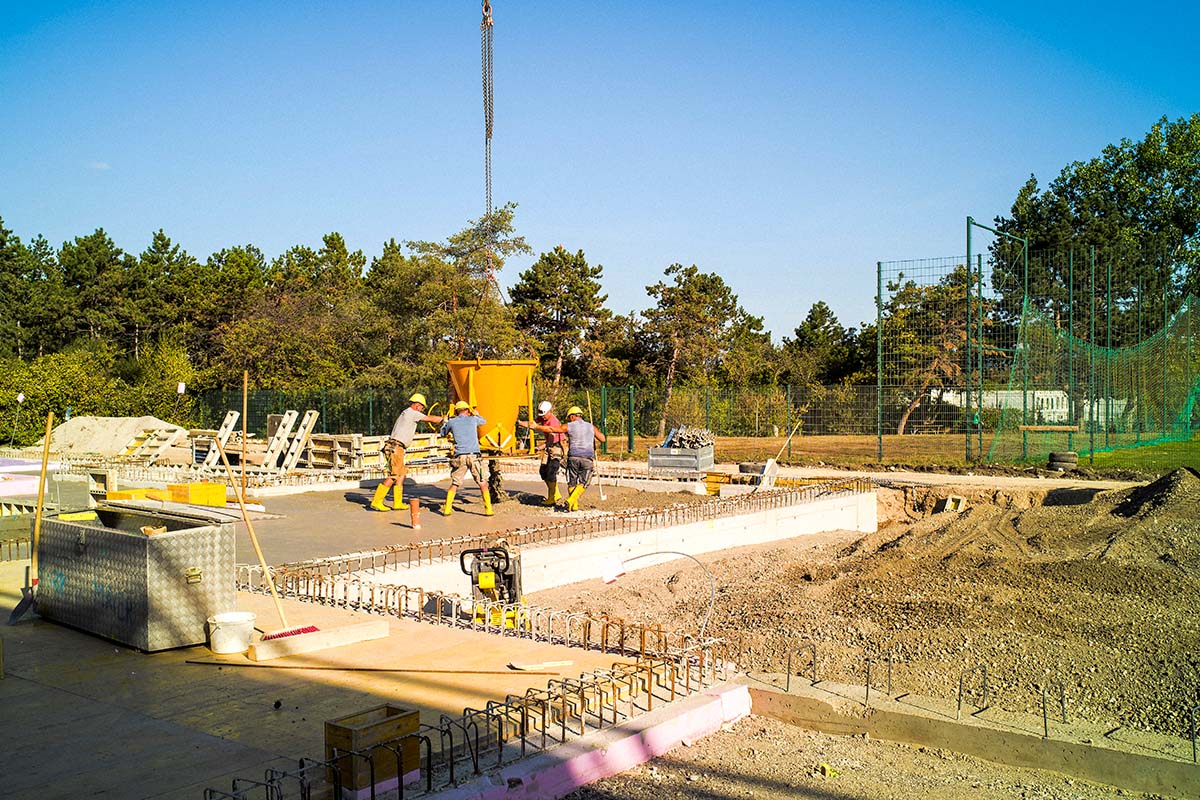

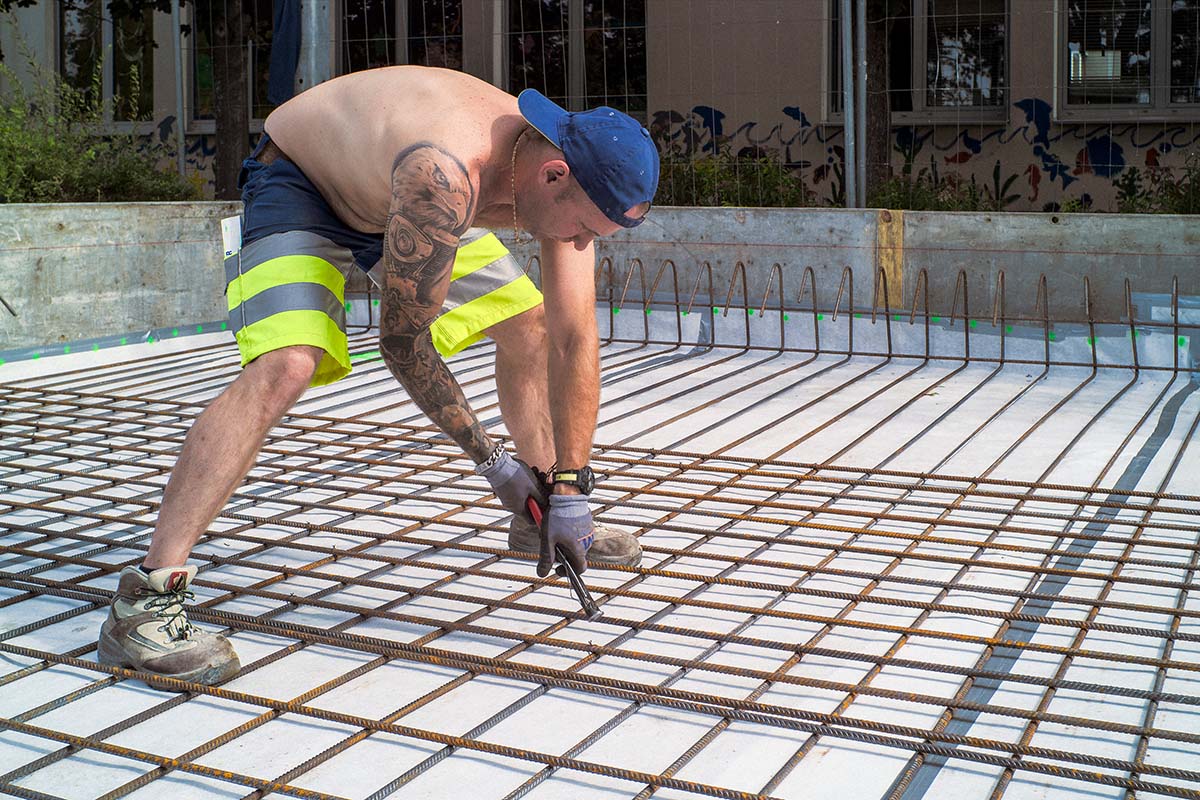

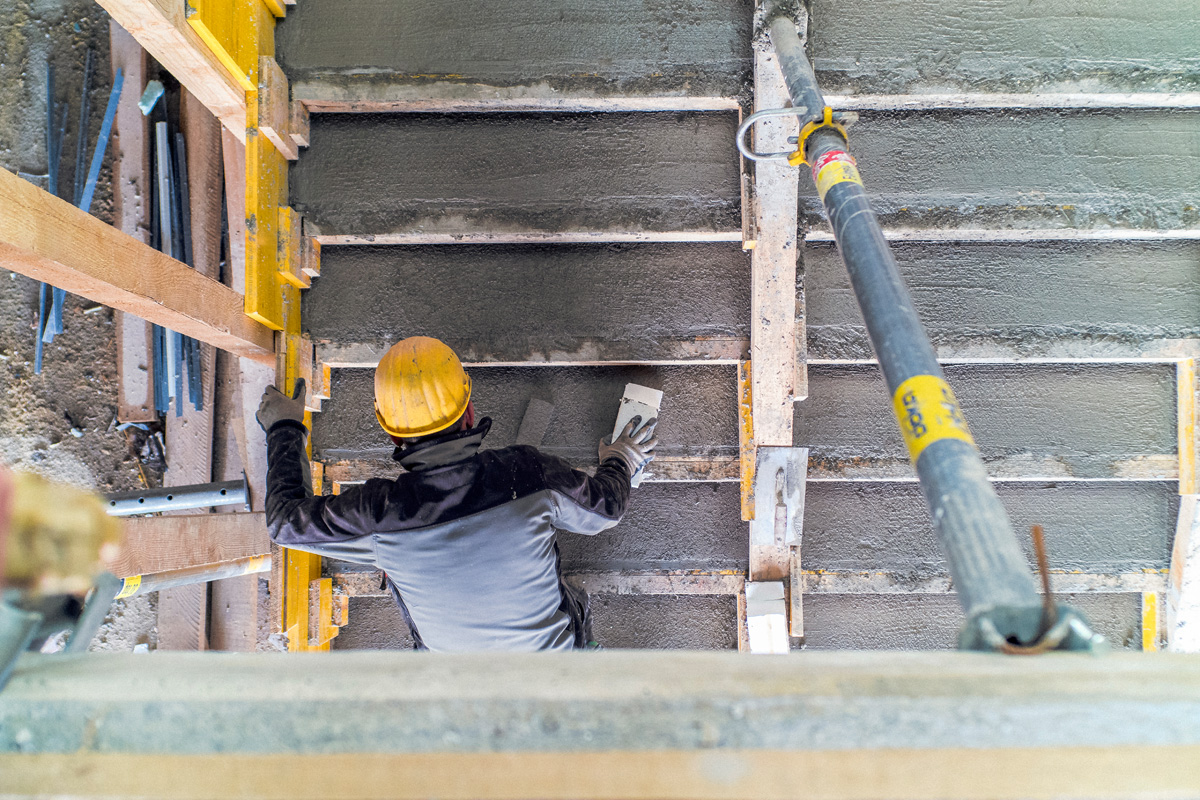

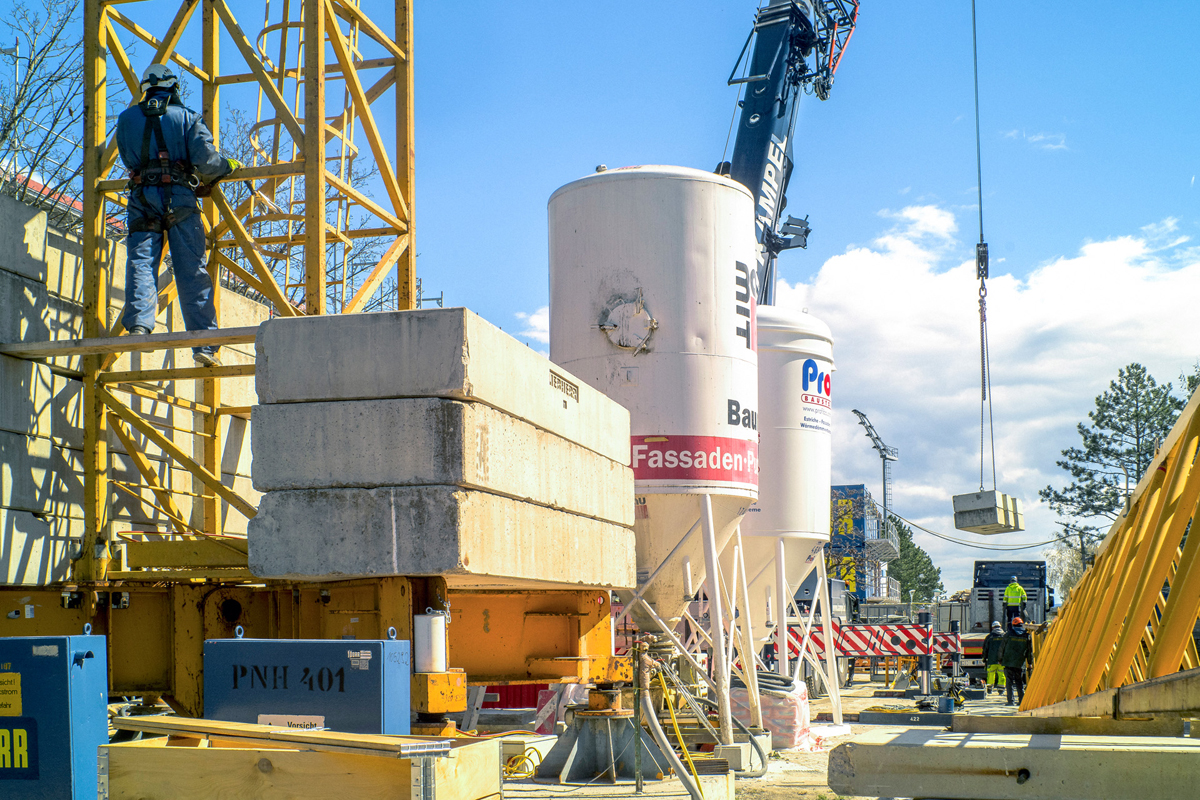

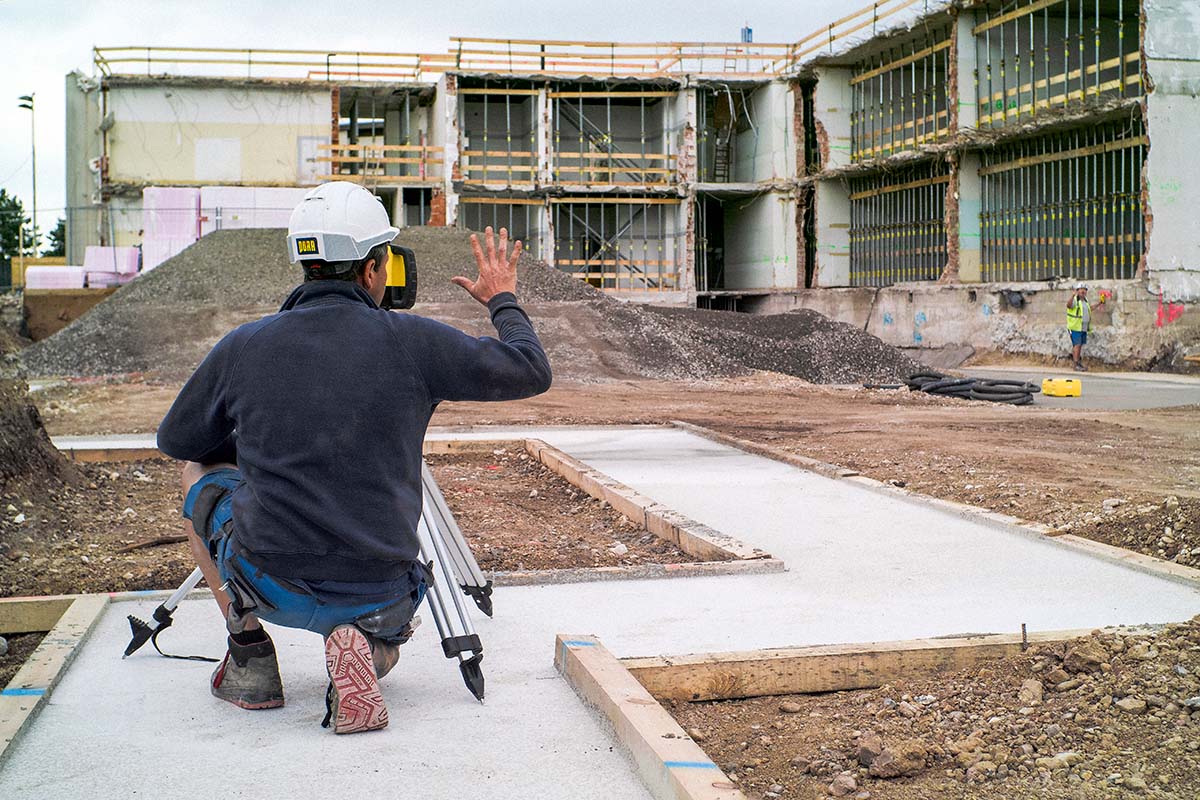

Oktober 2023: finale Fundamentarbeiten, Betonieren, Anlieferung und Montage der ersten Holzwände…

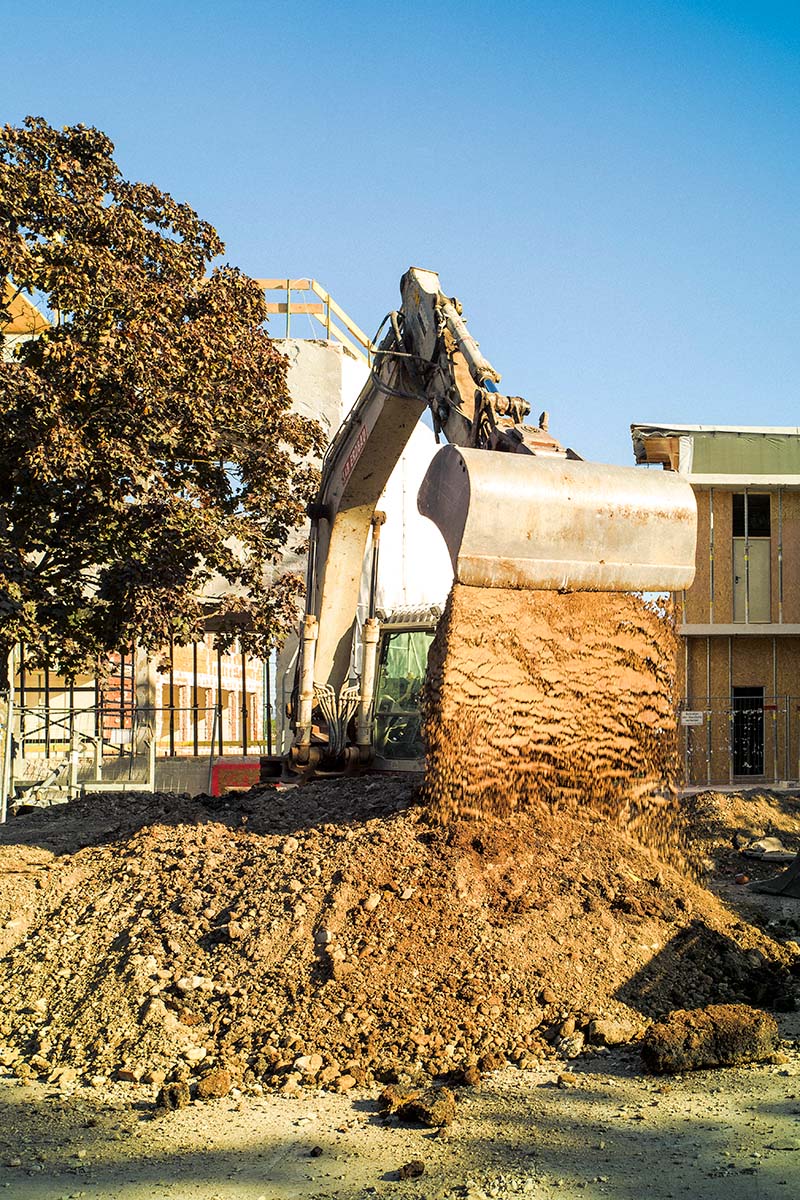

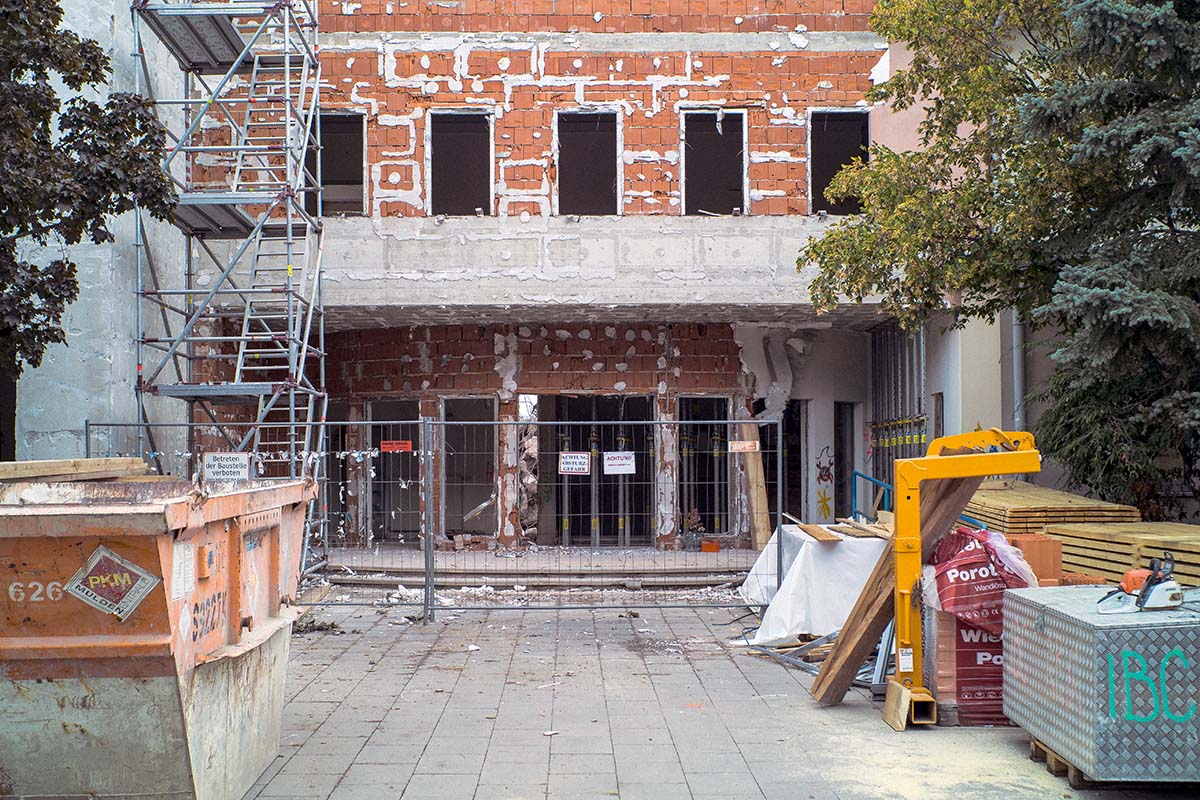

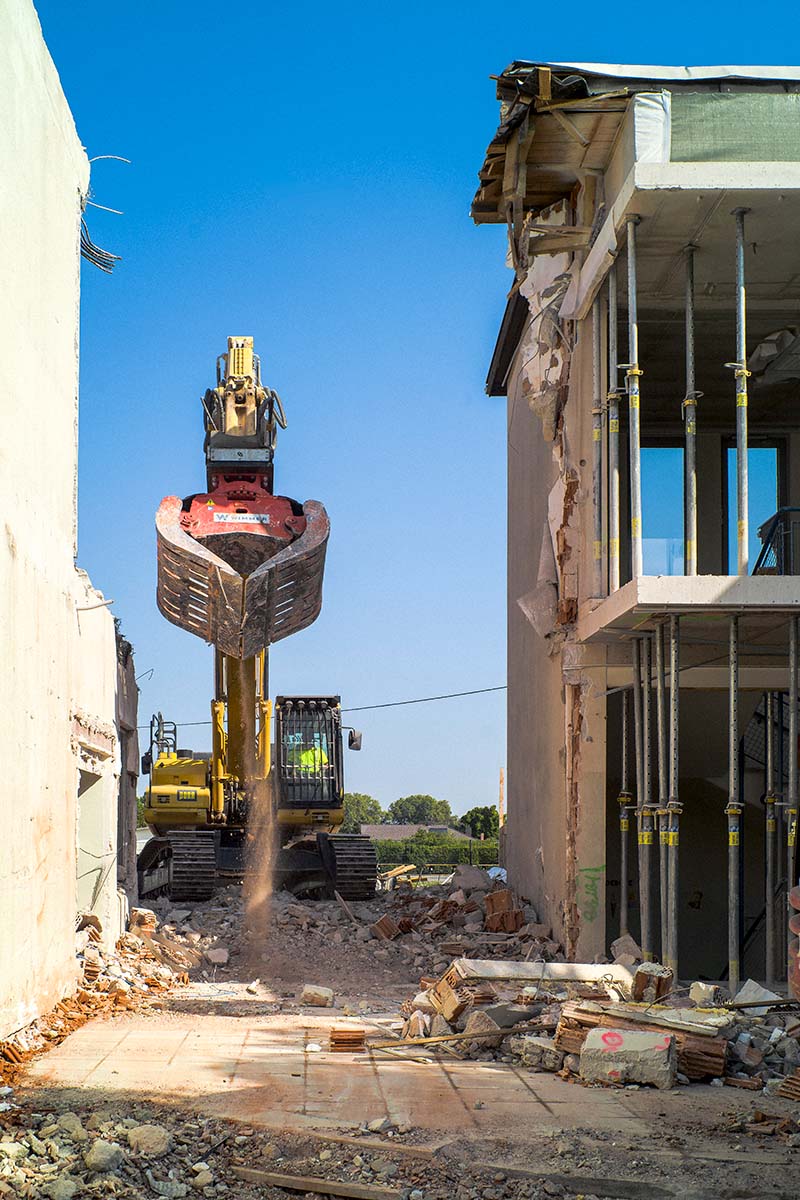

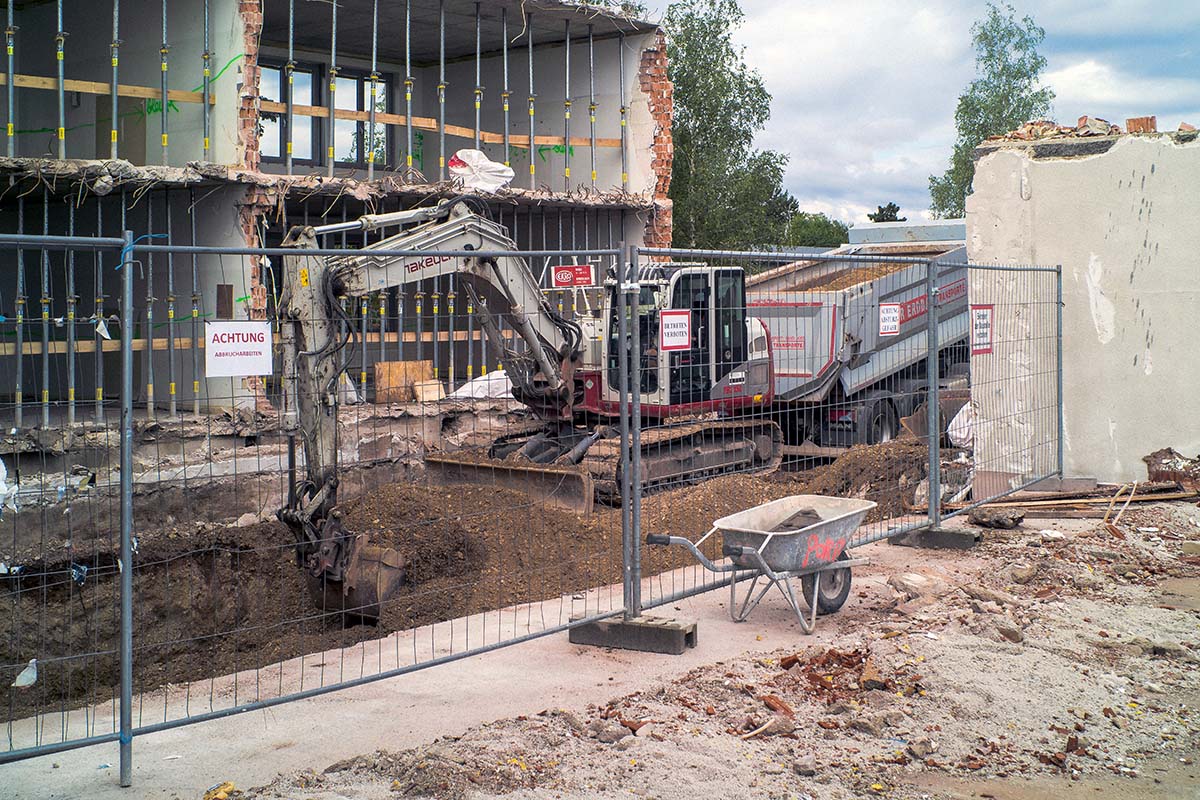

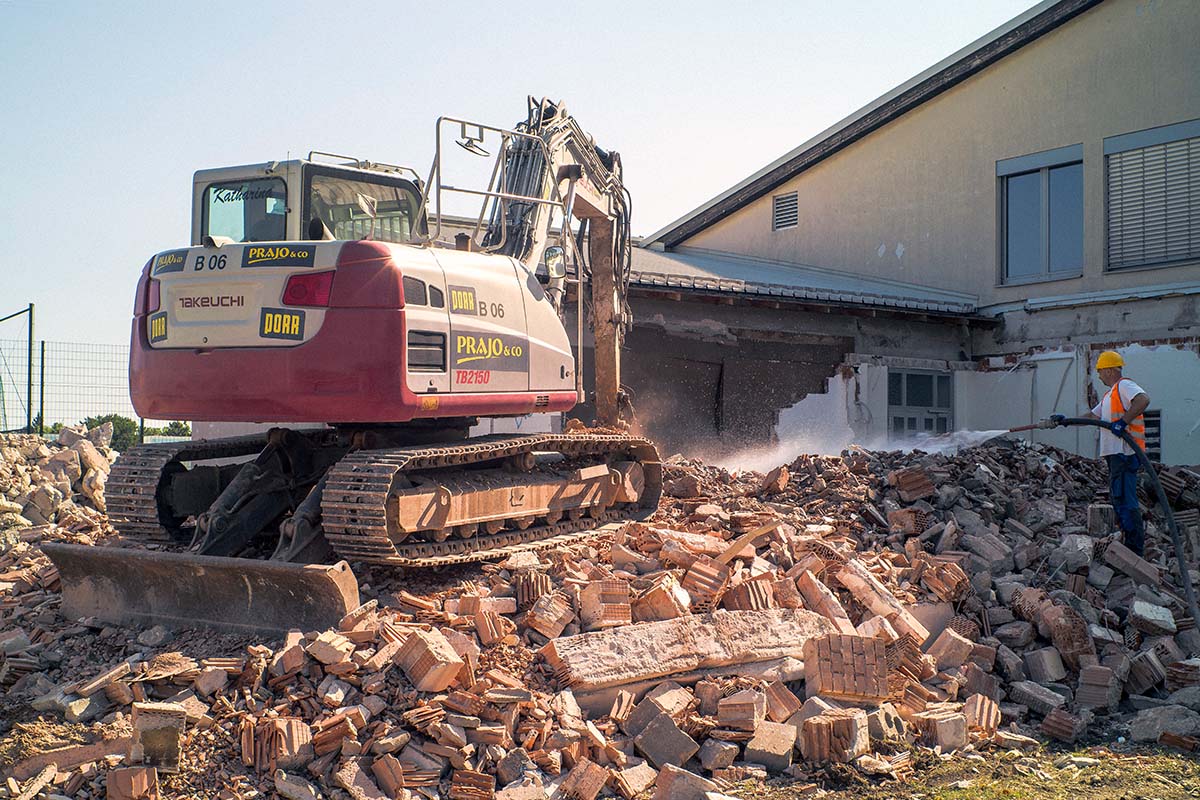

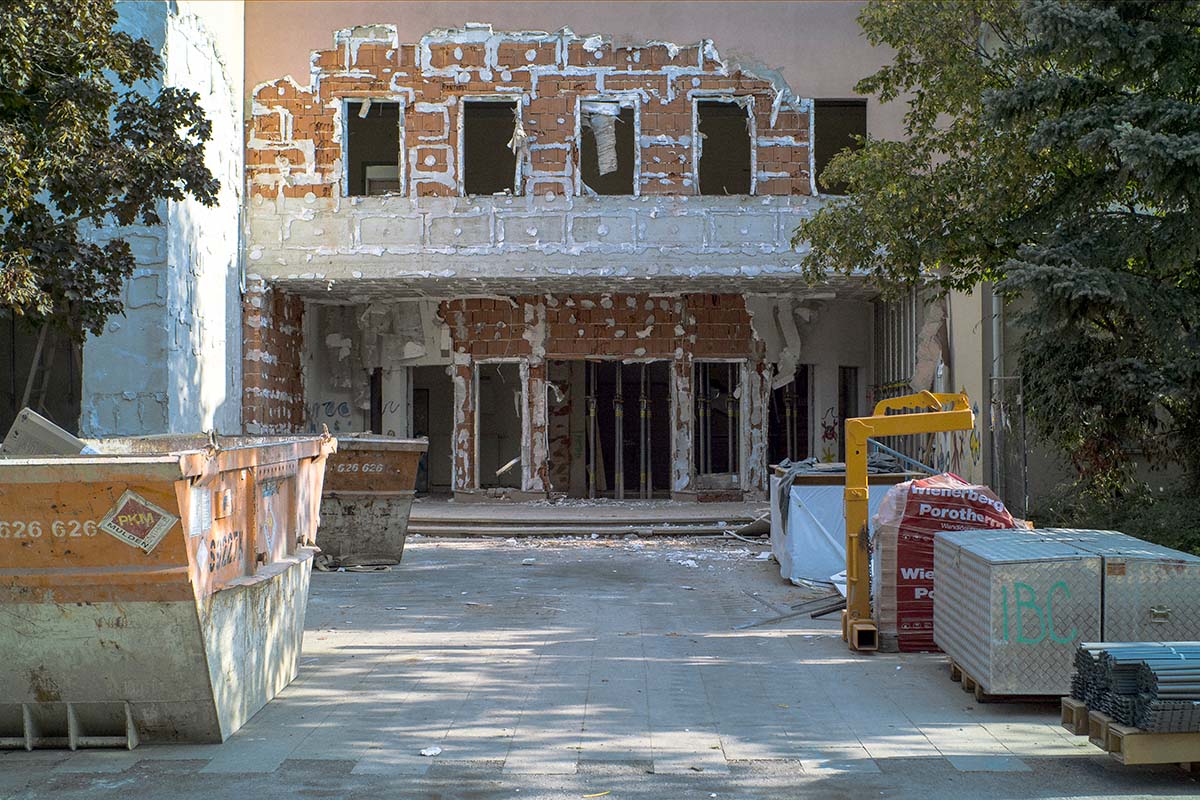

September 2023: Schulbeginn, finale Abbrucharbeiten, Entkernen des alten Schulgebäudes, Aufbau des Fundaments für den Neubau…

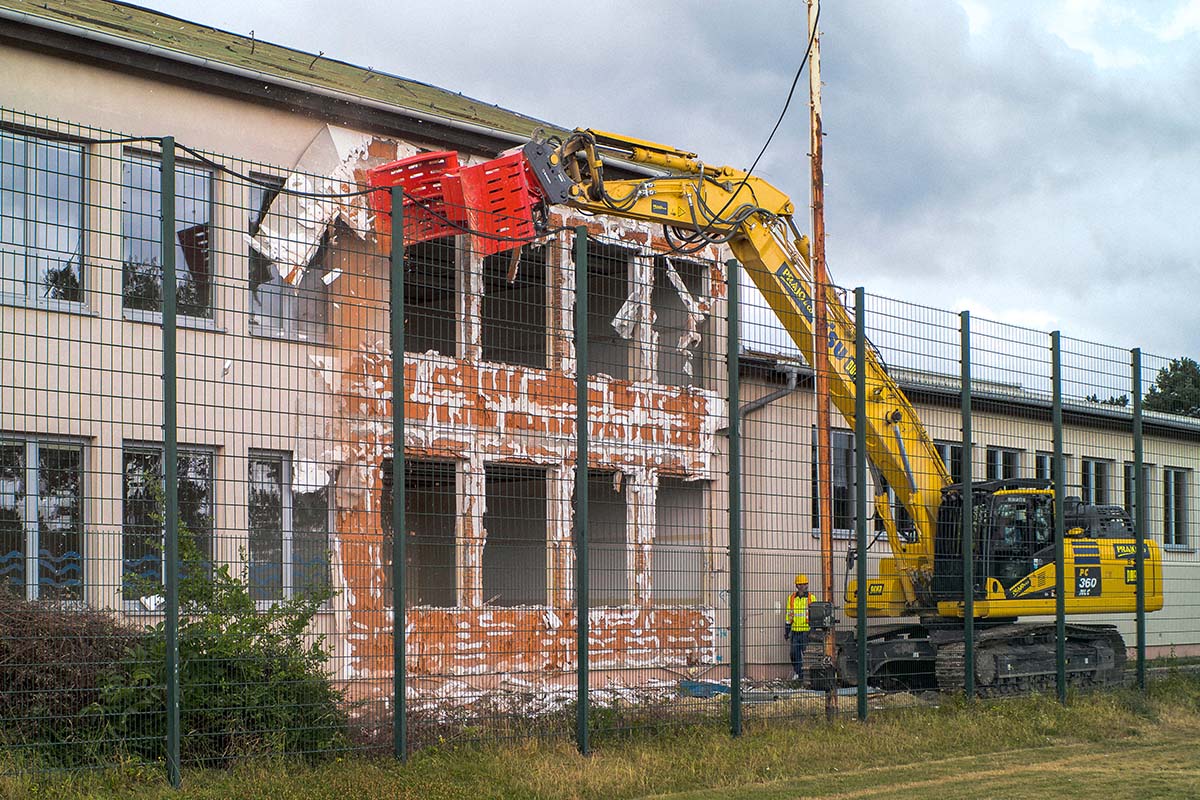

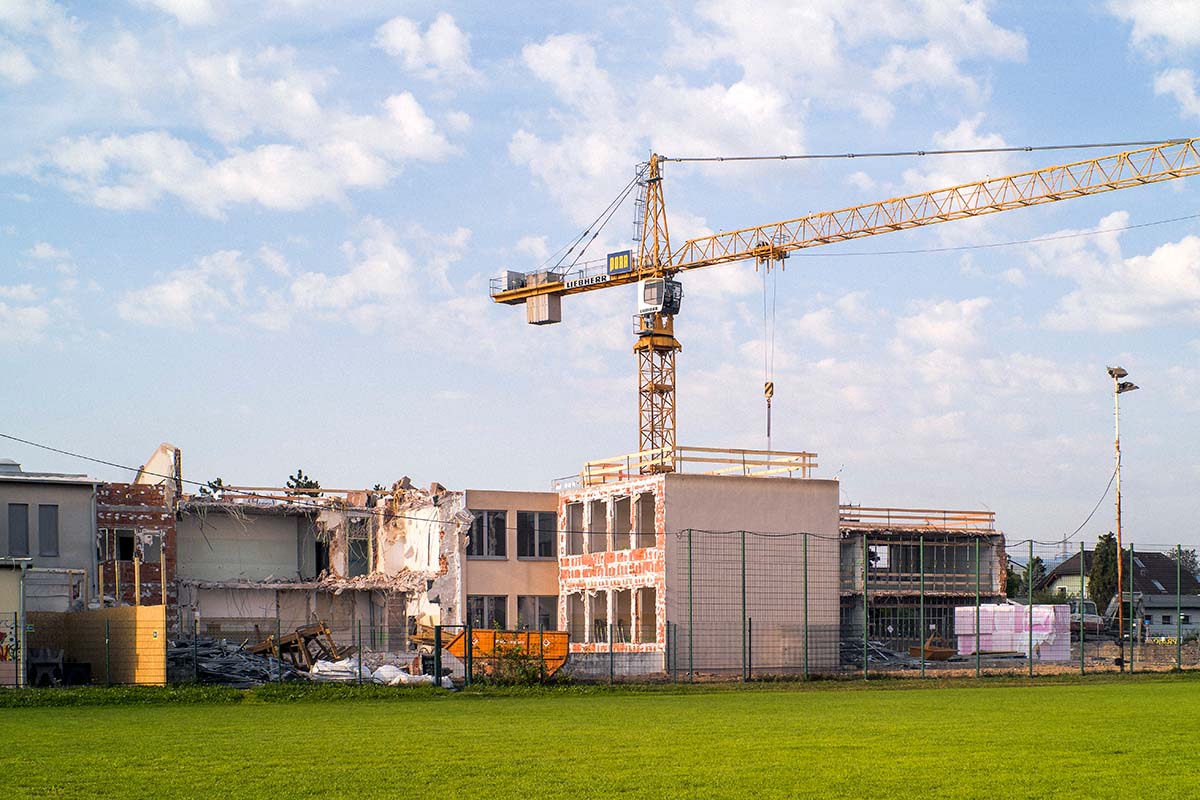

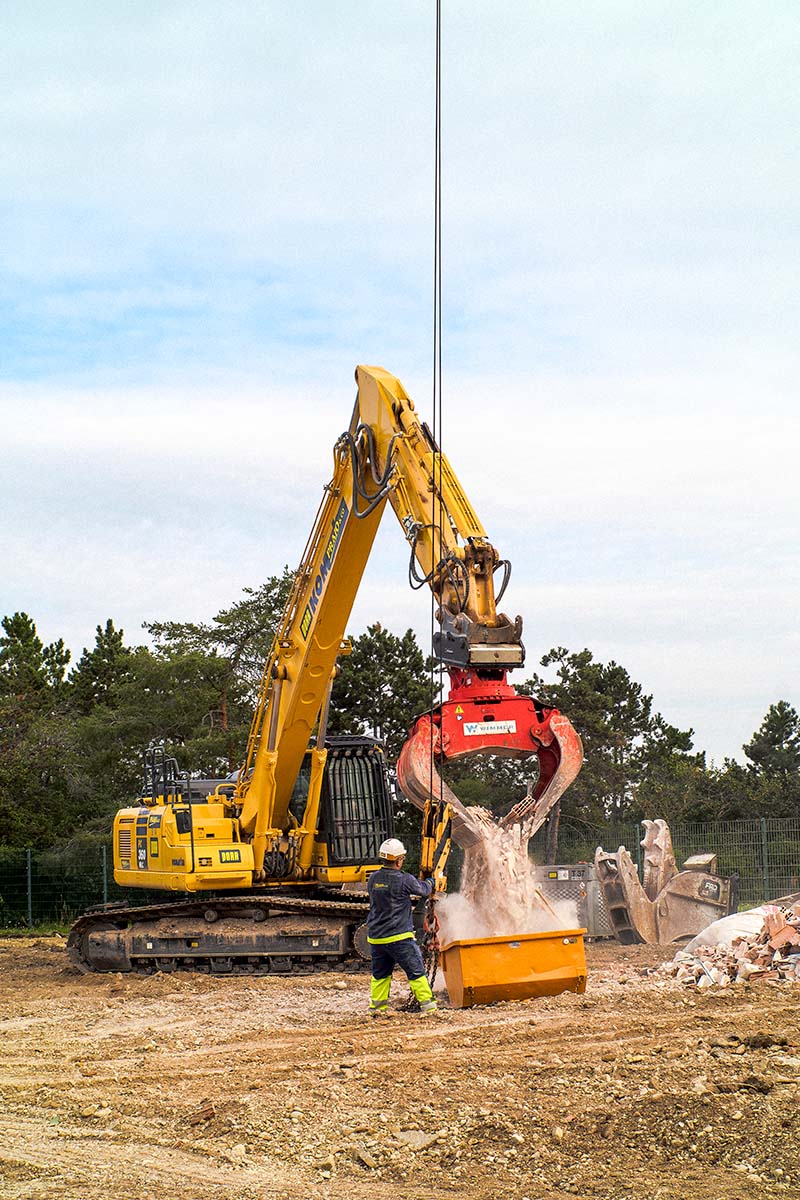

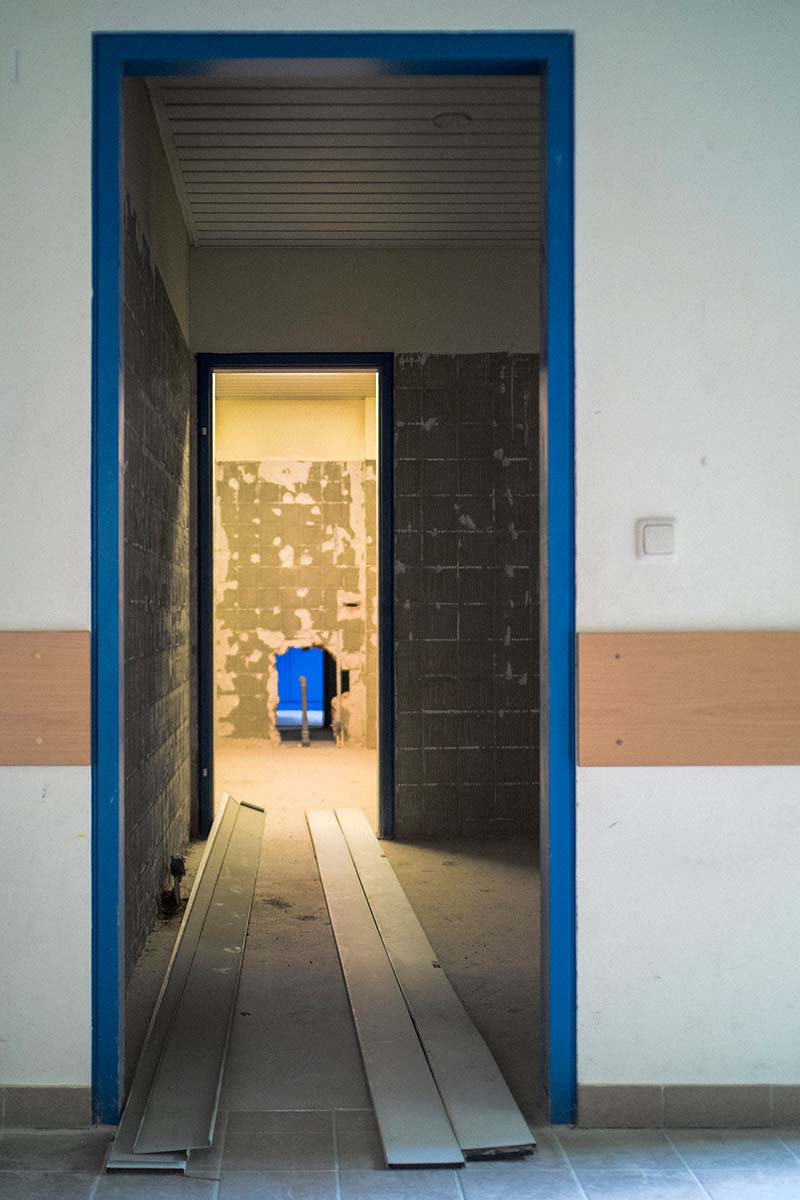

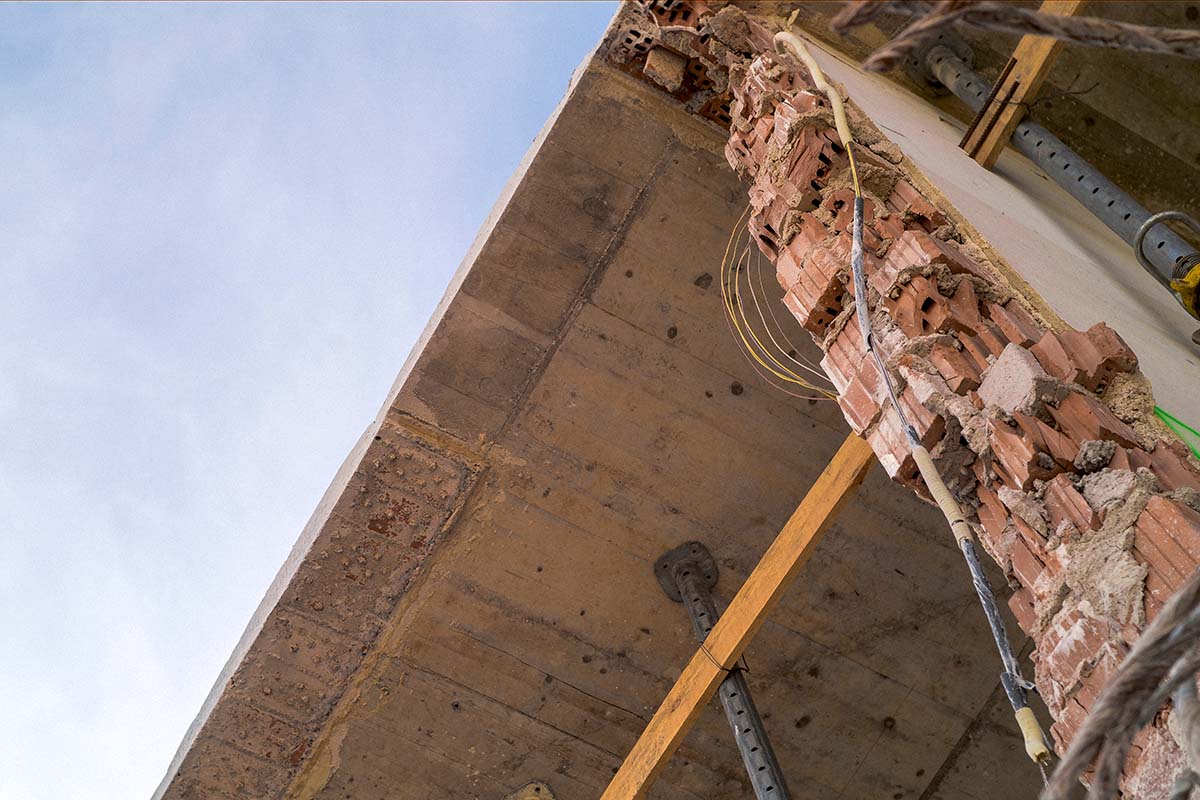

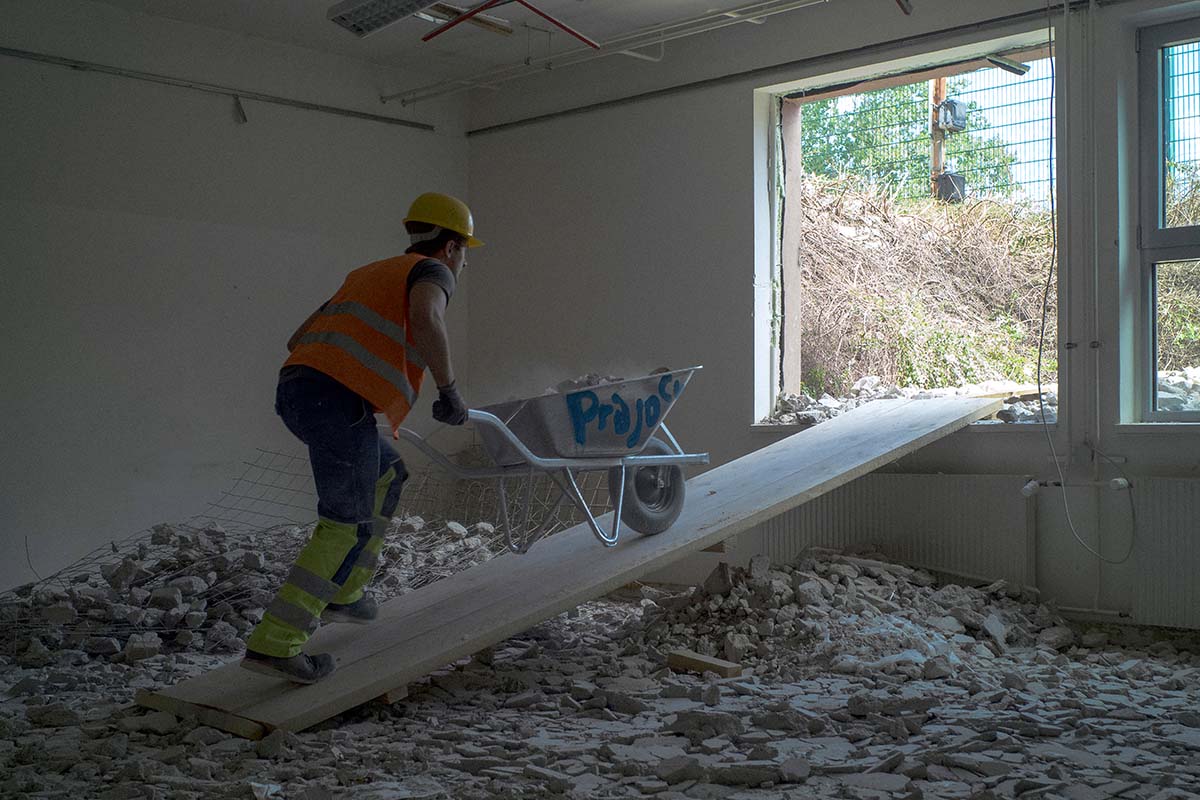

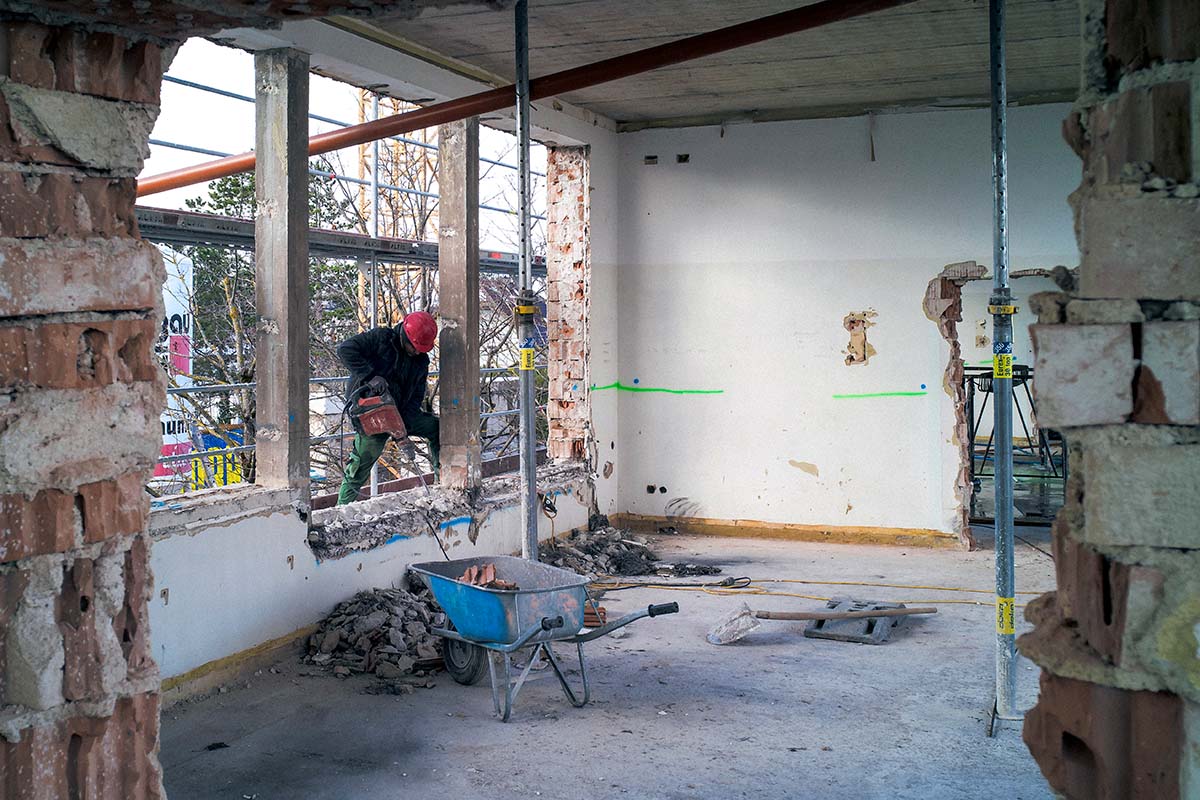

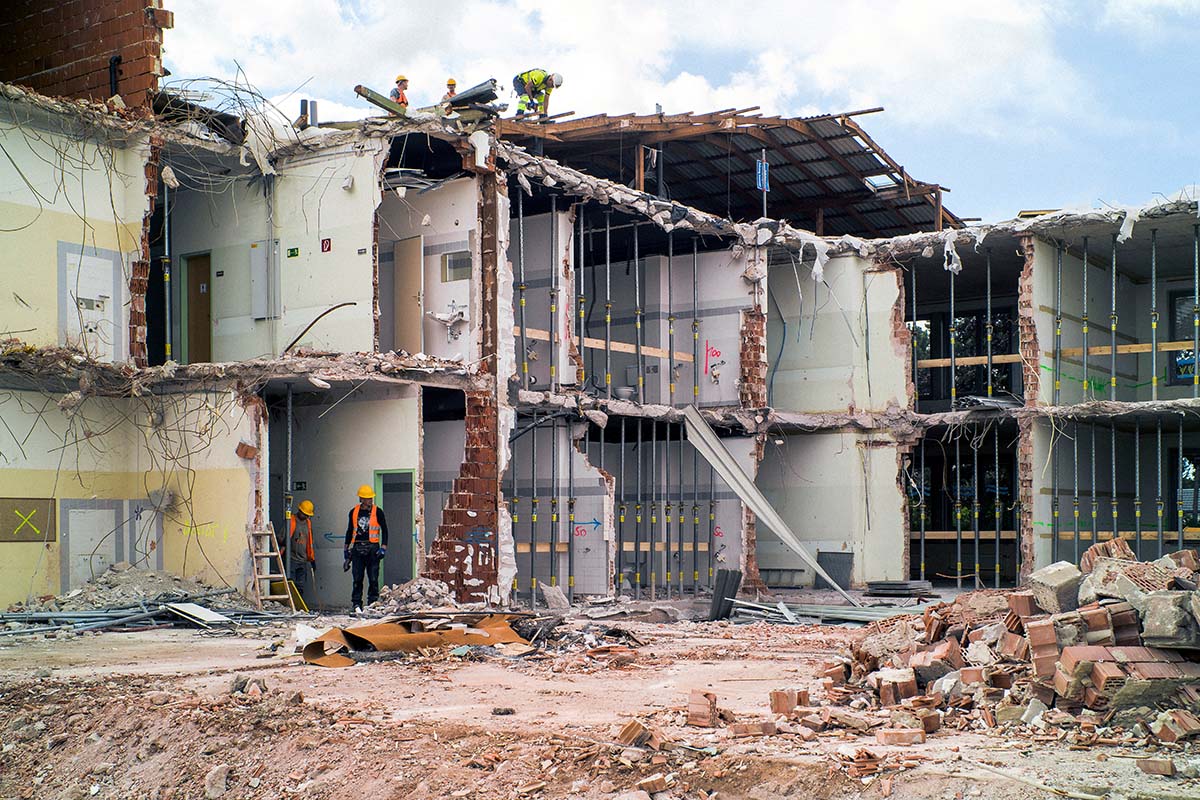

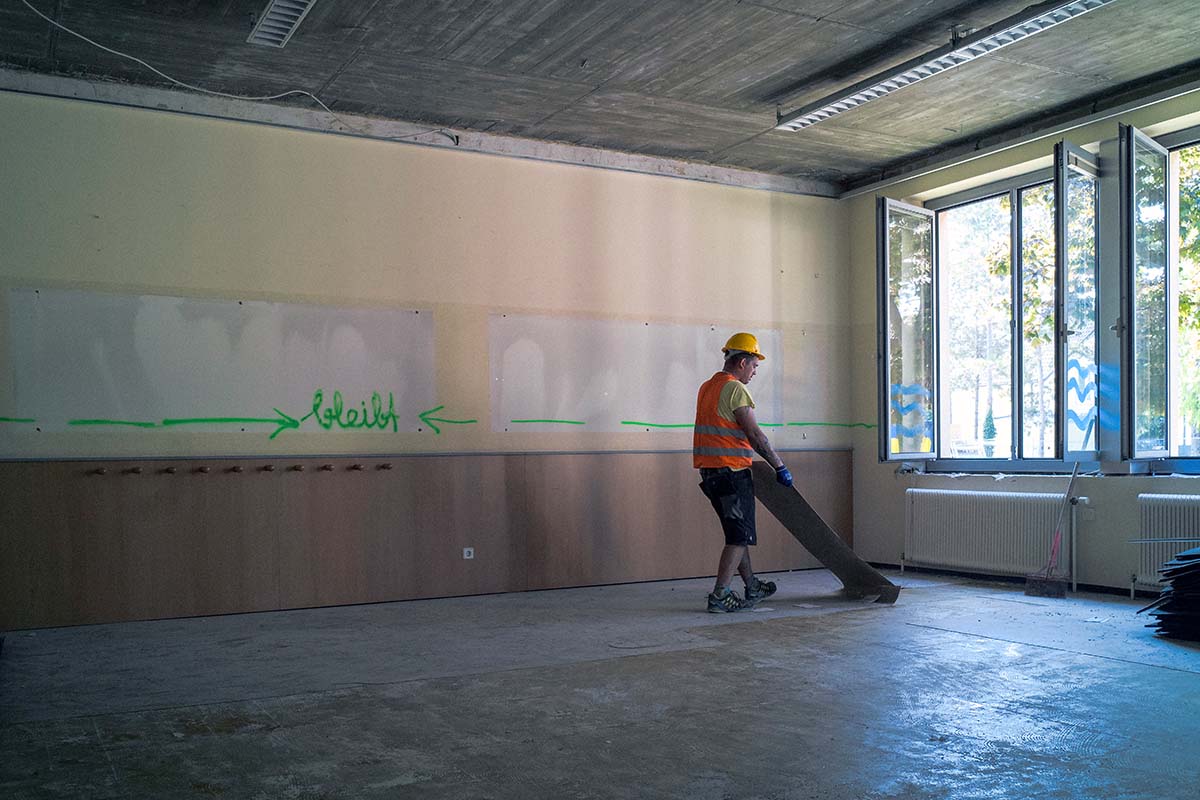

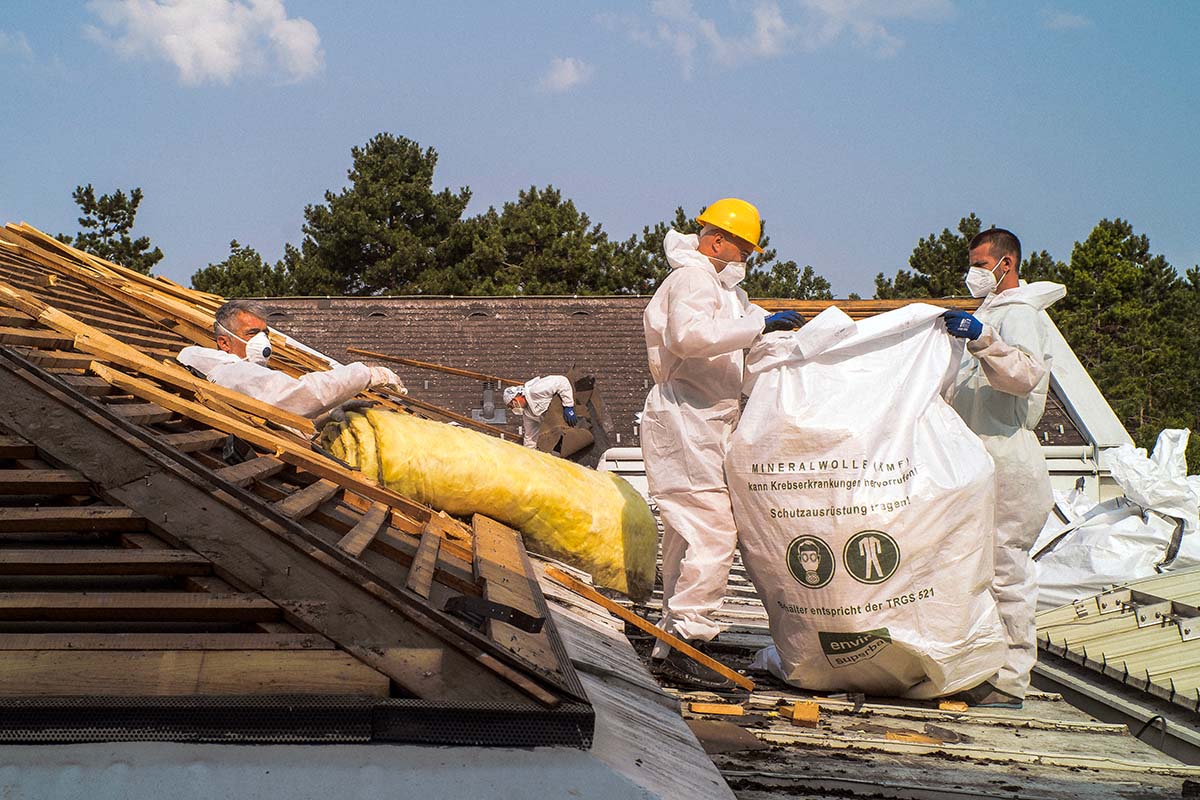

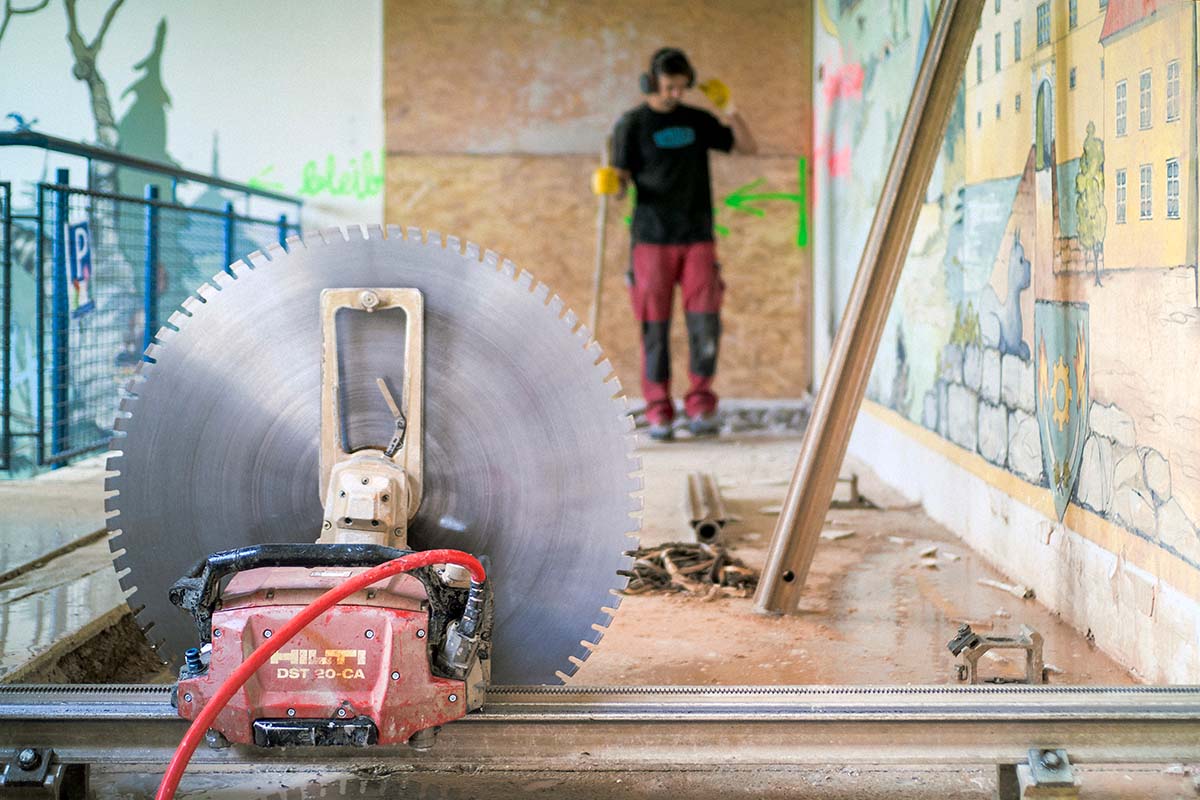

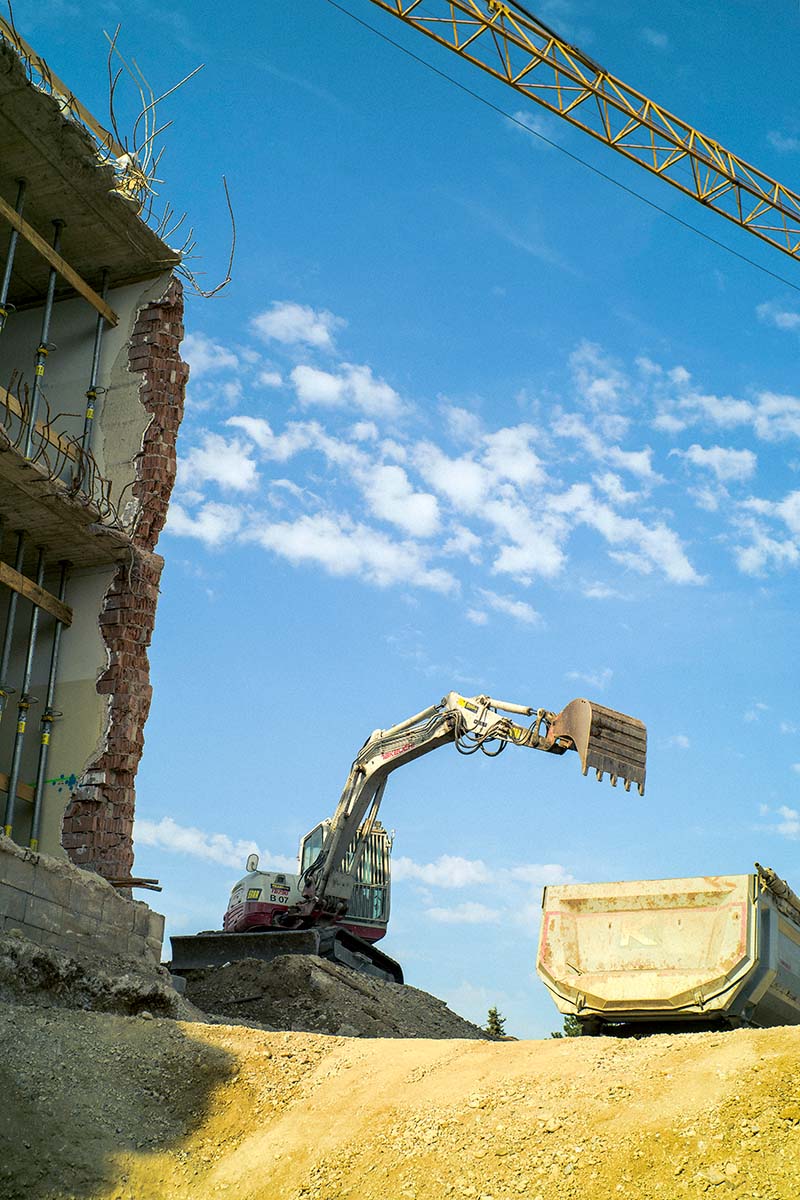

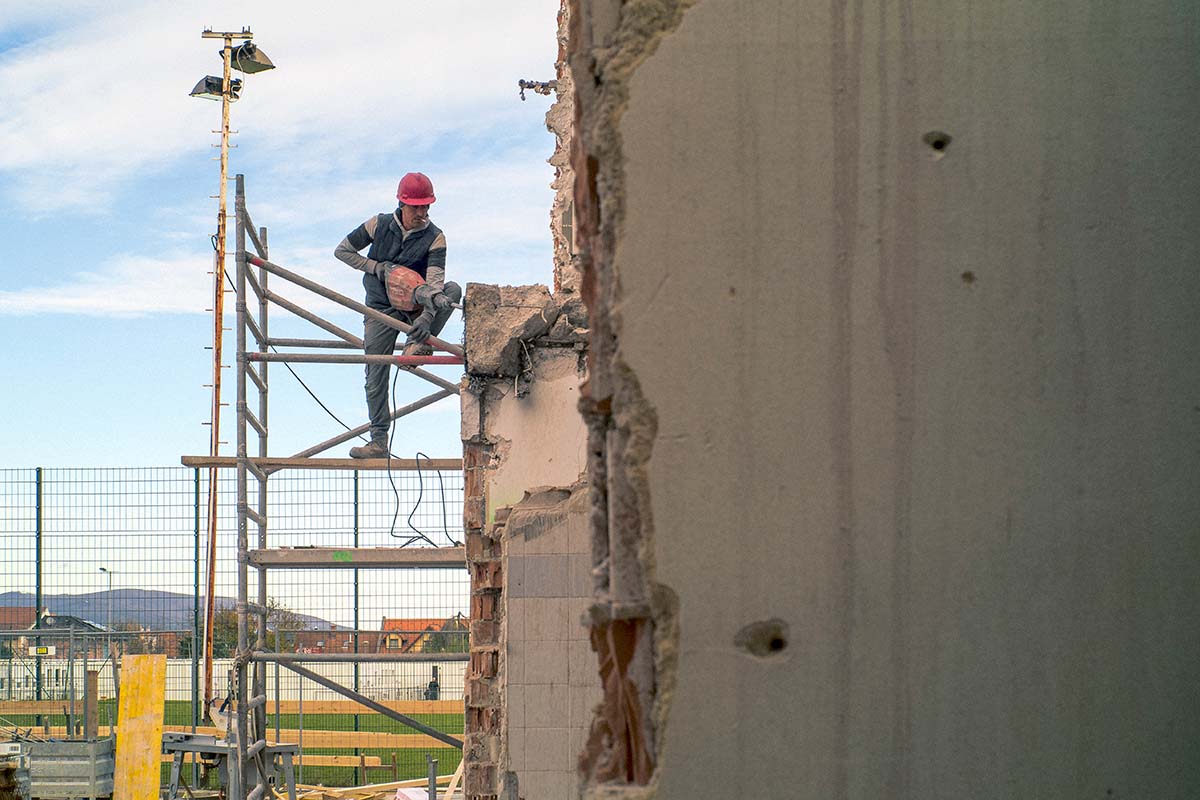

August 2023: kontinuierlicher Abbruch des Schulgebäudes, manuelles Entkernen der ehemaligen Klassenzimmer, Entsorgungsarbeiten, finale Tätigkeiten in der Mehrzweckhalle, Instandsetzung der Containerschule und Übersiedelung in die Containerschule, Vorbereitung auf das neue Schuljahr…

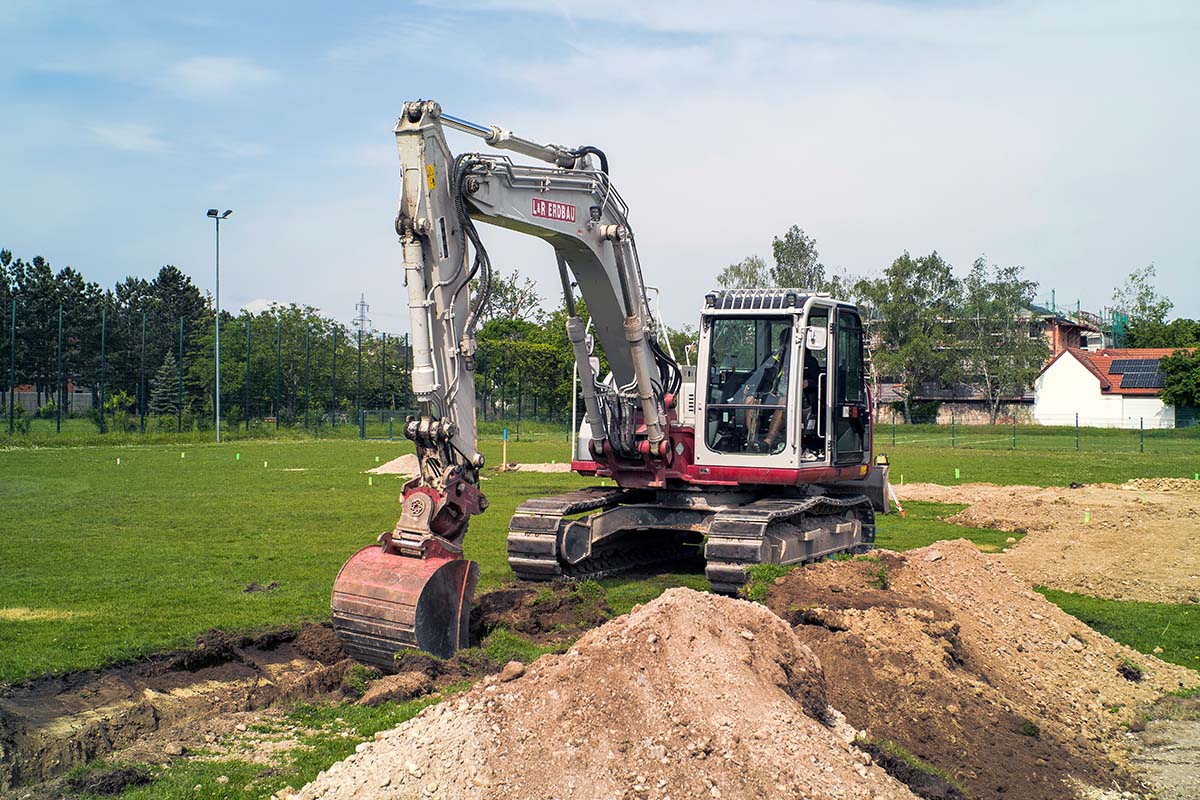

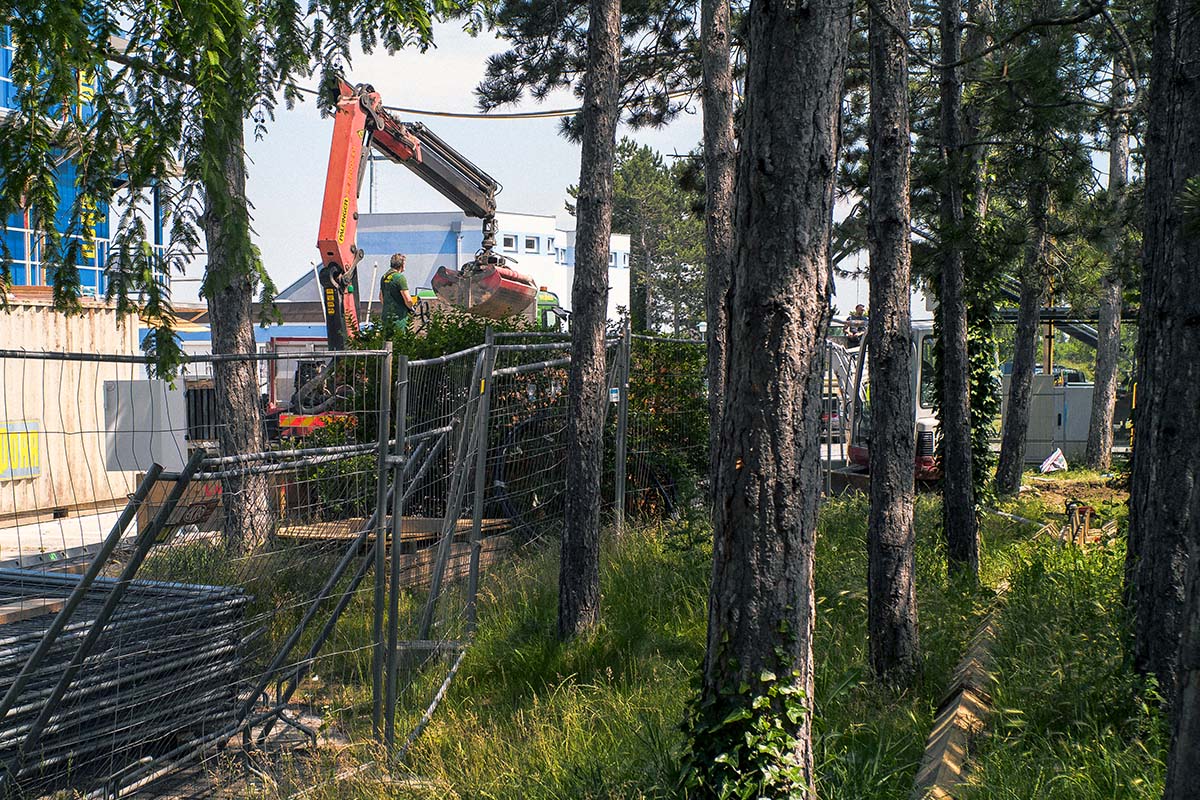

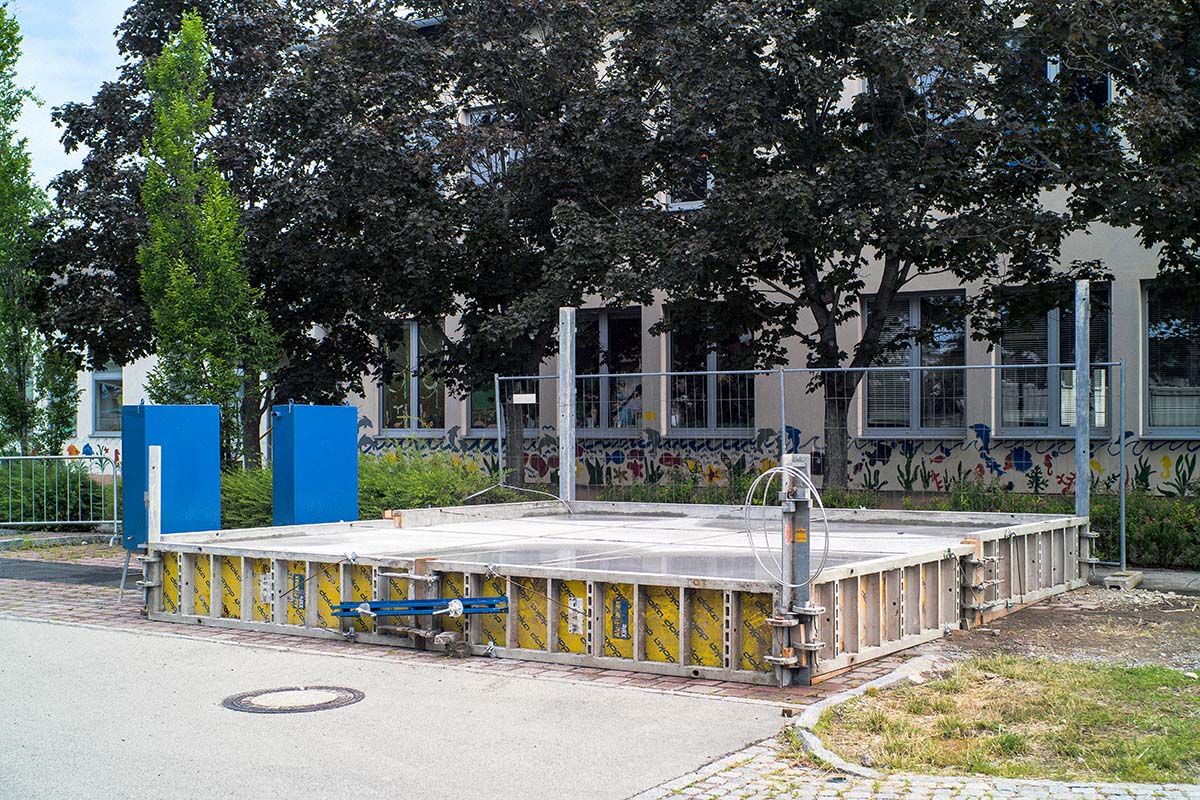

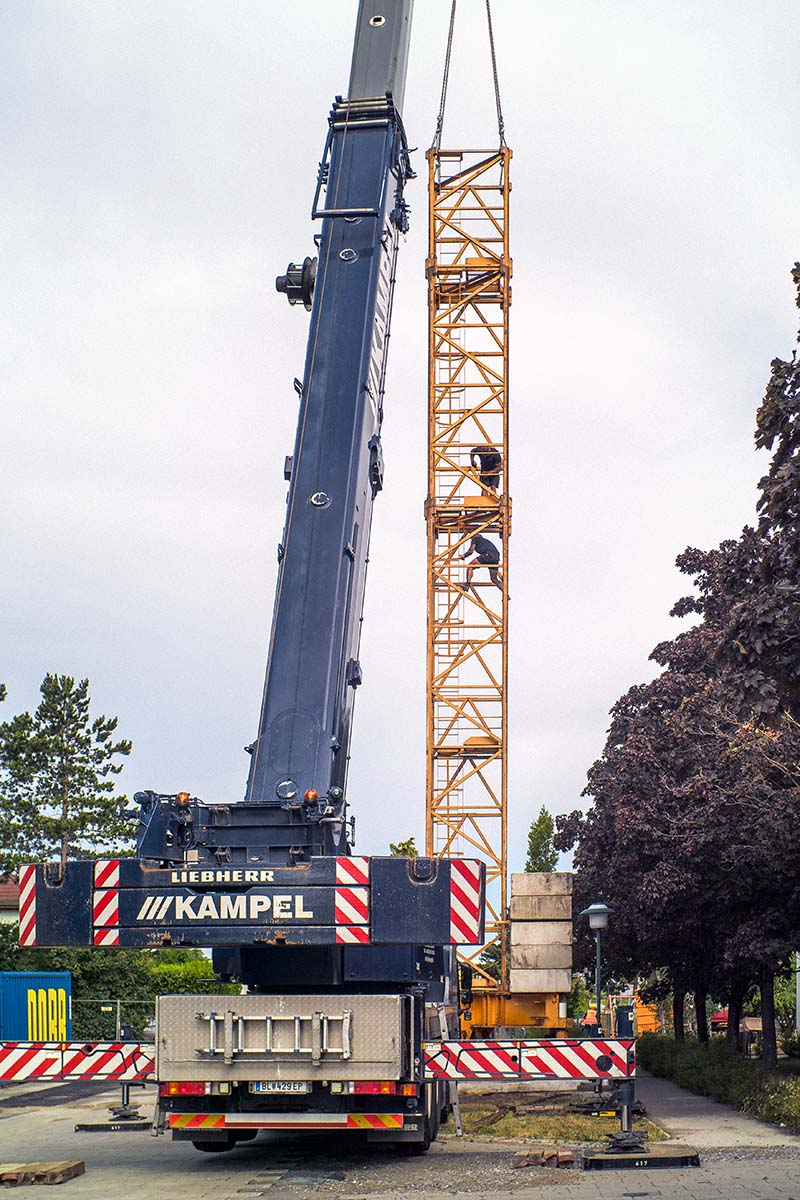

Juli 2023: Räumung der Volksschule, Zwischenlagerung der Möbel, Errichtung des Fundaments für den Baukran, Aufstellen des Baukrans, Sanierung der Sanitäranlagen in der Mehrzweckhalle, Abbruch des Horts, laufende Anlieferung der restlichen Container sowie Montage der Elektroinstallationen, Beginn der Abbrucharbeiten des Schulgebäudes…

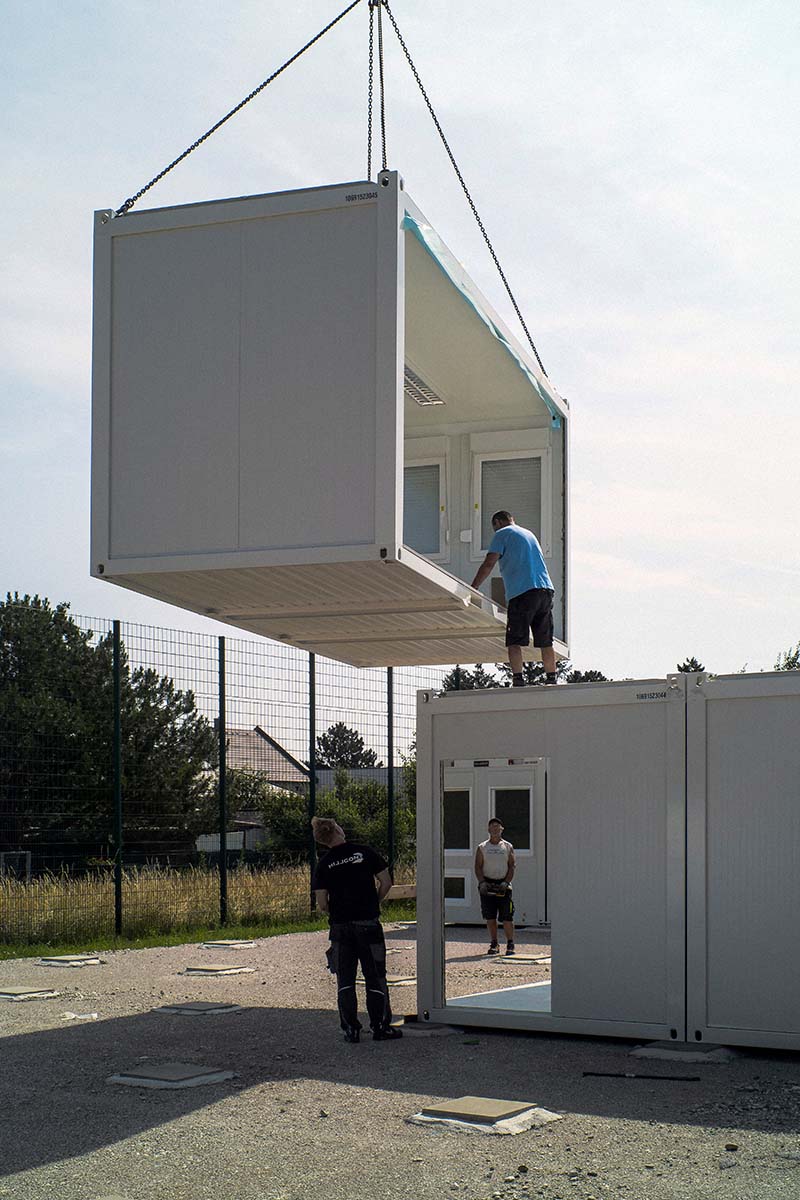

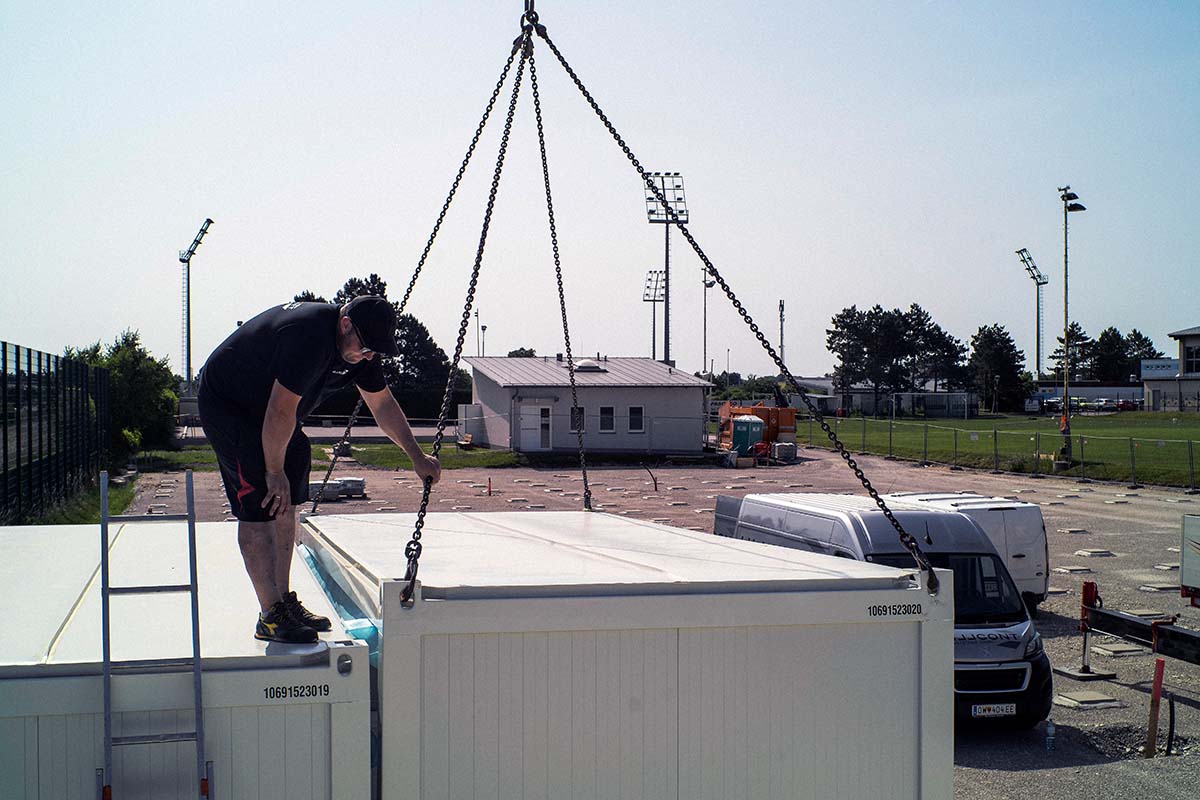

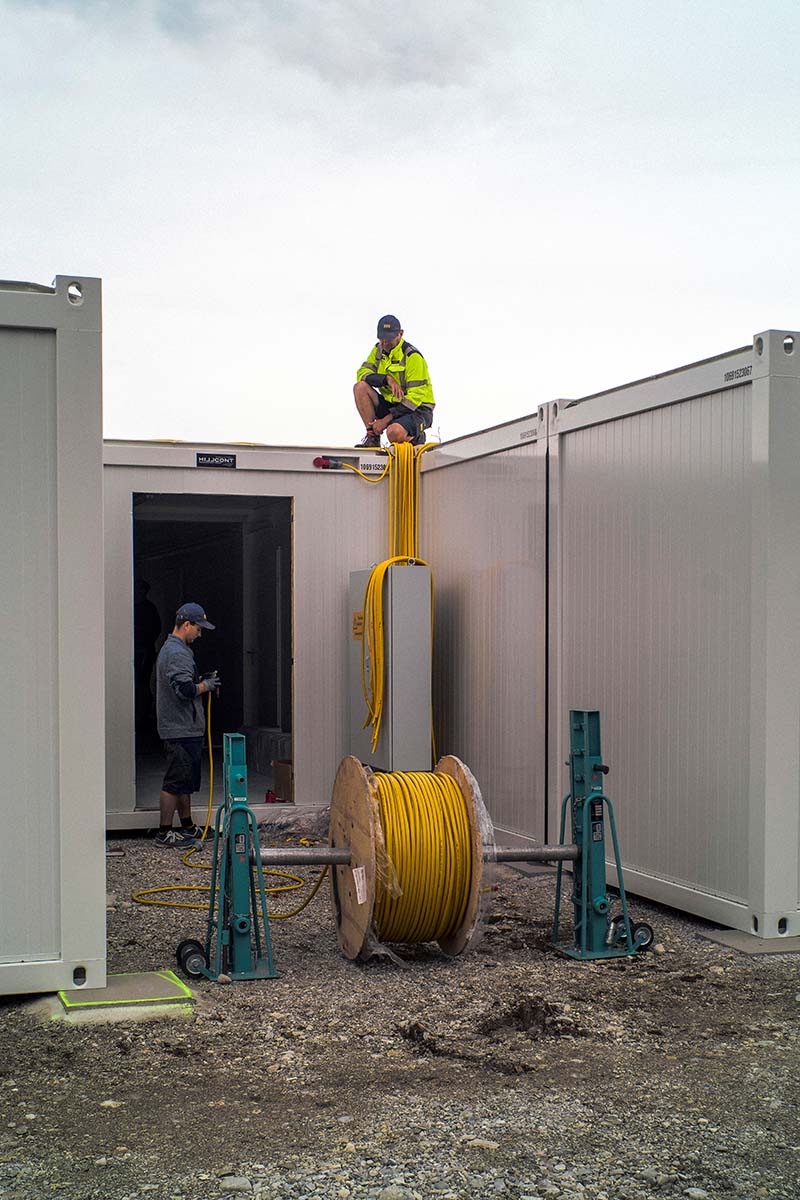

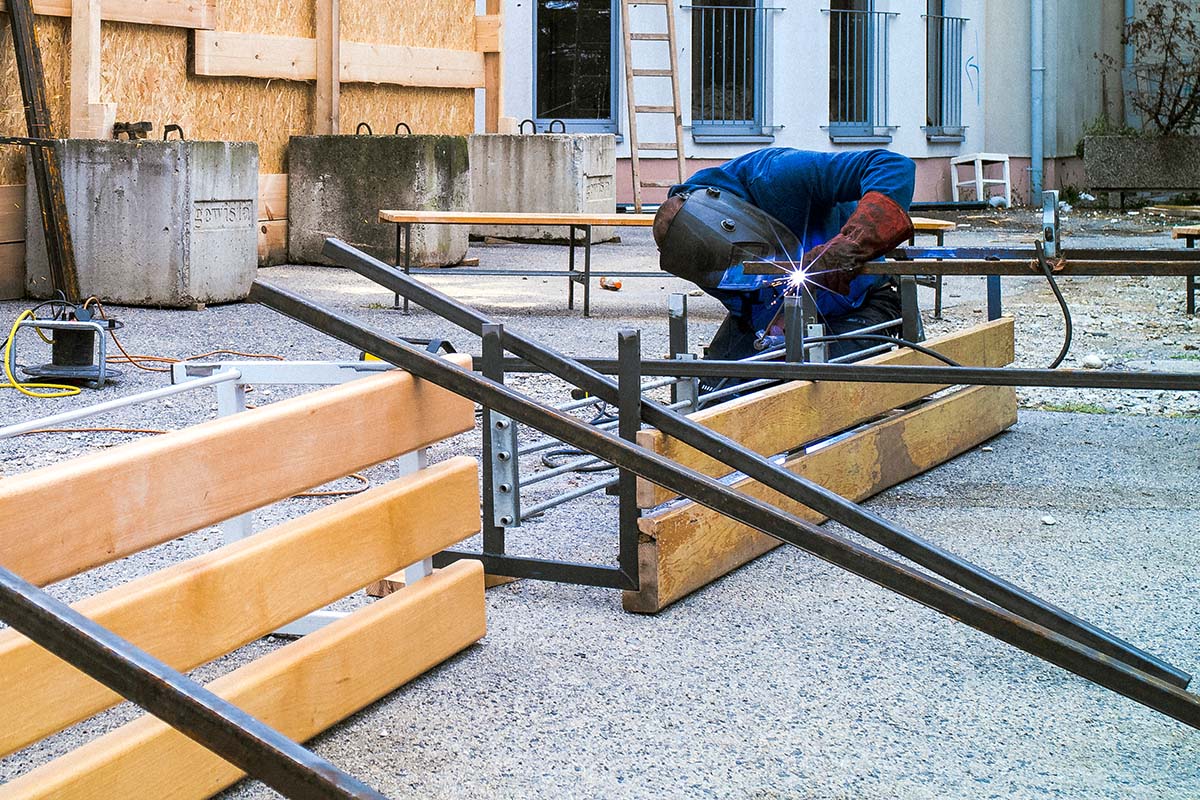

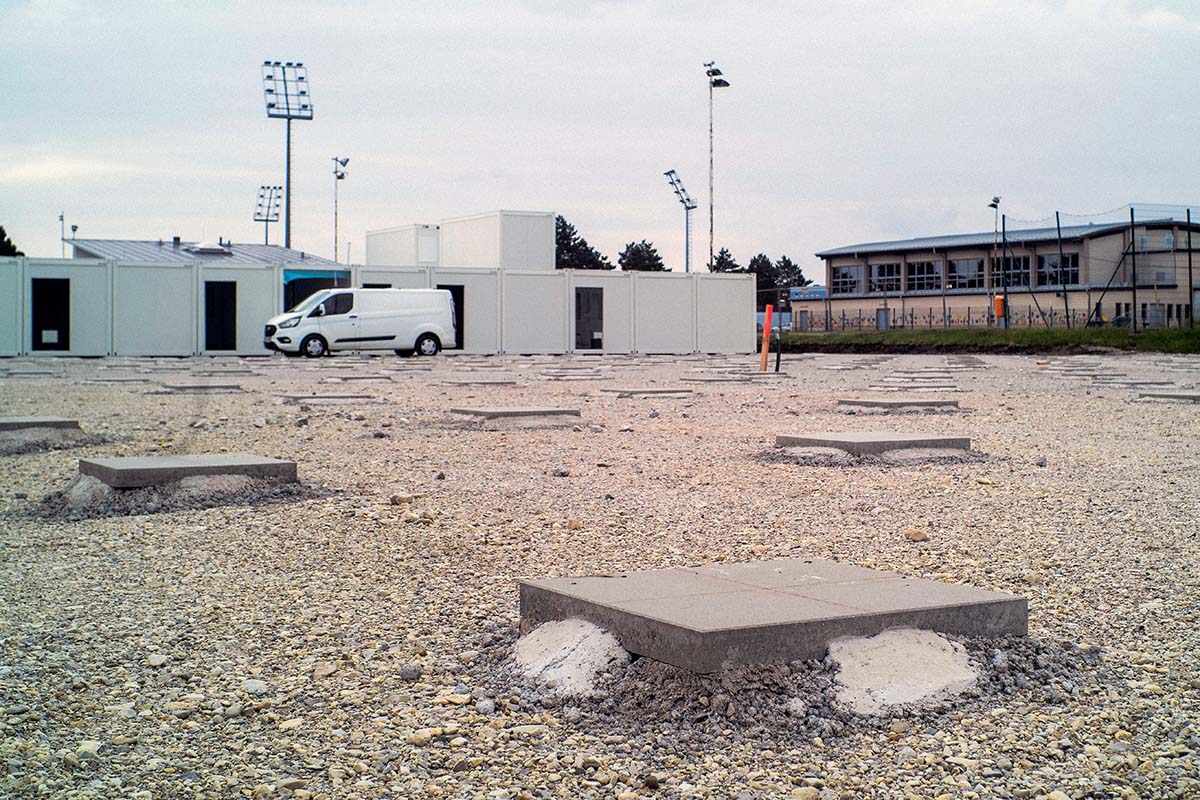

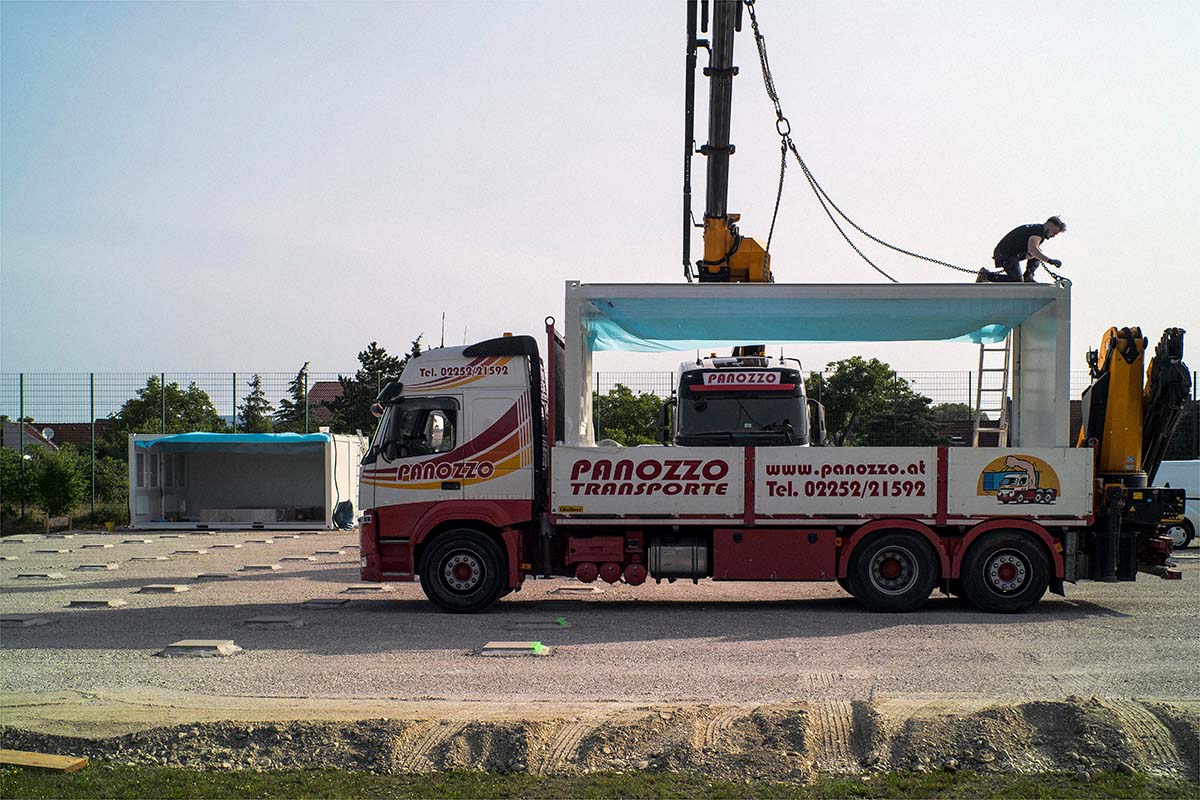

Mai & Juni 2023: Schulfest & Infoabend, Errichtung der Baustellencontainer, Vorbereitungsarbeiten für die Containerschule, Anlieferung der ersten Container, Kabelverlegung, Abschied von der alten Schule…
